下载本文档
版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领
文档简介

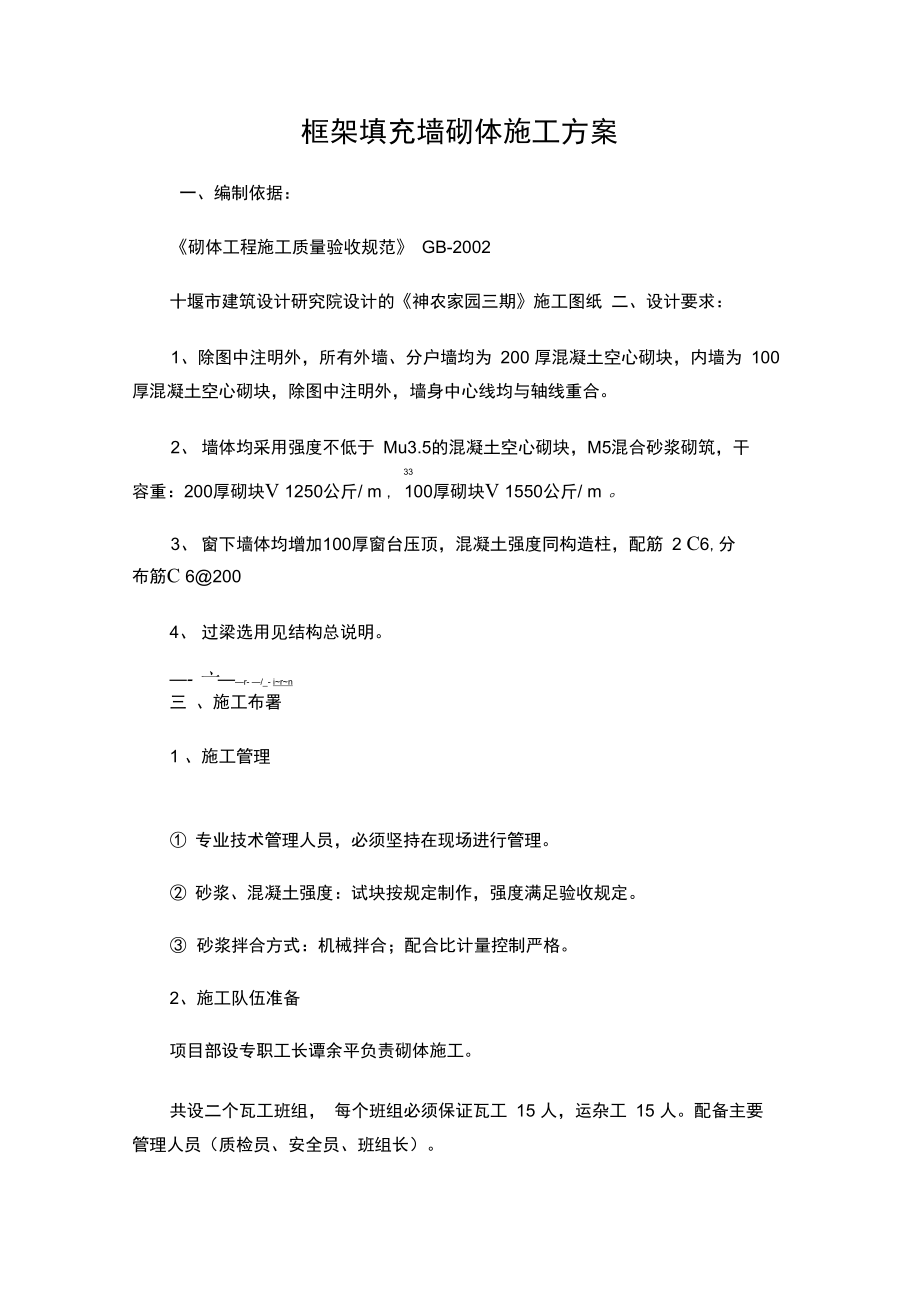

1、框架填充墙砌体施工方案一、编制依据:砌体工程施工质量验收规范 GB-2002 十堰市建筑设计研究院设计的神农家园三期施工图纸 二、设计要求:1、除图中注明外,所有外墙、分户墙均为 200 厚混凝土空心砌块,内墙为 100 厚混凝土空心砌块,除图中注明外,墙身中心线均与轴线重合。2、墙体均采用强度不低于 Mu3.5的混凝土空心砌块,M5混合砂浆砌筑,干33容重:200厚砌块V 1250公斤/ m , 100厚砌块V 1550公斤/ m 。3、窗下墙体均增加100厚窗台压顶,混凝土强度同构造柱,配筋 2 C6,分 布筋C 62004、过梁选用见结构总说明。- 亠r- /_- irn三 、施工布署1
2、 、施工管理 专业技术管理人员,必须坚持在现场进行管理。 砂浆、混凝土强度:试块按规定制作,强度满足验收规定。 砂浆拌合方式:机械拌合;配合比计量控制严格。2、施工队伍准备项目部设专职工长谭余平负责砌体施工。共设二个瓦工班组, 每个班组必须保证瓦工 15 人,运杂工 15 人。配备主要管理人员(质检员、安全员、班组长)。3、现场准备根据现场实际情况设一台搅拌机, 砖场设在 8 号楼东、北侧,砖进场时采用 人工卸砖堆码整齐。水泥库要做到下部防潮, 先进场的先用, 后进场的后用, 不同时间进场的水 泥堆放时应单独分开。4、试验准备1、加强养护室的管理,使其满足混合砂浆的养护条件。2、砂浆试块按施工
3、进度每层做一组,一组六块。3、构造柱、过梁每两层做一组砼试块。4、水泥、砂、石、空心砖、实心砖等材料按规定批次做进场复试,由监理 公司见证取样。5、填充墙施工顺序从一层向上砌。四、材料要求:1、实心砖、空心砖:品种、强度等级必须符合设计要求,并有出厂合格证, 进场后必须先按要求作复试,复试合格后方可用于工程中。2、水泥:采用葛洲坝集团公司生产的 PO32.5 级普硅水泥,水泥应有出厂 合格证和进场复试报告。3、砂、石:宜采用中砂,砂的含泥量不应超过 5%。砂石进场后要按要求复 试。4、植筋胶:植筋胶要有合格证及检验报告。五、主要机具:搅拌机 1 台、手推车 12 辆、塔吊一台、瓦刀、托线板、线
4、坠、小线、卷尺, 水平尺,灰桶、扫帚、砌筑用高凳。六、作业条件:1、弹好墙身线、轴线、门窗洞口位置线,经验线符合设计图纸的尺寸要求。2、M3.5混合砂浆由试验室做好配合比,准备好试块试模。3砌体砌筑前应做好砂浆配合比技术交底及配料的计量准备。4、有防水要求的房间(如卫生间)在砌筑前应先浇筑 200 高的素混凝土。5、砌体施工应弹好建筑物的主要轴线及砌体的砌筑控制边线,经项目部进 行复核、检查,合格后方可施工。6、拉接筋加工:埋入墙内的拉接筋端部做成直角钩,钩向朝墙体中心,埋 入构造柱内的拉接筋端部做成 1800 弯钩。7、根据图纸门窗洞口尺寸要求提前预制好过梁。构造柱钢筋先绑扎好后再 进行砌体
5、砌筑。七、操作工艺:A. 正式砌筑前,必须先作样板间,经建设和监理单位检查合格后,方可大 面积施工。B. 拌制砂浆1根据试验室提供的砂浆配合比进行配料称量, 水泥配料精确度控制在 2% 以内;砂配料精度控制在 5%以内。2. 砂浆米用机械搅拌,投料顺序为砂f水泥f石灰膏f水,搅拌时间 3-5 分钟。3. 砂浆应随拌随用, 一般混合砂浆须在拌成后 4h 内使用完, 不允许使用过 夜砂浆,当施工期间最高温度超过 30C时,应在拌成后2h和3h用完。C. 砌体砌筑1组砌方法:砖砌体砌筑应上下错缝 1/2 砖长,灰缝平直,砂浆饱满, 水平灰缝厚和竖 向灰缝宽度控制在8-12 mm之间。填充墙砌至接近梁
6、底或板底200mm左右时,应留有空隙,待填充墙砌完并 至少间隔 14天,再用 200*200*100 实心砖斜砌并顶紧梁底并用砂浆填实,以防 抹灰后出现横向裂纹,斜砌砖的灰缝要求同墙体。2.排砖空心砖填充墙底部须砌根据已弹出的窗门洞口位置墨线, 核对门窗间墙的长 度尺寸是否符合排砖模数, 考虑好排放的计划和错缝, 空心砖不允许切割, 若不 符合模数时,则应考虑局部组砌实心砖。3. 控制好垂直度砌墙前应先用靠尺检查垂直度, 每次检查的砖墙高度不要超过五块, 随检查 随靠平靠尺。 如发现偏差及时修整, 检查时要仔细核对砖层和标高, 控制好灰缝 尺寸,使水平灰缝均匀一致。 检查平整度和垂直度完全符合
7、要求后才可以挂线砌 墙。4、挂线砌筑本工程的墙体,采用单面挂线即可,要做到平缝均匀一致,平直通顺。5. 砌砖第一层采用实心砖砌筑或用空心砖砌筑后全数灌孔, 经监理单位验收后, 逐 步往上砌筑。砌砖时砖要放平,砌砖一定要跟线“上跟线,下跟棱,左右相邻要 对平”。在操作过程中,要认真进行自检,如出现有偏差,应随时纠正,严禁事 后砸墙纠偏。 砌体与柱砼面交接处要用砂浆填实, 以免将来抹灰后该部位出现竖 向裂纹。 填充墙应分二次砌筑 (即在 1.4 米处和 1.4 米以上分二次砌筑, 应留置不少于57天的间歇期)。空心砖墙不允许留置斜槎或直槎,中途间歇时应将 墙顶砌平。灰缝的饱满度、厚度、墙面的垂直度、平整度要符合规范要求。6墙体拉结筋所有填充墙墙体与框架柱交接的部位,应留置拉结筋,沿墙高每 400mn设2 根6长度不小于700mm勺拉结筋,拉结筋末端设90弯钩,拉结筋与墙边的 距离为50mm不应错放漏放。8构造柱做法在应设置构造柱的部位, 砖墙与构造柱连接处砌成马牙槎, 马牙槎应先退后 进,砖墙与构造柱之间应沿墙高每 400伽设置水平拉接钢筋拉结(长度不小于 700mm,末端设90弯钩。将柱根处的杂物清理干净,然后才能浇注混凝土。9过梁过梁高度为120mm配筋按设计规定,过梁每端伸入支座的长度不得少于 250 伽(长度小于1400的过梁应预制)。门窗洞口过梁
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 二零二五版食堂炊事员聘用合同范例
- 本商铺租赁合同书范例
- 二零二五版美甲美睫店员工正式聘用合同范例
- 平昌县电动汽车充电基础设施建设运营特许经营权实施方案
- 人自然杀伤细胞制剂制备及放行检验规范
- 2025广告投放合同示范文本
- 2025年上海市合同新版本
- 地方金融组织消费者权益保护管理办法
- 一年级新生生活学习指导
- 应对恶劣天气指南
- 情绪心理学与情绪管理 课件
- 《民俗旅游学》教案-第九章 岁时节日民俗与旅游
- 软件质量证明书
- 高考标准化考场建设方案详细
- 人民医院肿瘤科临床技术操作规范2023版
- 高压-引风机电机检修文件包
- 2023届物理高考二模考前指导
- GB/T 39486-2020化学试剂电感耦合等离子体质谱分析方法通则
- GB/T 11085-1989散装液态石油产品损耗
- GXH-3011A1便携式红外线CO分析仪
- 2022年四川省阿坝州中考数学试卷及解析
评论
0/150
提交评论
