版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领
文档简介
1、电气工作票技术规范( 线路部分)1 范围本标准适用于中国南方电网有限责任公司系统所有电力生产企业从事 35 及以上架空线路及电缆的运行维护、检修、试验、基建安装工作, 10 及以下配电网络的工作可参照本标准执行。2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。凡是注日期的引用文件,其随后所有的修改单( 不包括勘误的内容 ) 或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。凡是不注日期的引用文件,其最新版本适用于本标准。中华人民共和国安全生产法中华人民共和国电力法408 1991 电业安全工作规程( 发电厂和变电站电气部分)09
2、1991 电业安全工作规程(电力线路部分)558 1994电业生产事故调查规程电力工业技术管理法规电网调度管理条例3 术语和定义3.1 术语是指在已经投入运行的电气设备上及电气场所工作时,明确工作人员、交待工作任务和工作内容,实施安全技术措施,腥行工作许可、工作监护、工作间断、转移和终结的书面依据。工作票签发人:是指以确认工作必要性、工作人员安全资质和工作票上所填安全措施是否正确完备的审核签发人员。工作负责人:是指组织、指挥工作班人员完成本项工作任务的责任人员。工作监护人:是指不参与具体工作,负责监督和看护工作成员的工作行为是否符合安全标准的责任人员。工作许可人:是指当值的值班调度员、工区值班
3、员或变电站值班员,负责落实完成各项安全措施,负责办理许可和终结手续的人员。工作班人员:是指参与该项工作的人员( 包含工作人员、参与工作的厂家人员、吊车驾驶员等)。外单位人员:是指与设备所属单位无直接行政隶属关系,从事非生产运行职责范围内工作的线路设备、设施维护工作人员或基建施工人员。双签发: 是指外单位人员担任工作负责人在线路上进行工作需办理工作票时,工作票经本单位工作票签发人签发后,由设备主管部门的工作票签发人审核签发( 即会签 ) 的过程。 双签发时设备主管部门的工作票签发人也称为工作票会签人。双重命名:是指按照有关规定确定的电气设备中文名称和编号。计划工作时间:是指不包括设备停、送电操作
4、及安全措施实施时间 的设备检修时间。 *事故抢修:是指设备设施发生事故或出现紧急状况时,为迅速将故障或异常的设备设施进行处理,以便迅速恢复运行的工作( 不含事故后转为检修的工作) 。3 2 线路状态的划分运行状态:是指线路两侧断路器(开关 )、 隔离开关(刀闸 )都在合闸位置,线路全部处于带电状态。热备用状态:是指线路两侧断路器在断开位置、而隔离开关在合闸位置,相应的二次回路投入,即线路虽退出运行,但没有明显的断开点;热备用状态的线路应视为运行线路 。冷备用状态:是指线路两侧断路器、隔离开关都在断开位置,线路与变电站带电部位有明显断开点。但线路本身处于完好状态。检修状态:是指线路两侧断路器、隔
5、离开关都在断开位置,两侧装设了接地线或合上了接地开关。或线路虽然不检修,但因二次设备上有工作使该线路停电,尽管该线路两侧没有装设接地线或合上接地开关,但该线路不具备投入运行的条件,也应视该线路为检修状态。4 总则本标准贯彻“安全第一、预防为主”的方针,遵循“保人身、保电网、保设备”的工作原则。本标准可以直接指导线路电气工作标准的制定,有关电气工作必须严格执行本标准。配网 (农网 )的线路电气工作票及标准由各运行单位参照本标准制定相应标准。5 工作票执行规定6 1一般规定7 11 在电力线路上工作,应填用工作票或按口头或电话命令执行,其方式有下列三种:a) 线路第一种工作票( 见附录B):b)

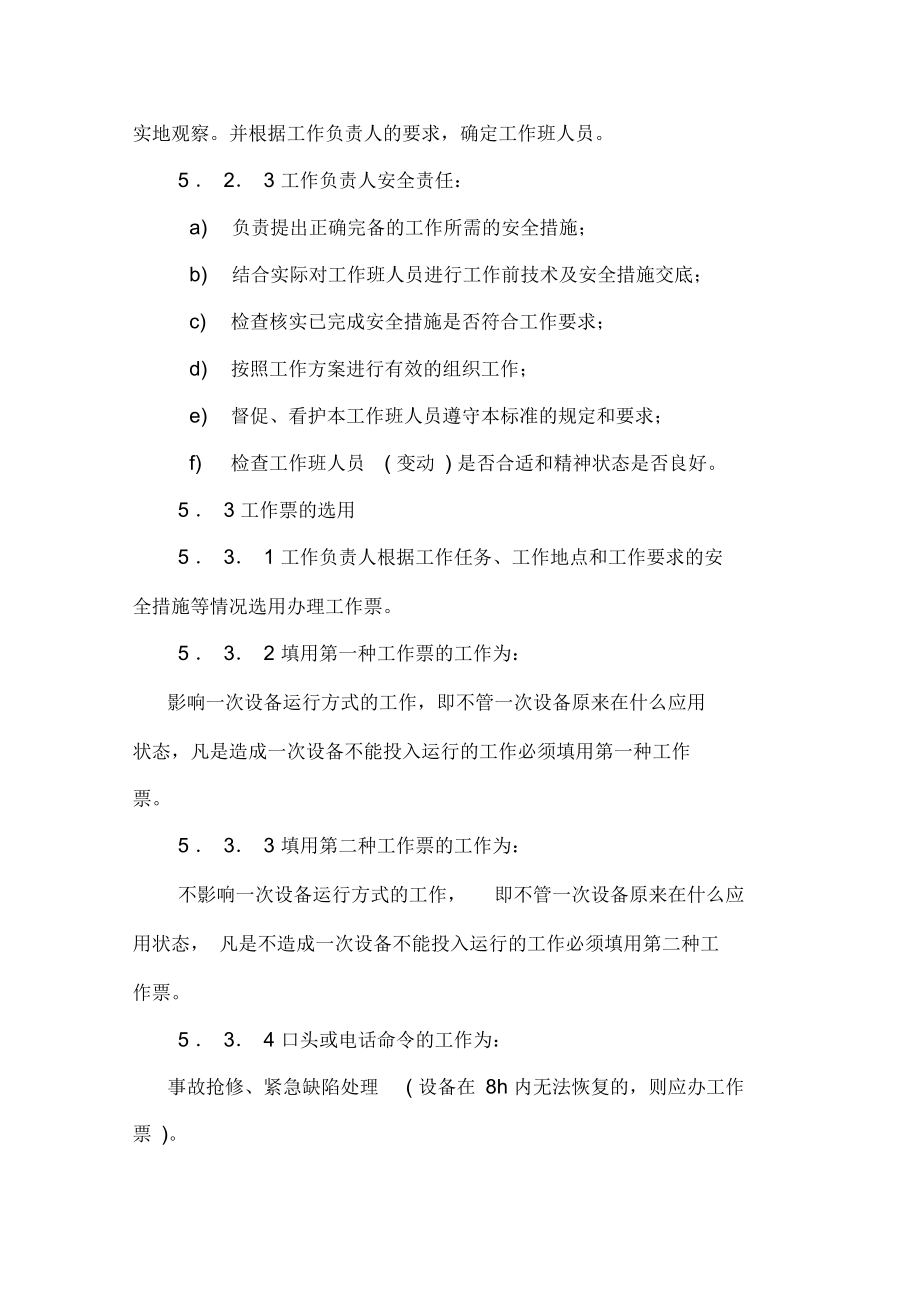

6、线路第二种工作票( 见附录C):c) 口头或电话命令。5 1 2 具有法人资格的外单位在运行中线路进行基建、大修、改造施工前,必须向运行部门提交经批准的施工方案和安全、技术、组织措施,由运行部门对施工单位进行书面安全技术交底。5 . 1. 3有关工作票的执行按工作票流程图(见附录A)进行。5 2根据任务确定工作负责人及工作班人员5.2 1 班组或主管部门依据工作计划或命令,根据工作具体情况确定熟识设备及了解现场情况的人员担任该项工作负责人。5 2.2 确定工作负责人后,应对工作负责人进行安全技术措施交底,明确工作任务、工作地点和工作要求的安全措施,必要时应实地观察。并根据工作负责人的要求,确定
7、工作班人员。5 2 3 工作负责人安全责任:a) 负责提出正确完备的工作所需的安全措施;b) 结合实际对工作班人员进行工作前技术及安全措施交底;c) 检查核实已完成安全措施是否符合工作要求;d) 按照工作方案进行有效的组织工作;e) 督促、看护本工作班人员遵守本标准的规定和要求;f) 检查工作班人员( 变动 ) 是否合适和精神状态是否良好。5 3 工作票的选用5 3 1 工作负责人根据工作任务、工作地点和工作要求的安全措施等情况选用办理工作票。5 3 2 填用第一种工作票的工作为:影响一次设备运行方式的工作,即不管一次设备原来在什么应用状态,凡是造成一次设备不能投入运行的工作必须填用第一种工作
8、票。5 3 3 填用第二种工作票的工作为:不影响一次设备运行方式的工作,即不管一次设备原来在什么应用状态, 凡是不造成一次设备不能投入运行的工作必须填用第二种工作票。5 3 4 口头或电话命令的工作为:事故抢修、紧急缺陷处理( 设备在 8h 内无法恢复的,则应办工作票 )。5 4 工作票安全措施的填写5 4 1 填写工作票应对照接线图或模拟图板,填写设备名称、 编号应与现场实际的名称和编号相符合。5 4 2 要用蓝、黑钢笔,圆珠笔填写或计算机打印,一式两份,应正确清楚,不得任意涂改,如有个别非关键词错、漏需要修改时,应字迹清楚。5.4 3 工作票关键字不得修改 ,一张工作票修改不得超过2处,总
9、共不得超过3 个字 ( 由多个阿拉伯数字、中文字组成的编号视为一个字 ) 。笔划不清需补笔划的不属修改范围。签发人不在工作现场时,工作票的修改可由工作负责人进行,但必须经签发人同意。修改的方式:错别字: 错别字的修改应在其上方修改,同时在错别字横划三道。漏字:在漏字处下方划“八”符号,在“八”的上方写上所漏的字。5 5工作票的签发5 5 1 工作票签发人在审核工作票时,应按照电网网络图及相关变电站( 发电厂 ) 一次主接线图,对应采取的安全措施进行认真细致的审核,满足要求后方可签发工作票。5 5 2 工作票签发人的安全责任:a) 工作必要性;b) 工作是否安全;c) 工作票上所填安全措施是否正
10、确完备;d) 所派工作负责人和工作班人员是否适当和充足。5 5 3 工作负责人和工作票签发人签字后,工作票即被认为已签发。5.6 工作票的送、收5 6 1 属计划工作的,第一种工作票和需要退出重合闸的第二种工作票提前一天送交许可部门,属临时工作的,可在工作前送至许可部门,经许可人审查无误后,签名并填写收到时间。许可人在审票时发现未按要求填写工作票、工作票各栏填写错误或不明确,应当拒收工作票。5 6 2 不需要退出重合闸的第二种工作票不存在工作票的送票及收票过程。1 .6.3 对因为距离远不便送工作票到调度的,可不送工作票到调度,由工作负责人电话与调度值班员办理工作许可手续。5 6 4 若在审查
11、中发现疑问,应向工作负责人询问清楚。如工作票存在下列情况的,值班负责人应拒收该份工作票,重新填写签发。a) 工作内容或工作地点不清;b) 计划工作时间已过期或超出计划停电时间;c) 安全措施不足或填写错误:d) 工作票签发人或工作负责人不符合规定:e) 工作票上的修改不符合规定。5.6 5 收到工作票后,工作负责人、调度各执一份工作票。5 7 工作许可5 , 7 1 调度应根据工作票安全措施的要求及时向有关发电厂、变电站及用户端下达操作任务和操作指令。5 7 2 工作许可人( 值班调度员、工区值班员或变电站值班员)的安全责任:a) 审查工作必要性:b) 线路停、送电和许可工作的命令是否正确;c
12、) 发电厂、变电站、用户端线路的接地线等安全措施是否正确完备。5 73 当有关发电厂、变电站和用户端完成工作票所要求安全措施并报调度后,由调度工作许可人通知工作负责人许可工作,填写“许可开始工作的命令”栏。如为“当面”通知的,由调度许可人填写双方“许可开始工作的命令”栏并签名。如为“电话”通知的,由双方在所执的工作票的该栏,许可人签名由工作负责人代签名。5 74 在部分可代行调度功能的变电站( 名单由相应主管局确定,一般仅限于从变电站放射形出线且无环供和倒供可能的线路)中,可由变电站值班负责人履行许可手续,并报调度备案。5 75 进入发电厂、变电站内对其管辖的架空线路或电缆进行工作,凭已办理许
13、可手续的线路工作票,经值班人员许可( 明确工作地点及相关安全注意事项后,在“备注”栏双方签名 )后开始工作。当工作涉及变电站内其他设备停电时,应由该工作班人员办理变电站第一种工作票,并实行“双签发”。5 76 线路第二种工作票不需履行许可手续,但对于需要退出相关线路重合闸的工作,在工作前应由工作负责人与调度取得联系, 得到有关重合闸已退出的明确答复后,并将下达通知的调度员姓 名记在工作票上。5.7 7 一个工作负责人在同一工作时间内只能发给一张工作票。5 , 8 工作监护5 8 1 工作负责人在办理完工作许可手续后,带领工作班成员进入工作现场。开工前,向全体工作班成员宣读工作票,向全体工作班成
14、员交代清楚工作任务、安全措施和安全注意事项,并明确分工。5 8 2 组织工作班成员落实工作票上所列安全措施,必须在安全措施全部做完后,工作负责人才可以向工作班成员下达开始工作的命令,工作班成员在接到开始工作的命令后,方可按照分工开始工作。5 8 3 工作班人员的安全责任:a) 认真执行工作负责人交待的工作要求和现场安全注意事项;b) 发现现场安全措施不适应工作时,应提出异议;c) 工作时互相关心工作安全,不伤害自己,不伤害他人和不被他人伤害。5 8 4 工作负责人必须始终在工作现场,对工作班人员的安全认真监护,及时纠正违反安全的行为。5 8 5 对施工复杂容易发生危险的工作,除工作负责人亲自监
15、护外,还应增设专职监护人,专职监护人不得做其他工作。58.6 工作中如遇雷、雨、暴风等恶劣天气或其他任何威胁到 工作人员安全的情况时,工作负责人有权决定停止工作。5 9 工作间断5 9 1 工作间断时,工作地点的全部接地线仍保留不动。工作班人员需暂时离开工作地点,必须采取安全措施,必要时派人看守。恢复工作前,应检查各项安全措施的完整性。5 9 2 填用多天有效工作的第一种工作票,每天收工时需要将工作地点的接地线拆除,第二天开工前必须得到工作许可人( 值班调度员 ) 的许可后,工作负责人方可重新组织验电、装设接地线,开始工作。工作间断不送电的线路,工作地点的接地线不拆除者,恢复工作前应检查确认安
16、全措施完备后,方可开始工作。工作地段的安全措施 ( 接地线 ) 一旦拆除,该线路无论送电与否 一律视为带电线路。 5 10 工作票延期(仅限于第一种工作票)工作负责人对工作票所列工作任务确认不能按批准期限完成,第一种工作票应在工作批准期限前两小时,由工作负责人向调度值班员申请办理延期手续。一份工作票,延续手续只能办理一次。如需再次办理,须将原工作票结束,重新办理工作票。5 11 工作终结5 11 1 工作完毕后,工作负责人应亲自或指定专人检查工作数量、质量,杆塔上有无遗留工具材料,人员是否已全部撤离。确认无误后即可派人拆除安全措施,由工作负责人向工作许可人汇报。5 , 11 2 工作终结的报告
17、应简明扼要,包括工作负责人姓名,工作地段与工作任务已经完成,工作地点所做安全措施已全部拆除,线路上已无本工作班人员,可以送电。5 11, 3 值班调度员在接到工作终结的汇报时,应得到工作负责人的竣工报告,确认所有工作班组均已竣工,接地线已拆除,工作人员已全部撤离线路,并与记录薄核对无误后,方可下令拆除发电厂、变电站或用户端的安全措施,向线路送电。5 11 4 工作负责人带回工作票后,应向工作票签发人汇报工作情况,交回一份工作票,工作票签发人确认无误后,在工作票编号上盖蓝色“已执行”章;另一份工作票,由工作负责人带回所在班组,在工作票编号上盖“已执行”章。6 工作票填写说明6 1 线路第一种工作
18、票的填写说明6 1 1单位:填写班组( 施工队 ) 主管单位 ( 工区、管理所、车间、公司) 名称。,6 1 2工作班人员:四名及以下人员名称全部填写,超过四名工作人员的填写前四名工作人员名称,后面加等共几人。工作班人员共几人包括工作负责人在内。6 1 3 停电线路名称:填写线路电压等级、线路名称。6 1.4 工作地段:架空线路工作填写起止杆塔号,对有分支或 T 接的填写分支线名称或T 接线名称和杆塔号;电缆工作填写起止 电缆终端头号。6 1 5工作任务:填写需要做的相应工作。6 1 6应采取安全措施的填写要求。6 1 6 1应采取的安全措施:填写需要发电厂、变电站、用户端采取的安全措施(除本
19、线路外,还包括危及该线路停电作业,且不能采取安全措施的交叉跨越、平行和同杆线路) ,包括断开可能来电的所有断路器、线路侧隔离开关、母线侧隔离开关和旁路母线侧隔离开关,取下线路侧电压互感器() 的二次熔断器或断开二次空气开关,在线路侧接地,在线路侧和旁路侧隔离开关操作把手上挂“禁止合闸,线路有人工作”安全标示牌等。6 1 6 2 填写发电厂、变电站、用户端名称及设备名称。同一间隔单元的设备可只在第一个编号前填写设备名称。6 1 7 保留的带电线路或带电设备:填写工作地段中同杆架设的带电线路、10m以内的平行带电线路、交叉带电线路(导、地线松紧工作的上、下方)或其他带电设备电压等级和名称,同时要填
20、写工作线路与带电线路相邻处的起止杆号,如“本工作地段中 #4、 #5 杆间导线与水泥厂线交叉”、“本工作地段中从#4#8杆与110杉太线同杆架设”。没有保留的带电线路或带电设备填“无”。6 1 8应装设接地线的填写要求。6 1 8 1 填写由工作班组在工作地段各端自己应挂的地线,凡有可能送电到停电线路的分支也应挂接地线。若在工作线路上有感应电压时,应装设接地线。618. 2所装设地线的位置应明确,应填入杆号及接地线的编号。618 3 线路名称及杆号:单回线路工作只填写杆号不填线路名称, 对于多回线路在同一杆塔上不同线路上均要求挂地线的,应填写线路名称和杆号。618 4利用铁塔接地时允许每相接地
21、,应在“接地线编号”栏中填写三相接地线编号。61 9计划工作时间:填写调度批准的计划工作时间,不包括停送电操作所需的时间,年按4 位填写,月、日按2 位填写,不足两位数的在前面加0,时按24 小时制填写,不足两位数的时间在前面加0。6110许可开始工作的命令及工作终结的报告的填写要求。61101 许可开始工作的命令按联系方式实填( “电话”或“当面” ) 。 许可人为当值调度员、工区值班员或变电站值班员, “许可人”栏由工作许可人签名,如由电话许可或终结,由工作负责人填写工作许可人姓名。61 10 2 许可工作的时间及终结报告的时间:填写许可人下达许可命令的时间和工作负责人终结报告的时间。年按
22、 4 位填写, 月、日按 2 位填写,不足两位数的时间在前面加0,时按24 小时制填写,不足两位数的时间在前面加0。6 1 10 3 工作间断:对工作期间按照调度要求需要恢复供电的工作填写此栏,如为电话联系方式,双方互代签名。其中左栏为工作间断前填写,右栏为间断后恢复开工前填写。6 1 10 4 工作票延期:工作需要延期时填写,如为电话联系,双方互代签名。6 1 10 5 备注:由签发人、工作负责人及许可人填写有必要补充的安全措施或注意事项、增加专人监护等。6 2 线路第二种工作票的填写规范6 2 1 工区、所(工段)名称填写班组(施工队 )名称,并在其前面加主管单位(工区、管理所、车间、公司
23、)名称。6 2 2 工作班人员共几人包括工作负责人在内。6 2 3 工作的线路和设备名称应填写线路电压等级、线路名称。6 2, 4 工作范围:架空线路工作填写起止杆塔号,电缆工作填写电缆终端头号。6 2 5 工作任务:填写计划安排的工作任务。6, 2, 6 计划工作时间:填写计划的工作时间,年按4 位填写,月、日按2 位填写,不足两位数的时间在前面加0,时按24 小时制填写,不足两位数的时间在前面加0。6。 2 7 应采取的安全措施填写要求。6 27,1 根据工作任务的不同提出相应的要求,如通道清理,必须有防止树倒向线路的措施要求。6 272需要调度下令退出的重合闸,具体填写为“退出线路重合闸”。6 ,28工作开始时间、工作完工时间:年按4 位填写,月、日按 2 位填写,不足两位数的时间在前面加0,时按24 小时制填写,不足两位数的时间在前面加0。6 2 9 如线路工作因需要间断,则在备注栏填写每次间断的开工与停工时间、工作负责人与工作许可人姓名以及线路重合闸投退时间。6 3基建及外单位施工承包工程的工作票6 31具有独立法人资格的基建及其他单位,工
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 各科目机电工程考试复习指南试题及答案
- 软件设计师职场优势分析试题及答案
- 网络工程实施方案试题及答案
- 四级计算机工资与软件测试试题及答案
- 复习计划的灵活性与调整能力2025年信息系统项目管理师试题及答案
- 网络工程师职业前景及发展试题及答案
- 机电制造技术考题及答案
- 西方国家非暴力抗争的政治影响试题及答案
- 西方国家与全球化的互动试题及答案
- 数据传输优化技术与实践研究试题及答案
- 地下管道保护方案
- 中国世界文化遗产监测预警指标体系
- 日本表参道项目案例分析
- GB/T 17772-2018土方机械保护结构的实验室鉴定挠曲极限量的规定
- 脑卒中风险评估(改良的弗明汉卒中量表)老年健康与医养结合服务管理
- 09S304 卫生设备安装图集
- 《弟子规》谨篇(课件)
- 膝关节骨性关节炎的防治课件
- 防蛇虫咬伤防中暑课件
- 车辆购置税和车船税课件
- 国开电大《人员招聘与培训实务》形考任务4国家开放大学试题答案
评论
0/150
提交评论
