1、山东监理12 月进度情况分析总进度计划要求完成如下:5#楼计划 10 层顶板钢筋绑扎,实际完成 10 层顶板混凝土浇筑,提前 3 天。6#楼计划 10层柱钢筋绑扎,实际完成 10层顶板混凝土浇筑,提前 3 天。7#楼计划 1 层柱钢筋绑扎结束,实际完成 1 层柱钢筋绑扎结束,与计划 相符。8#楼计划基础砖胎模砌筑,实际完成砖胎模砌筑,与计划相符。10#楼计划 3 层柱钢筋绑扎,实际完成 1 层结构钢筋绑扎,滞后约 1 周。12#楼计划 1 层顶板模板安装,实际完成 -1 层顶板混凝土浇筑,滞后 3 天。14#楼计划 2 层顶板模板安装,实际完成 2 层顶板模板安装,与计划相 同。16#楼计划
2、6 层顶板模板安装,实际完成 5 层顶板混凝土浇筑,滞后 3 天。综上述本月下雨 2 天,基本未对工程进度造成影响,除 10#楼因施工场地原因滞后较多外,其它栋号尚在可控范围内,总进度计划无需调整2014年 1 月进度情况分析总进度计划要求完成如下:5#楼计划 14 层结构混凝土浇筑,实际已完成,提前 3天。6#楼计划 14 层结构混凝土浇筑,实际已完成,提前 4天。7#楼计划 3 层结构混凝土浇筑,实际已完成,与计划相符。8#楼计划地下室底板混凝土浇筑,实际已完成,与计划相符。10#楼计划 4 层结构混凝土浇筑,实际已完成,提前 2天。12#楼计划 3 层结构混凝土浇筑,实际已完成,提前 3

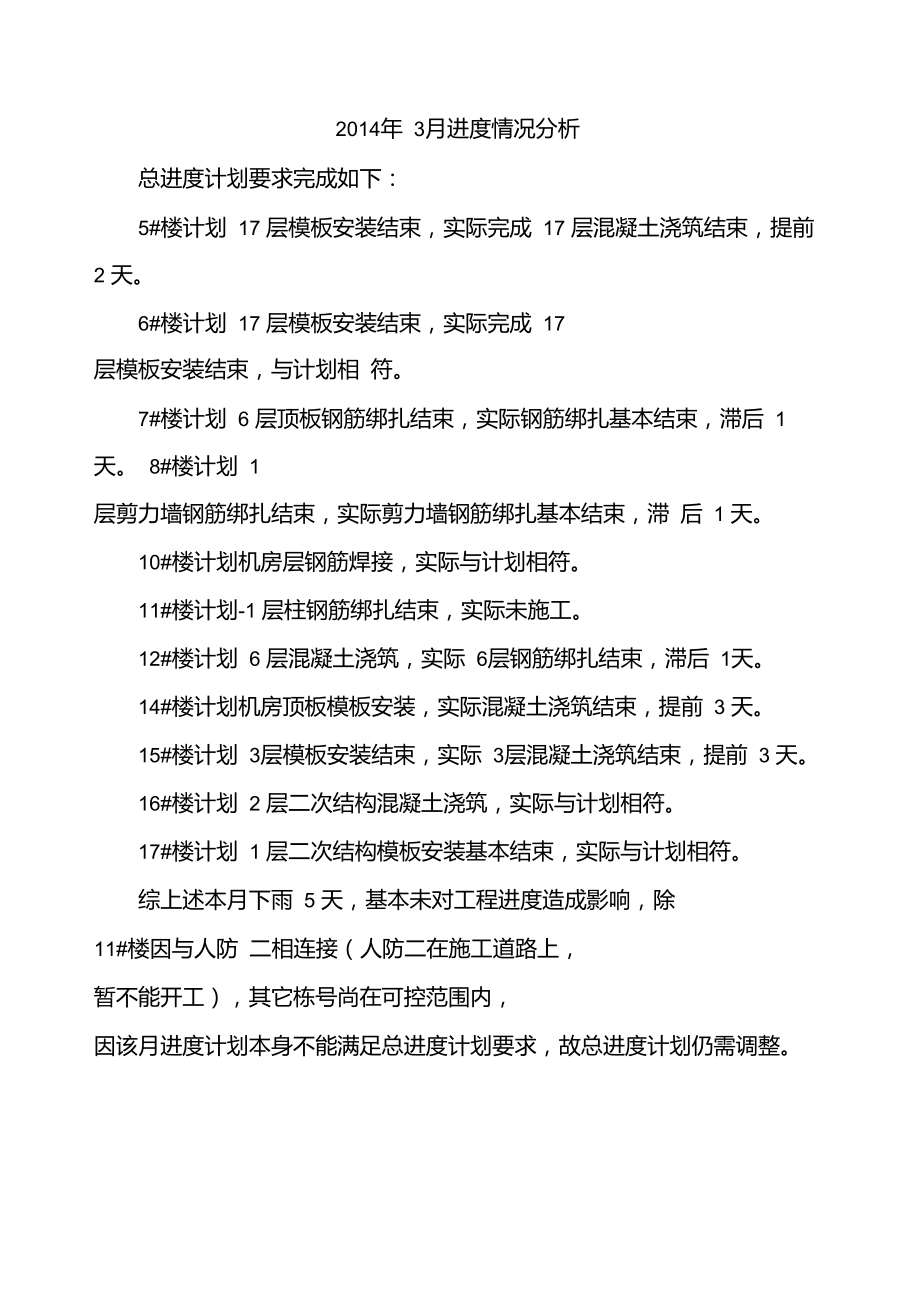

3、天。14#楼计划 5 层结构混凝土浇筑,实际已完成,与计划相符。15#楼计划-2 层顶板混凝土浇筑,实际已完成,与计划相符。16#楼计划屋顶结构混凝土浇筑,实际已完成,与计划相符。 综上述本月天气晴好,未对工程进度造成影响,项目部人力、物力、机械设备有序进行,总体进度在可控范围内,总进度计划无需调整2014年 3月进度情况分析总进度计划要求完成如下:5#楼计划 17 层模板安装结束,实际完成 17 层混凝土浇筑结束,提前 2 天。6#楼计划 17 层模板安装结束,实际完成 17 层模板安装结束,与计划相 符。7#楼计划 6 层顶板钢筋绑扎结束,实际钢筋绑扎基本结束,滞后 1 天。 8#楼计划
4、1 层剪力墙钢筋绑扎结束,实际剪力墙钢筋绑扎基本结束,滞 后 1 天。10#楼计划机房层钢筋焊接,实际与计划相符。11#楼计划-1 层柱钢筋绑扎结束,实际未施工。12#楼计划 6 层混凝土浇筑,实际 6层钢筋绑扎结束,滞后 1天。 14#楼计划机房顶板模板安装,实际混凝土浇筑结束,提前 3 天。15#楼计划 3层模板安装结束,实际 3层混凝土浇筑结束,提前 3 天。16#楼计划 2 层二次结构混凝土浇筑,实际与计划相符。17#楼计划 1 层二次结构模板安装基本结束,实际与计划相符。综上述本月下雨 5 天,基本未对工程进度造成影响,除 11#楼因与人防 二相连接(人防二在施工道路上, 暂不能开工
5、),其它栋号尚在可控范围内, 因该月进度计划本身不能满足总进度计划要求,故总进度计划仍需调整。2014年4月26日5月 25日进度情况分析5#楼计划 25层顶板砼浇筑结束,实际 25 层顶板钢筋绑扎,滞后 3天。6#楼计划 26层墙板、柱钢筋绑扎,实际 25层顶板钢筋绑扎,滞后 3 天。7#楼计划 15 层顶板砼浇筑,实际已完成,提前 1 天。8#楼计划 6 层顶板砼浇筑,实际 6 层顶板模板安装,滞后 4 天。 9#楼地下室底板钢筋绑扎,实际钢筋绑扎未开始,滞后 4 天。10#楼计划二次结构完成 5层,实际完成 4层,滞后 5 天。11#楼计划 3 层顶板砼浇筑,实际未完成,滞后 4 天。

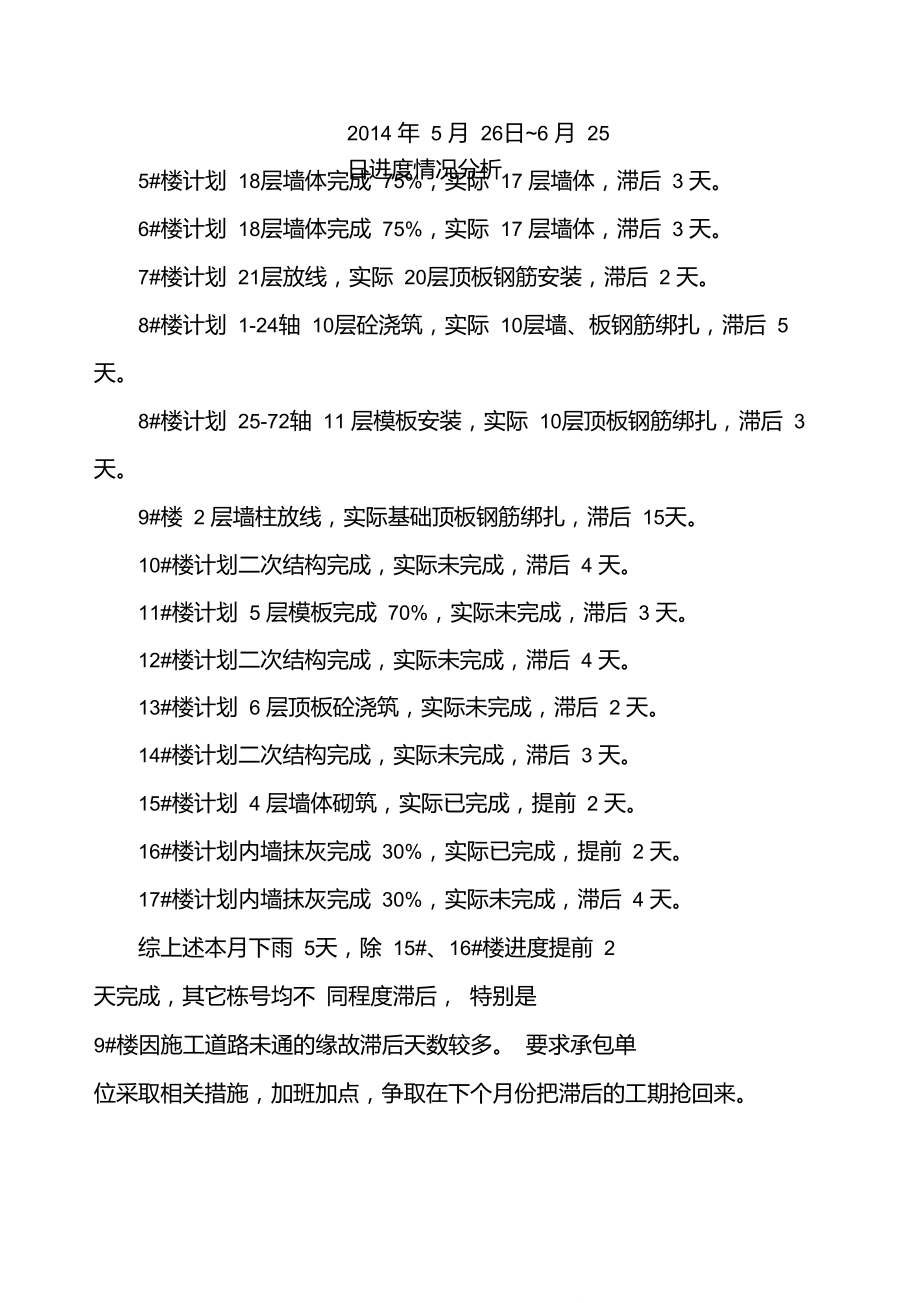

6、12#楼计划二次结构完成 5 层,实际未完成,滞后 3天。13#楼计划 3 层顶板砼浇筑,实际未完成,滞后 4 天。14#楼计划二次结构完成 6 层,实际未完成,滞后 3天。15#楼计划二次结构完成 2 层,实际未完成,滞后 3天。16#楼计划主体验收结束,实际尚未验收,滞后 3 天。17#楼计划主体验收结束,实际尚未验收,滞后 3 天。综上述本月下雨 4天,工期滞后程度尚在可控范围内, 除 7#楼进度提前1 天完成,其它栋号均不同程度滞后,要求承包单位采取相关措施,加班加 点,争取在下个月份把滞后的工期抢回来。2014 年 5 月 26日6 月 25 日进度情况分析5#楼计划 18层墙体完成
7、 75%,实际 17 层墙体,滞后 3 天。6#楼计划 18层墙体完成 75%,实际 17 层墙体,滞后 3 天。7#楼计划 21层放线,实际 20层顶板钢筋安装,滞后 2 天。8#楼计划 1-24轴 10层砼浇筑,实际 10层墙、板钢筋绑扎,滞后 5 天。8#楼计划 25-72轴 11 层模板安装,实际 10层顶板钢筋绑扎,滞后 3 天。9#楼 2 层墙柱放线,实际基础顶板钢筋绑扎,滞后 15天。 10#楼计划二次结构完成,实际未完成,滞后 4 天。11#楼计划 5 层模板完成 70%,实际未完成,滞后 3 天。 12#楼计划二次结构完成,实际未完成,滞后 4 天。13#楼计划 6 层顶板砼
8、浇筑,实际未完成,滞后 2 天。14#楼计划二次结构完成,实际未完成,滞后 3 天。15#楼计划 4 层墙体砌筑,实际已完成,提前 2 天。16#楼计划内墙抹灰完成 30%,实际已完成,提前 2 天。17#楼计划内墙抹灰完成 30%,实际未完成,滞后 4 天。综上述本月下雨 5天,除 15#、16#楼进度提前 2 天完成,其它栋号均不 同程度滞后, 特别是 9#楼因施工道路未通的缘故滞后天数较多。 要求承包单 位采取相关措施,加班加点,争取在下个月份把滞后的工期抢回来。2014年6月26日5月 25日进度情况分析5#楼计划 13层以下内墙抹灰,实际未完成,滞后 4 天。6#楼计划 13层以下内
9、墙抹灰,实际未完成,滞后 3 天。7#楼计划 25层顶板钢筋绑扎,实际 25层顶板模板安装,滞后 2 天。8#楼计划 1-24轴 14顶板砼浇筑,实际 14层顶板模板绑扎,滞后 3天。8#楼计划 25-72轴 15层墙柱模板安装,实际 14层顶板砼浇筑,滞后 4 天。9#楼 3层墙柱模板安装,实际 2层墙柱模板安装,滞后 6 天。10#楼计划 6 层内墙抹灰完成,实际已完成,提前 1 天。11#楼计划 1层二次结构完成 70%,实际未完成,滞后 3 天。12#楼计划 6 层内墙抹灰完成,实际已完成,提前 1 天。13#楼计划 2 层二次结构完成,实际未完成,滞后 4 天。14#楼计划 6 层内
10、墙抹灰完成,实际未完成,滞后 1 天。15#楼计划屋面女儿墙砼,实际已完成,提前 1 天。16#楼计划内墙抹灰完成 70%,实际已完成,提前 1 天。17#楼计划东、西单元外墙保温,实际已完成,提前 2 天。综上述本月下雨 8 天,除 10#、 12#、15#、16#、17#楼进度提前完成, 其它栋号均不同程度滞后, 除 9#楼因天气原因滞后较多需调整计划外, 其它 栋号均在可控范围内,总进度计划无需调整。2014年8月26日5月 25日进度情况分析5#楼计划 13 层以下内墙抹灰完成 70%,实际已完成,提前 1 天。6#楼计划 13 层以下内墙抹灰完成 70%,实际已完成,提前 1 天。7
11、#楼计划 213层二次结构完成,实际 12 层二次结构完成,滞后 2天。8#楼计划 20 层主体完成, 5 层二次结构完成,实际 19 层主体完成, 3 层二次结构完成,滞后 5 天。9#楼计划 6 层主体完成,实际已完成。3 天。10#楼计划内外墙抹灰完成,外墙保温完成,实际未完成,滞后11#楼计划 6 层砌体完成,5 层二次结构完成,实际未完成,滞后2 天。12#楼计划外墙抹灰完成,6 层内墙抹灰完成,实际已完成,提前1 天。13#楼计划 6 层砌体完成,5 层二次结构完成,实际未完成,滞后1 天。14#楼计划外墙抹灰完成,6 层内墙抹灰完成,实际未完成,滞后2 天。15#楼计划屋面二次结
12、构完成,外墙抹灰完成70%,实际未完成,滞后 3天。16#楼计划外墙面砖完成 70%,实际未开始,滞后 5 天。17#楼计划内墙抹灰完成, 外墙面砖完成 70%,实际已完成, 提前 1 天。 综上述本月下雨 6 天,除 5#、6#、9#、12#、17#楼进度提前完成,其它 栋号均不同程度滞后, 是由天气原因及管理原因造成的, 但均在可控范围内, 总进度计划无需调整。5#楼计划内墙抹灰至 26 层,外墙抹灰完成,外墙保温完成 70%,实际 未完成,滞后 3 天。6#楼计划内墙抹灰至 22 层,外墙抹灰完成,外墙保温完成 70%,实际 未完成,滞后 3 天。7#楼计划 26 层砌筑完成, 23 层二次结构完成, 13 层以下外墙抹灰完成 50%,实际未完成,滞后 5 天。8#楼计划 22 层主体结构完成, 12 层砌体完成, 9 层二次结构完成,实 际已完成。9#楼计划 10层主体结构完成, 12层砌体完成,实际 9层主体完成,砌 体未开始,滞后 4 天。10#楼计划外架拆除 30%,实际未开始,滞后 2 天。11#、13#楼计划 20号主体验收结束,实际未验收,滞后 5 天。 12#楼计划外墙保温、面砖完成,外墙涂料开始,实际未完成,滞后4天。14#楼
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
评论
0/150
提交评论
