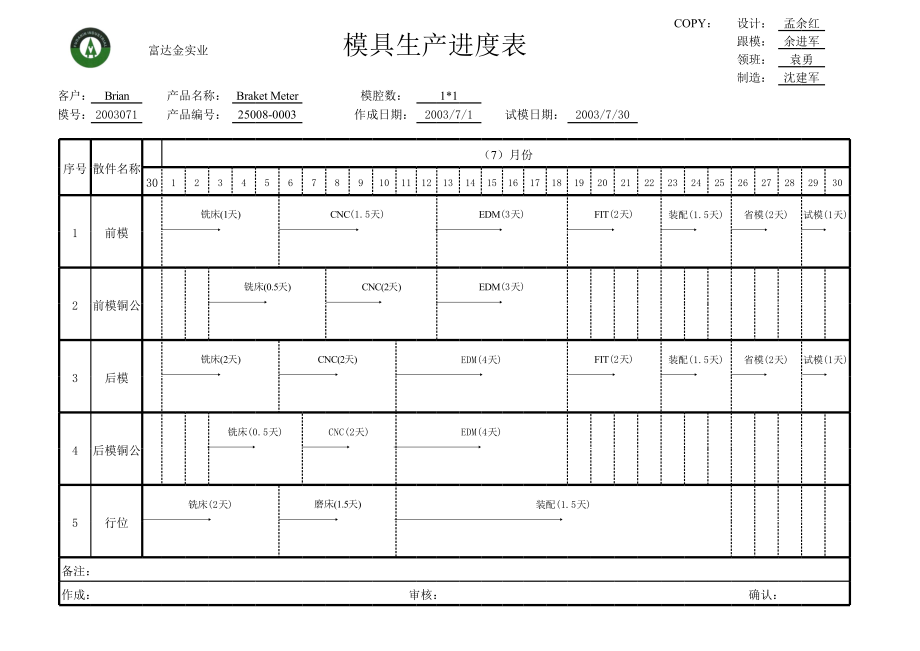

1、模具生产进度表COPY:设计:孟余红 富达金实业跟模:余进军领班:袁勇制造:沈建军客户:Brian产品名称: Braket Meter模腔数:1*1模号:2003071产品编号:25008-0003作成日期:2003/7/1试模日期:2003/7/30序号 散件名称(7)月份301234567891011121314151617181920212223242526272829301前模铣床(1天)CNC(1.5天)EDM(3天)FIT(2天)装配(1.5天)省模(2天)试模(1天)2前模铜公铣床(0.5天)CNC(2天)EDM(3天)3后模铣床(2天)CNC(2天)EDM(4天)FIT(2天)
2、装配(1.5天)省模(2天)试模(1天)4后模铜公铣床(0.5天)CNC(2天)EDM(4天)5行位铣床(2天)磨床(1.5天)装配(1.5天)备注:作成:审核:确认: 富达金实业模具生产进度表COPY: 设计: 许建安跟模:客户:Connetix / Tim产品名称:Door模腔数:1*8计调: 扈晓康模号:2003058产品编号: 0263-1A作成日期:2003/6/20试模日期:2003/7/8制造: 胡学涛序号 散件名称(6)月份(7)月份2021222324252627282930123456781前模到料(1)天钻床加工(2)天热处理(2)天磨床(1)天EDM(8)天飞模(3)天
3、抛光(1)天 试模(1)天2铜公CNC(1天)4件3后模到料(1)天钻床加工(2)天热处理(2)天磨床(1)天EDM(8)天飞模(3)天抛光(1)天 试模(1)天4铜公CNC(2天)8件5行位到料(1)天锣床 全部成型(13)天飞模(3)天试模(1)天6行位镶件到料(1)天热处理(4)天磨床(1)天线切割(5)天省模(3)天飞模(3)天试模(1)天7模胚到料(1)天钻运水(5)天锣顶针板、B板、面板、全部成型(8)天待试模(3)天试模(1)天备注:作成: 审核: 确认:模具生产进度表COPY:设计:聂赛波 富达金实业跟模:计调:扈晓康制造:岑华胜客户: Keith Foley产品名称:Body
4、 Botton & Top模腔数:1+1模号:2003064产品编号:作成日期:2003/6/20试模日期:2003/7/14序号 散件名称(6)月份(7)月份202122232425262728293012345678910111213141前模料到厂(1天)钻床(3天)CNC(6天)EDM(10天)飞模(4天)试模(1天)2前模铜公CNC(9天)3后模料到厂(1天)钻床(3天)CNC(6天)EDM(7天 )省模(3天)飞模(4天)试模(1天)4后模铜公CNC(9天)5行位料到厂(1天)钻床(6天)磨床(5天)飞模(4)天试模(1天)6模胚料到厂(1天)钻床(5)天锣(5)天待试模(
5、3)天试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计:唐翎 富达金实业跟模:计调:扈晓康制造:徐卫东客户:Mike产品名称:模腔数:1*2模号: 2003077产品编号:12771102作成日期:2003/6/20 试模日期:2003/7/1序号散件名称(6)月份(7)月份202122232425262728293011前模料到厂(1)天CNC(4天 ) 外发EDM(4天)飞模(1天)试模(1)天2前模铜公CNC(4天)3后模CNC(1天)省模(4天)EDM(3天)省模(2天)飞模(1天)试模(1)天4 后模铜公CNC(4天)5模胚料到厂(1)天钻床(6天)待试模(4天)试模
6、(1)天备注:作成:模具生产进度表COPY:设计:周建香 富达金实业跟模:计调:扈晓康制造:候玉柏客户: Keith Foley产品名称:Clip模腔数:1*1模号:2003065产品编号:作成日期:2003/6/20试模日期:2003/7/14序号 散件名称(6)月份(7)月份202122232425262728293012345678910111213141前模料到厂(1天)钻床(3天)CNC(5天)热处理(2天) 磨床(1)天EDM(8天)行位(1)天飞模(3天)试模(1天)2前模铜公料到厂(1天)开粗(2)天CNC(8天)3后模料到厂(1天)钻床(3天)CNC(4天)热处理(2天)磨床
7、(1天 )EDM(6天)省模(3天)行位(1)天飞模(3天)试模(1天)4后模铜公料到厂(1天)开粗(2)天CNC(8天)5行位料到厂(1天)线切割(5天)EDM(8天)省模(1)天待飞模(3天)试模(1天)6行位座料到厂(1天)开粗(2)天热处理(2天)磨床(2天)待飞模(3天)试模(1天)7模胚料到厂(1天)钻床(10天)待飞模(3天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY: 设计:许建安 富达金实业跟模:计调:扈晓康制造:候玉柏客户: Mike产品名称: Pan-36Sm CRSP SXS Amana模腔数:1*1模号:2003063产品编号:1277902作成日期:
8、2003/6/20试模日期:2003/8/9序号 散件名称(6)月份(7)月份(8)月份202122 23 24 25 26 27 28 29 3012345678910 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 3111前模料到厂(1天)钻运水(3天)CNC(10天)EDM(8天)飞模(4天)省模(10天)试模(1天)2前模铜公料到厂(1天)CNC(10天)待试模(3天)试模(1天)3后模料到厂(1天)钻运水(3天)CNC(10天)EDM(12天)飞模(4天)省模(10天)试模(1天)4后模铜公料到厂(1天)CNC
9、(10天)待试模(3天)试模(1天)5模胚料到厂(1天)钻运水(5天)锣:加工全部对图(10天)待试模(3天)试模(1天)6行位料到厂(1天)锣(3天)CNC(5天)EDM(5天)待试模(3天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计: 杨壮锋 富达金实业跟模: 余进军计调: 扈晓康制造: 章明洋客户: Brian产品名称:Case Baffevy模腔数:1*1模号:2003072产品编号:32097-0006作成日期: 2003/6/22试模日期:2003/7/24序号 散件名称(6)月份(7)月份22232425262728293012345678910111213
10、14151617181920212223241前模来料(4天)运水(4天)CNC(6天)EDM(5天)飞模(7天)省模(5天)试模(1天)2铜公来料(2天)CNC(6天)待试模(3天)试模(1天)3后模来料(4天)运水(4天)顶针(天)CNC(6天)EDM(5天)装配(2天)飞模(2天)省模(5天)试模(1天)4铜公来料(2天)CNC(6天)待试模(3天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY: 设计:聂赛波 富达金实业跟模:余进军领班:袁勇制造:章明洋客户: Brian产品名称: Case Baffevy模腔数:1*1模号: 2003072产品编号: 32097-0006
11、作成日期:2003/6/23试模日期: 2003/7/26序号 散件名称(6)月份(7)月份22232425262728293012345678910111213141516171819202122232425261前模铣床/钻床(4天)CNC(10天)小机EDM(10天)FIT(3天)省模(4天)待试模(3天)试模(1天)2前模铜公铣床(4天)CNC(7天)EDM(10天)待试模(3天)试模(1天)3后模钻床/铣床(5天)CNC(9天)EDM(10天)FIT(3天)省模(4天)待试模(3天)试模(1天)4后模铜公铣床(4天)CNC(7天)EDM(10天)待试模(3天)试模(1天)备注:作成:
12、审核:确认:COPY:设计:许建安 富达金实业模具生产进度表跟模:余进军领班:袁勇制造:何美刚客户: Brian产品名称:Guard Skid模腔数:1*1模号: 2003073产品编号: 55020-0064作成日期: 2003/6/23试模日期:2003/7/26序号 散件名称(6)月份(7)月份25262728293012345678910111213141516171819202122232425261前模钻床/铣床(4天)CNC(10天)EDM(10天)FIT(3天)待试模(4天)试模(1天)2前模铜公铣床(4天)CNC(7天)EDM(13天)待试模(4天)试模(1天)3后模钻床/铣
13、床(7天)CNC(9天)EDM(8天)FIT(3天)待试模(4天)试模(1天)4后模铜公铣床(4天)CNC(12天)EDM(8天)待试模(4天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计: 许建安 富达金实业跟模: 余进军计调: 扈晓康制造: 何美刚客户: Brian产品名称:Guard Skid模腔数:1*1模号:2003073产品编号:55020-0064作成日期: 2003/6/22试模日期:2003/7/24序号 散件名称(6)月份(7)月份2223242526272829301234567891011121314151617181920212223241前模来料
14、(4天)运水(4天)CNC(6天)EDM(5天)飞模(7天)省模(5天)试模(1天)2铜公来料(2天)CNC(6天)待试模(3天)试模(1天)3后模来料(4天)运水(4天)顶针孔(3天)CNC(6天)EDM(5天)装配(2天)飞模(2天)省模(5天)试模(1天)4铜公来料(2天)CNC(6天)待试模(3天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计:叶荣梓 富达金实业跟模:领班:吴月明制造:岑华胜客户: Brian产品名称:Guard模腔数:1+1模号: 2003074产品编号: 55020-0067/0068作成日期: 2003/6/23试模日期:2003/7/25序号
15、 散件名称(6)月份(7)月份262728293012345678910 11 12 13 14 15161718192021222324251前模A料到(1)天钻水孔(3)天锣镗孔(0.5)天CNC(5.5)天EDM(10)天飞模(3)天省模(6)天试模(1)天2前模B料到(1)天锣镗孔(0.5)天CNC(6.5)天EDM(10)天省模(2)天飞模(3)天省模(6)天试模(1)天3前模铜公CNC(9)天待试模(3)天试模(1)天4后模A料到(1)天钻水孔(3)天锣:顶针孔、镗孔(2)天CNC(6)天EDM(8)天飞模(3)天省模(6)天试模(1)天5后模B料到(1)天锣:顶针孔、镗孔(2)天
16、钻水孔(3)天CNC(6)天EDM(8)天飞模(3)天省模(6)天试模(1)天6后模铜公CNC(13)天待试模(3)天试模(1)天7模胚料到(1)天钻:水孔、撑头孔(5天)锣:全部加工对图(9天)飞模(3)天待试模(3)天试模(1)天备注:作成:审核:确认:模具生产进度表COPY: 设计:聂赛波 富达金实业跟模:领班:吴月明制造:候玉柏客户: Brian产品名称:Cover模腔数:1*1模号:2003068产品编号:14091-0164作成日期: 2003/6/23试模日期:2003/7/24序号 散件名称(6)月份(7)月份21222324252627 28 29 3012345678910
17、 11 12 1314151617181920212223241前模料到(1天)钻水孔(2天)锣唧咀孔(1天)CNC(8天)EDM(13天)省模(1)天飞模(3天)省模(6天)试模(1天)2前模铜公CNC(12天)待试模(3天)试模(1天)3后模料到(1天)钻水孔(3天)锣顶针、镗孔、穿丝孔(2天)CNC(8天)线割(1天)EDM(9天)飞模(3天)省模(6天)试模(1天)4后模铜公CNC(15天)待试模(3天)试模(1天)5模胚料到(1天)钻水孔撑头孔(4天)锣:全部对图(11天)待分模备注:作成:审核:确认:模具生产进度表COPY:设计:唐翎 富达金实业跟模: 余进军领班:袁勇制造: 杨煜
18、斯客户:Brian产品名称:Band Buttery模腔数:1*2模号:2003075产品编号:92972-0028作成日期: 2003/6/23试模日期:2003/7/26序号散件名称(6)月份(7)月份22 23 24 25 26 27 28 29 3012345678910 11 12 13 141516171819202122232425261前模钢料钻床/铣床(5天)CNC(8天 )EDM(10天 )FIT(4天)省模(4天)待试模(3天)试模(1)天2前模铜公铣床(4天 )CNC(5天 )EDM(10天 )3后模钢料钻床/铣床(7天)CNC(8天 )EDM(8天 )FIT(4天)省
19、模(4天)待试模(3天)试模(1)天4后模铜公铣床(3天 )CNC(7天 )EDM(9天 )备注:作成:审核:确认:模具生产进度表COPY:设计:唐翎 富达金实业跟模:领班吴月明制造:吴玉平客户:Brian产品名称:Cap模腔数:1*1模号: 2003067产品编号:11065-0047作成日期:2003/6/23试模日期:2003/7/20序号 散件名称(6)月份(7)月份2021222324252627282930123456789101112131415 16 17 18 19201前模料到(1天)锣:水孔唧咀孔(4天)CNC(8天)EDM(8天)省模(1天)飞模(3天)省模(5天)试模
20、(1天)2前模铜公CNC(13天)待试模(3天)试模(1天)3后模料到(1天)车:(5天)锣(1天) 磨(1天)省模(4天)待飞模4行位料到(1天)锣:(3天)磨(3天)CNC(5天)EDM(5天)飞模(3天)省模(5天)试模(1天)5行位铜公CNC(17天)待试模(3天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计:唐翎 富达金实业跟模:余进军领班:袁勇制造:段建波客户: Brian产品名称:Cover Fuel Tank模腔数:1*1模号:2003069产品编号:14091-0166作成日期:2003/6/23试模日期:2003/7/26序号 散件名称(6)月份(7)月
21、份2728293012345678910111213141516171819202122232425261前模钢料铣床/钻床(4天)CNC(5天)EDM(4天)FIT(2天)省模(4天)试模(1天)2前模铜公铣床(2天)CNC(3天)EDM(4天)试模(1天)3后模钢料铣床/钻床(5天)CNC(5天)EDM(6天)FIT(2天)省模(3天)试模(1天)4后模铜公铣床(2天)CNC(4天)EDM(6天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计:唐翎 富达金实业跟模:余进军领班:袁勇制造:段建波客户: Toby产品名称:Cap front frame模腔数:1*2模号:20
22、03079产品编号: ok62-01004-0000作成日期:2003/6/25试模日期:2003/8/11序号 散件名称(7)月份(8)月份123456789 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30123456789 10111前模铣 床(1.5天)/钻床(2天)CNC(2.5天)EDM(3天)FIT(2天)省模(4天)试模(1天)2前模铜公铣 床(0.5天)CNC(2天)EDM(3天)试模(1天)3后模铣 床(2天)/钻床(2天)CNC(2天)EDM(1.5天)省模(4天)FIT(2天)试模(1天)4后模
23、铜公铣 床(0.5天)EDM(1.5天)试模(1天)5行位铣 床(1.5天)磨床(2天)EDM(0.5天)省模(0.5天)FIT(1天)试模(1天)6行位铜公铣 床(0.5天)CNC(0.5天)EDM(0.5天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY: 设计:叶荣梓 富达金实业跟模:余进军领班:袁勇制造:杨煜斯客户:Mike产品名称:Bucket,Ref Gallon36模腔数:1*2模号:2003062产品编号:12771105作成日期:2003/6/25试模日期:2003/7/26序号 散件名称(6)月份(7)月份2324252627282930123456789101
24、11213141516171819202122232425261前模CNC(4天)EDM(2天)FIT(2天)省模(6天)试模(1天)试模(1天)2前模铜公CNC(3天)EDM(3天)试模(1天)3后模铜公CNC(3天)EDM(3天)FIT(2天)省模(4天)试模(1天)4后模铜公CNC(2天)EDM(3天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计:周建香 富达金实业跟模:余进军领班:袁勇制造:何美刚客户:Toby产品名称:Shroud upper console模腔数:1*1模号:2003081产品编号:ok62-01023-0000完成日期:203-6-25试模日期
25、:2003/7/28序号 散件名称(6)月份(7)月份282930123456789101112131415161718192021222324252627281前模铣床(1天) / 钻床(1.5天)CNC(3天)EDM(4天)FIT(2天)省模(3天)试模(1天)2前模铜公铣床(0.5天)CNC(2天)EDM(4天)试模(1天)3后模铣床(1天) / 钻床(1.5天)CNC(2.5天)EDM(4天)FIT(2天)省模(4天)试模(1天)4后模铜公铣床(0.5天)CNC(2天)EDM(4天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计:周建香 富达金实业跟模:余进军领班:袁
26、勇制造:段建波客户:Toby产品名称:Adaptor bug模腔数:1*1模号:2003083产品编号:ok062-01034-0000作成日期:2003/6/25试模日期:2003/7/14序号散件名称(6)月份(7)月份28293012345678910111213141前模铣床(1天)CNC(1天)EDM(1.5天)FIT(1天)省模(1.5天)试模(1天)2前模铜公铣床(0.5天)CNC(1天)EDM(1.5天)试模(1天)3后模铣床(1天)CNC(1天)EDM(2天)FIT(1天)省模(2天)试模(1天)4后模铜公铣床(0.5天)CNC(1.5天)EDM(2天)试模(1天)备注:作成
27、:审核:确认:模具生产进度表COPY:设计:叶荣梓 富达金实业跟模:领班:吴月明制造:胡学涛客户:Toby产品名称:Cap console support模腔数:1*2模号:2003082产品编号:ok62-01030-0000作成日期:2003/6/26试模日期:2003/7/20序号散件名称(6)月份(7)月份28293012345678910111213141516171819201前模料到(1天)锣水孔唧咀孔镗孔(2天)CNC(1天)EDM(3天)飞模(3天)省模(4天)试模(1天)2前模铜公CNC(2天)3后模料到(1天)锣水孔顶针孔镗孔(2天)CNC(1天)EDM(3天)飞模(3天
28、)省模(4天)试模(1天)4后模铜公CNC(2天)5行位镶件料到(1天)锣镗孔(1天)热处理(2天) 磨(1天)线割(2天)磨:配镶件(1天)省模(4天)飞模(3天)待试模试模(1天)6行位座料到(1天)锣:成型对图(3天)磨:配镶件(1天)待飞模7模胚料到(1天)钻:水孔撑头孔(2天)锣:镗孔行位槽(2天)飞模(3天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计:孟余红 富达金实业跟模:领班:吴月明制造:吴玉平客户: Toby产品名称: Housing headphone jack模腔数:1*2模号:2003085产品编号:ok32-01047-00sc作成日期:2003
29、/6/26试模日期:2003/7/15序号 散件名称(6)月份(7)月份29301234567891011121314151前模料到(1天)锣:倒圆角水孔唧咀孔行位槽(3天)EDM(1天)省模(2天)待飞模飞模(2天)试模(1天)2前模铜公锣(3天)3后模料到(1天)锣:水孔顶针孔行位槽倒圆角(3天)线切割(1天)EDM(2天)待飞模飞模(2天)试模(1天)4后模铜公锣(3天)5行位料到(1天)锣:成型对图(3天)磨(1天)EDM(2天)6模胚料到(1天) 钻水孔撑头孔(1天) 锣顶针孔行位槽定位圈孔(3天)飞模(2天)试模(1天)备注:作成:审核:确认:模具生产进度表COPY:设计: 孟余红
30、 富达金实业跟模: 余进军领班:袁勇制造: 沈建军客户: Toby产品名称:Tray accessory模腔数:1*1模号: 2003080产品编号: ok62-01022-0000作成日期:2003/6/26试模日期:2003/7/28序号 散件名称(7)月份30123456789101112131415161718192021222324252627281前模铣床(1天)/钻床(1天)CNC(2天)线割(2.5天)EDM(4天)FIT(2天)省模(3天)试模(1天)2前模铜公铣床(1天)CNC(2天)EDM(3天)3后模铣床(1天)/钻床(1天)CNC(2天)线割(1.5天)EDM(4天)
31、FIT(2天)省模(3天)试模(1天)4后模铜公铣床(1天)CNC(2天)EDM(4天)备注:作成:审核:确认:模具生产进度表COPY:设计:许建安 富达金实业跟模:领班:吴月明制造:徐卫东客户: Toby产品名称: Console Front Case模腔数:1*1模号:2003084产品编号: ok58-01307-0000作成日期:2003/6/27试模日期:2003/8/11序号 散件名称(7)月份(8)月份3456789 10 11 12 13 14 15 16 17 18 19 20 21 22 232425262728 29 30 31 123456789101前模料到(1天)钻
32、:水孔(2天) 锣(1天)CNC(2天)EDM(7天)线割(1天)配镶件(1)天省模(4天)飞模(3天)省模(2天)待试模试模(1天)2前模铜公CNC(3天)3后模料到(1天)钻:水孔(2天)锣顶针孔穿丝孔(2天)CNC(2天)线割(2.5天)EDM(8天)配镶件(1)天飞模(3天)省模(2天)试模(1天)4后模铜公CNC(3天)4行位料到(1天)锣:全部成型对图(3天)线割(2天)EDM(1天)省模(2天)待飞模试模(1天)5模胚料到(1天)钻:水孔撑头孔(3天)锣:顶针孔法兰孔撑头孔(4天)CNC(热流道)1天待飞模试模(1天)备注:作成:审核:确认:模具生产进度表COPY: 设计:聂赛波
33、 富达金实业跟模:领班:吴月明制造:胡学涛客户: Toby产品名称:Case Console模腔数:1*2模号:2003089产品编号:ok32-01009-0000作成日期:2003/6/27试模日期: 2003/8/13序号 散件名称(7)月份(8)月份789101112 131415 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31123456789 10 11 12131前模料到(1天)钻水孔(1天)锣唧咀孔镶件孔(1天)CNC(2天)EDM(5天)省模(5天)飞模(3天)待试模试模(1天)2前模铜公CNC(3天)3后模料到(1天)钻水孔(
34、2天)锣顶针孔司筒孔(2.5天)CNC(2天)EDM(6天)飞模(3天)省模(5天)试模(1天)4后模铜公CNC(3天)5行位料到(1天)锣:全部成型对图(2天)磨:配镶件(1天)CNC(1天)待飞模试模(1天)6行位镶件料到(1天)锣:全部成型对图(1天)磨:配镶件(1天)7模胚料到(1天)钻水孔撑头孔(3天)锣:顶针孔撑头孔法兰孔(3天)CNC行位槽(1天)待飞模试模(1天)备注:作成:审核:确认:模具生产进度表COPY: 设计:张育斌 富达金实业跟模:余进军领班:袁勇制造:沈建军客户:Toby产品名称:Bezel console模腔数:1*2模号:2003088产品编号:ok32-010
35、02-0000作成日期:2003/6/28试模日期:2003/8/19序号 散件名称(7)月份(8)月份5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 123456789 10 11 12 13 14 15 16 17 18191前模铣床(1.5天)/钻床(2天)CNC(4天)EDM(6天)FIT(3天)省模(5天)试模(1天)2前模铜公铣床(1天)CNC(4天)EDM(6天)3后模铣床(2.5天)/钻床(2.5天)CNC(7天)EDM(7天)FIT(3天)省模(3天)待试模试模(1天)4后
36、模铜公铣床(2天)CNC(4天)EDM(7天)5行位铣床(1天)CNC(0.5天)EDM(1天)省模(1天)6行位铜公铣床(0.5天)CNC(0.5天)EDM(1天)备注:作成:审核:确认:生产模具进度跟踪报表COPY:设计: 富达金实业跟模:领班:制造:客户:产品名称:模腔数:模号:产品编号:作成日期:试模日期:序号散件名称()月份123456789101112131415161718192021222324252627282930备注:作成:审核:确认:模具生产进度表COPY: 设计: 许建安 富达金实业跟模:计调: 扈晓康制造: 吴玉平客户:Brian产品名称:Inner Cover模腔
37、数:1*1模号: 2003070产品编号: 14091-0178/0179作成日期:2003/6/23试模日期:2003/7/26序号散件名称(6)月份(7)月份2122232425262728293012345678910111213141516171819202122232425261前模料到(1天)钻水道孔(3天)CNC(6天)EDM(6天)飞模(3天) 省模(2天)试模(1天)2前模铜公CNC(10天)待试模(3天)试模(1天)3后模料到(1天)钻水道孔(4天)锣顶针孔(3天)CNC(6天)EDM(8天)省模(8天)飞模(3天)待试模(2天)试模(1天)4后模铜公CNC(14天)待试模(3天
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 工艺方案评审意见(3篇)
- 公司员工医疗管理制度
- 公园特许经营招商方案(3篇)
- 军品生产现场管理制度
- 县级电力营销管理制度
- 单位独立运行管理制度
- 公司计件员工管理制度
- 地下遗址改造方案(3篇)
- 广电播出变更管理制度
- DB62T 4485-2021 葡萄抗寒性评价规范
- 如何培养和提升大学生的国防意识(通用5篇)
- 三级动火证 模板
- 评语大全之国家自然科学基金评语
- 兽药监管法规解读课件
- 五金价格报价表参考
- 支气管镜精品课件
- 案例onyx使用内容
- 四川音乐学院绵阳艺术学院科研量化管理暂行办法
- 第三章文化差异管理--跨文化沟通ppt课件
- 有创呼吸机讲义PPT通用课件
- 直流分流器(光CT)国产化研究和实际应用情况
评论
0/150
提交评论
