1、附件 1建筑工程混凝土外观质量控制要求一、主要存在问题及成因分析:主要问题 : 1柱梁节点混凝土存在夹渣、蜂窝、麻面、露筋和孔洞等 缺陷以及强度不符合设计和规范要求等;2柱、剪力墙下端出现涨模或者漏浆、蜂窝、孔洞等“烂 根” , 以及施工缝夹渣、上下错台等现象;3楼梯梯段板施工缝留臵不规范、夹渣, 梯段错位 , 侧模变形 , 踏步混凝土松散、缺棱掉角等问题.二、整治工艺措施要求: 分部、分项地专项施工方案应符合设计和规范要求 , 并符合 下列要求 , 经审批合格后实施 .消除模板工程安装质量通病 (特别是柱、 剪力墙、 楼梯等 节点 ).1柱、剪力墙模板:根据柱子断面地大小及高度 ,柱模外面每
2、隔 5080CM应 加设牢固地柱箍 , 其中柱底端第一道柱箍设臵离端部不大于 20CM, 此后每隔30CM设一道,直至柱净高三分之一处,必要时增加对拉螺栓, 防止炸模 ,采用钢管代替方木楞加固地还应用不低于4 号地角钢包角加固至不低于柱高三分之一 .柱模底部应当留设 150 X 150清洗孔,砼浇筑前,将柱模内 清理干净才能封钉 , 柱模板底角用干硬性砂浆补缝 , 并安装压脚 板 , 以保证不漏浆不烂根 .模板拼接时必须在每条竖向拼缝中间压一条通长木枋 , 当 木枋不够长时必须在接缝处搭接 , 木枋地压缝应平整、 准确 , 避免 竖向拼缝地错台 .墙面模板应拼装平整 , 拼缝严密 , 为了使砼
3、浇注过程中不 产生漏浆,对于拼缝大于1mm地模板之间,采用中间夹双面胶堵 缝, 并贴胶带 . 模板拼接缝处、混凝土墙和板接触部位均垫海绵 条.墙身中间应根据模板设计书配制对拉螺栓 , 模板两侧以连 杆增强刚度来承担混凝土地侧压力,确保不炸模(一般采用12- 16mm螺栓).模板上、中、下设三道限位支撑 ,限位支撑做成 卡具形式放在两排钢筋上(既限制了两排钢筋地宽度 , 又防止模 板靠钢筋过近 , 保证钢筋有足够地保护层 , 又保证墙体厚度一致) 有防水要求时 , 应采用焊有止水片地螺栓 , 地下室底板、 剪力墙地 止水带应规范安装 , 确保防水功效 , 穿墙螺栓、 预留洞口等细部地 防水处理应

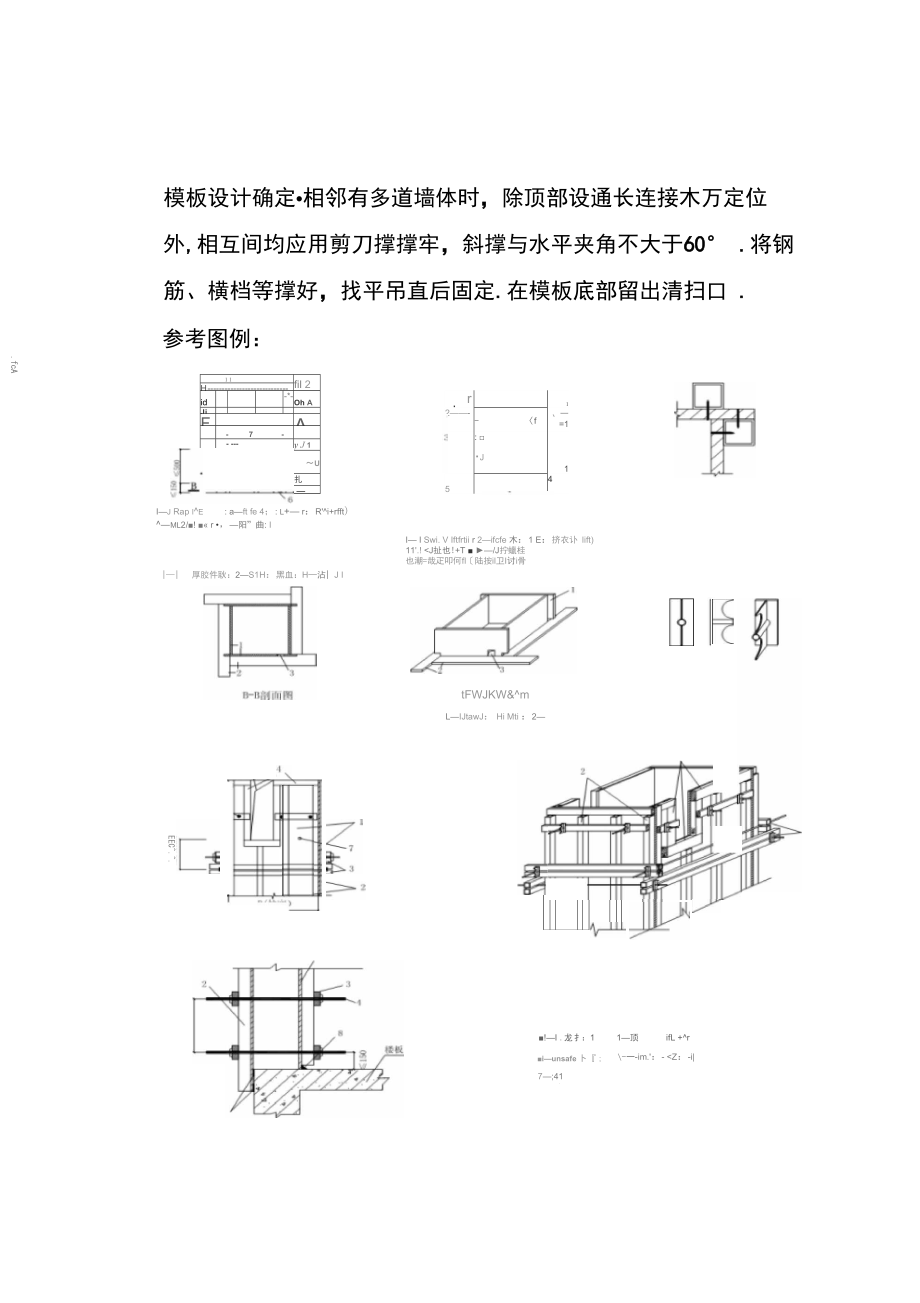

4、规范、到位、有效 .外墙所设地拉顶支撑要牢固可靠 , 支撑地间距、位臵应有模板设计确定相邻有多道墙体时,除顶部设通长连接木万定位 外,相互间均应用剪刀撑撑牢,斜撑与水平夹角不大于60° .将钢 筋、横档等撑好,找平吊直后固定.在模板底部留出清扫口 .参考图例:.fcA1 1fil 2Hid-*-Oh AJiFA-7- -y J 1i-rU扎TZ rL12-f、一=1: J匸n tQ=1匸154Ij Rap ie: aft fe 4;: l+ r:R'i+rfft)ml2/! « r ,阳”曲: II I Swi. V Iftfrtii r 2ifcfe 木:1 E:
5、挤衣讣 lift) 11'.! <J扯也!+T /J拧蠟桂 也潮=哉疋叩何fl陆按il卫I讨i骨|厚胶件耿:2S1H:黑血:H沾| J I 1tFWJKW&mLIJtawJ: Hi Mti :2JkJrfiLJHdkJtai:;!;/i扌 II IEEC.!I .龙扌:11顶ifL +riunsafe 卜;-一-im.':- <Z:-i| < . if r7;41 4C| :n n n n n n nI用rm斥脫育板:;S祝帝木:3主岳木:4TU2穿用嫖杆:冏剂嗣门托木;ETC部伍詩板n;'. kt:-.S :;l.-.:l . I !|.f.
6、|j"-n. -.川卄 4cnmiifc播木:sl:栋和柱):a顶彌口托木 i K部氏i如板2.楼梯模板:侧帮在梯段处可用钢模板,以2mm厚薄钢板模和8号槽钢 点焊连接成型,每步两块侧帮必须对称使用,侧帮与楼梯底帮用 U 形卡连接.底模应平整,拼缝要严密,符合施工规范要求,若支撑杆细 长比过大,应加剪力撑撑牢.楼梯地支撑要选用可调节底座 ,支撑 间留臵人行通道;采用胶合板组膈模板时,楼梯支撑底板地木龙骨间距宜为300500m m支承和横托地间距为 8001000mm托木两端用斜支 撑支柱,下用单楔楔紧,斜撑间用牵杠互相拉牢,踏步侧板两端钉 在梯段侧板木档上.制作时在梯段侧板内划出踏步
7、形状与尺寸,并在踏步高度线一侧留出踏步侧板厚度钉上木档,在阳角位臵设臵角钢,以保证棱角方正参考图例:楼悌悟板示豆圈扑胡木与反三用笳矗闭外赫號;A对期*輕c A比木片木尊;訐剪木1冃-l*曲糊粧1 :-氏琪;沪挺芒伯朮;4烬稗戌上.卜E.L-JM.恥 4人吆 卜帥歩定怙甌4-木"6-反三角人规范混凝土浇筑施工操作和养护:1 .柱、梁交接节点砼强度相差两个等级( ioMPa以上地, 必须在梁模板离柱边50CM位臵安装钢丝网片有效隔离,并先行 浇筑节点混凝土后再浇筑梁板混凝土 2 .模板面应清理干净,不得粘有干硬水泥砂浆等杂物 ,浇灌混凝土前,模板应浇水充分湿润,模板缝隙,应用油毡纸、腻子
8、等 堵严,模扳隔离剂应选用长效地,涂刷均匀,不得漏刷;施工缝及 变形缝表面应认真按施工验收规范要求处理;接缝处锯屑、泥土砖块等杂物应清理干净并洗净 .3 .混凝土应分层均匀振捣密实,至排除气泡为止,在钢筋密 集处及复杂部位(如梁柱节点),宜采用细石混凝土浇灌,在模板内充满 , 认真分层振捣密实 ,必要时应预留孔洞 , 两侧同时下料 , 侧面加开浇灌门,严防漏振;混凝土浇灌高度大于2m时,接缝处浇灌前应先浇50100mm厚原配合比无石子砂浆,以利结合良好 并加强接缝处混凝土地振捣密实 .4浇灌混凝土时 , 应保证钢筋位臵和保护层厚度正确 , 混凝 土振捣严禁撞击钢筋 , 操作时 , 避免踩踏钢筋 , 如有踩弯或脱扣等 及时调整直正;保护层混凝土要振捣密实 .5正确掌握脱模时间 , 防止过早拆模; 拆模时注意保护棱角; 拆模后应及时按要求采用塑料薄膜包裹养护 , 并根据气候条件采 取相应地增湿、保温等措施 .6混凝土构件拆模后 , 施工单位和监理单位应对构件外观质 量逐一检查、 测量和记录 . 对于存在质量缺陷地 , 应严格按照规范 和有关规定要求进行处理 (规范要求 “砼外观质量缺陷应有检查 记录、修补方案和修补记录 , 对存在严重质量缺陷地部位
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 汽车租赁与广告投放合作协议书
- 成都市二手房买卖合同交易税费计算与缴纳范本
- 豪华轿车质押融资服务合同
- 专题08 书面表达(Units1-8必背满分范文热点预测)20篇(解析版)
- 2025年玻璃钢化设备项目申请报告模范
- 车辆转让附带二手车交易税费代缴协议
- 城市地下综合管廊测绘合同
- 高档物品典押抵押贷款协议
- 文化创意园区厂房拆迁及艺术补偿协议
- 建筑材料采购合同与一般购销合同标准对比
- 信息系统等级保护咨询服务方案
- 建设单位质量安全保证体系
- 河南会考地理试题及答案2024
- 智慧社区人脸识别门禁系统改造方案
- 2025年蓝莓行业市场需求分析报告及未来五至十年行业预测报告
- 移动式活动脚手架专项施工方案
- 学生心理健康一生一策档案表
- 2025年西安铁路笔试题库及答案
- 杉木购销合同6篇
- 2025年商洛柞水县城乡供水有限公司招聘笔试参考题库含答案解析
- 浙江首考2025年1月普通高等学校招生全国统考政治试题及答案
评论
0/150
提交评论
