精品资料(2021-2022年收藏)监理质量评估报告二标段_第1页
精品资料(2021-2022年收藏)监理质量评估报告二标段_第2页
精品资料(2021-2022年收藏)监理质量评估报告二标段_第3页
精品资料(2021-2022年收藏)监理质量评估报告二标段_第4页
精品资料(2021-2022年收藏)监理质量评估报告二标段_第5页
已阅读5页,还剩3页未读 继续免费阅读

下载本文档

版权说明:本文档由用户提供并上传,收益归属内容提供方,若内容存在侵权,请进行举报或认领

文档简介

1、中原石油勘探局工程建设监理中心 工程质量评估报告大湾区块M503钻前工程工程质量评估报告总监理工程师:中原石油勘探局工程建设监理中心2010年4月20日监理质量评估报告一、 工程概况工程名称:大湾区块M503钻前工程设计单位:四川省地质工程勘察院建设单位:中国石化中原油田普光分公司钻井管理部监理单位:中原石油勘探局工程建设监理中心施工单位:中原石油勘探局工程建设总公司质量监督单位:石油化工工程质量监督总站普光项目监督组开工日期:2009年 11月 1日竣工日期:2010年 2月21日M503井场地位于四川省宣汉县毛坝镇,境内有G210国道从井场旁穿过,井场内有碎石简易路与G210国道相接,交通

2、条件较方便。井场呈近长方形,长156m,宽40m,面积约为5950m2,场内主要布置有井架、发电房、柴油机等机械设备、循环罐、储备罐、油罐等,场外设泥浆池(污水池和岩屑池)及放喷池和简易厕所等。1场地及边坡支护1.1场地平整井场平台设计标高为481.60m,场地平整后平台应以井架基础平台周围的污水沟外侧为起点向场地周边边沟设置成散水坡形式,坡度应在1%-2%。根据井场设施布置情况,井场北东侧需向靠山侧削坡扩建井场平台,削坡区坡脚距井场坡脚排水。经井场平台场地平整,场内需挖土方约1000m3、挖石方约2000m3、填方约1200m3(不含井场平台内各基础施工挖填方量)。泥浆池平台设置场地目前为自

3、然斜坡,坡度约30。泥浆池修筑前先对场地进行平整,平整后平台地面高差应控制在5cm以内。因泥浆池地基为半挖半填式边坡,挖方区地基为基岩地基,浆砌块石基础防止地基不均匀沉降。经泥浆池平台场地平整,泥浆池平台需挖土方约2245m3、挖石方约400m3、填方约600m3(不含泥浆池施工挖方量)。1.2井场平台、泥浆池平台支挡工程井场平台处在结合原有挡土墙的基础上,于平台东南侧、井场平台北侧设置挡土墙进行支挡。泥浆池场地东侧挖方边坡采用挡土墙进行支挡。2井场及辅助设施2.1井架基础M503井井场拟新建两个井口,两井口中心间距20m。井架基础应高于井场地面0.1m,井架基础采用C30钢筋混凝土筏板基础,

4、基础厚2m。基础采用双层双向配筋形式,主筋为22200mm。井架基础应选择基岩作为持力层,地基承载力应大于200kPa。2.2设备基础设备基础包括循环罐基础、储备罐基础、油罐基础、泥浆泵基础、发电房及其它机械设备基础,所有设备基础应高出井场地面0.1m。循环罐基础、储备罐基础、泥浆泵基础、发电房和机械设备基础均采用C30钢筋混凝土结构,基础厚均为0.5m,主筋均为16200mm。油罐基础采用C30素混凝土结构,厚0.3m。所有设备基础地基承载力应不小于150kPa。3排水措施排水沟井场东侧斜坡后缘及其北侧设置截水沟,长160m,采用M7.5浆砌块石结构、梯型断面,截水沟顶宽80cm、底宽50c

5、m、净高50cm、墙厚25cm;井场平台周边(东、南两侧)设置排水边沟,边沟总长234m,采用C20混凝土结构、矩型断面,边沟顶宽50cm、净高50cm、墙厚25cm;井场内沿井架基础和其它设备基础周边设置内排污沟,内排污沟总长272m,采用C20混凝土结构、矩型断面,边沟顶宽30cm、净高30cm、墙厚25cm;井场平台内沿循环罐基础周边设置外排污沟,并与场外排污沟相接汇入污水池。场内排污沟采用C20混凝土结构,场外排污沟采用M7.5浆砌块石结构;排水沟每隔10m设置一道伸缩缝,缝宽2cm,缝内填塞沥青木板,堵塞深度不应小于10cm。沟表面采用M10水泥砂浆抹面,抹面厚2cm,纵向顺自然坡率

6、,坡率不应小于0.3%。方井排水管方井之间设置排水管将方井集水井内污水排出场外与场外排污沟相接汇入污水池。排水管采用直径200mmPVC管,管周采用C20混凝土包裹防护,管顶按1:0.5放坡开挖、并用M7.5浆砌块(片)石回填。排水管总长48m。4井场道路及泥浆池边运渣道路井场北侧进场道路改建长约45m,宽6m。泥浆池边运渣道路长84m,其中进场运渣道路宽4.5m,泥浆池内侧道路宽3.5m。进场道路和泥浆池边运渣道路填方路基和应采用碎块石土铺筑,路基填土应分层碾压,碾压每层厚不应超过30cm,压实度不应小于0.90。路面采用双层结构,下层为35cm厚手摆块石、上层为15cm厚碎砾石铺筑,应分层

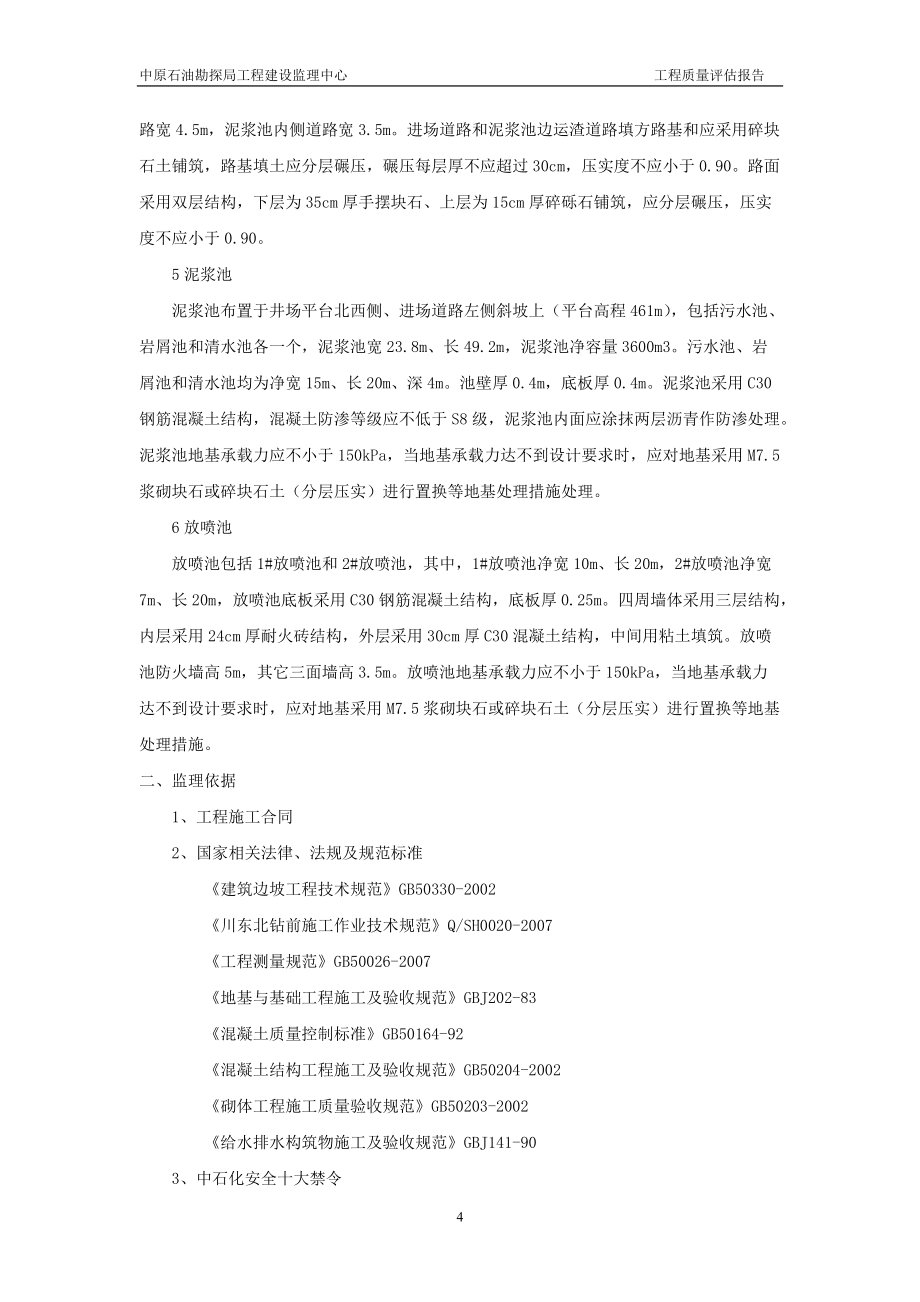

7、碾压,压实度不应小于0.90。5泥浆池泥浆池布置于井场平台北西侧、进场道路左侧斜坡上(平台高程461m),包括污水池、岩屑池和清水池各一个,泥浆池宽23.8m、长49.2m,泥浆池净容量3600m3。污水池、岩屑池和清水池均为净宽15m、长20m、深4m。池壁厚0.4m,底板厚0.4m。泥浆池采用C30钢筋混凝土结构,混凝土防渗等级应不低于S8级,泥浆池内面应涂抹两层沥青作防渗处理。泥浆池地基承载力应不小于150kPa,当地基承载力达不到设计要求时,应对地基采用M7.5浆砌块石或碎块石土(分层压实)进行置换等地基处理措施处理。6放喷池放喷池包括1#放喷池和2#放喷池,其中,1#放喷池净宽10m

8、、长20m,2#放喷池净宽7m、长20m,放喷池底板采用C30钢筋混凝土结构,底板厚0.25m。四周墙体采用三层结构,内层采用24cm厚耐火砖结构,外层采用30cm厚C30混凝土结构,中间用粘土填筑。放喷池防火墙高5m,其它三面墙高3.5m。放喷池地基承载力应不小于150kPa,当地基承载力达不到设计要求时,应对地基采用M7.5浆砌块石或碎块石土(分层压实)进行置换等地基处理措施。二、监理依据1、工程施工合同2、国家相关法律、法规及规范标准建筑边坡工程技术规范GB50330-2002川东北钻前施工作业技术规范Q/SH0020-2007工程测量规范GB50026-2007 地基与基础工程施工及验

9、收规范GBJ202-83混凝土质量控制标准GB50164-92混凝土结构工程施工及验收规范GB50204-2002砌体工程施工质量验收规范GB50203-2002给水排水构筑物施工及验收规范GBJ141-903、中石化安全十大禁令4、建筑工程安全文明验收规定 5、HSE管理规定 6、石油化工建设工程项目监理规范(SH/T3903-2004)三、在施工期间为确保工程质量,我监理部采取了施工全过程的监理工作,从设备、材料的进场报审,到施工组织设计、爆破专项施工方案等都经过严格审批与业主代表、设计单位、石油化工工程监督站、施工单位密切配合,及时处理施工中存在的各种问题,经常与业主汇报工作保持业务上与

10、甲方不断沟通,使工程进展顺利,圆满完成工程监理工作并得到业主好评。四、质量数据检查(一)测量放线根据大湾区块M503钻前工程施工图纸,对井架及设备基础、泥浆池、放喷池、排水沟、挡土墙及井场道路等进行了测量放线工作。负责人:蔡威、蒋清杰、张凤华。测量工具: 全站仪。复测内容:36个桩位,设计位置、实测位置,设计高程,实测高程,经施工方自检合格,报监理检查,结果合格。(二)基坑开挖该工程所有基坑开挖,经施工方自检合格,报监理复测合格,报业主代表和质检站,抽查合格。测量仪器:水平仪。(三)钢筋工程8钢筋6.2吨,由乙方供料,采用四川省达州钢铁集团有限责任公司生产;12钢筋7.8吨,由乙方供料,采用重

11、庆市恒龙钢铁有限公司生产;16钢筋12.8吨,由乙方供料,采用重庆永航金属制品有限公司生产;22钢筋3.2吨,由乙方供料,采用四川省达州钢铁集团有限责任公司生产,达州市华丰物资有限公司供货。共1批,核对出厂产品质量证明书,对钢筋的力学、工艺性能进行复检,检查结果符合要求。施工过程中对钢筋的加工、连接进行严格的控制,工检验9批次,全部合格。(四)模板工程根据设计要求和规范规定,对模板的安装及拆除进行严格检查,共计16个批次全部合格。(五)混凝土工程严格控制水泥、砂子、石子的质量,其中P.C32.5水泥采用四川省旭阳水泥有限责任公司生产的州河水泥,P.0.42.5采用四川省利森有限责任公司生产的利

12、森水泥和重庆市万州科华水泥有限公司生产的科华水泥,水泥、砂子、石子均送往濮阳市龙翔实验室进行复检,全部检验合格。混凝土施工前,提前做好各种混凝土的配合比,施工中,严格执行配合比的要求,做好混凝土施工记录,共计18批次,全部合格。(六)砌体工程本工程主要分为条石和岩页砖砌筑,施工前对条石和岩页砖进行材料送检,并做好各种砂浆配合比,施工过程中严格按照要求,进场材料和施工检验批控制,共计5批,全部合格。(七)抹灰工程严格按照规范要求,进场材料和检验批控制,共计2批,全部合格。(八)砂垫层工程对材料进行送检,严格按照规范要求进行施工,共计1批,全部合格。(九)片石(碎石)工程片石垫层和碎石面层主要为运

13、渣道路和入场道路,严格按照设计规范要求进行施工,共计2批,全部合格。(十)施工管理资料序号施工管理资料核查结果施工组织设计符合要求质量计划书符合要求HSE方案符合要求技术交底记录符合设计及规范要求图纸会审纪要符合设计要求计量器具检定合格证书及复印件符合设计要求施工日志符合设计要求(十一)工程质量评定情况在施工过程中,我监理部对现场质量管理方面做了大量工作,除了常规的查验外,还经常配合参与施工单位对各分期各工序进行严格的检查,发现问题,坚决要求进行整改,决不让留有隐患于下道工序,保证施工正常进行。大湾区块M503钻前工程分部分项划分如下:工程名称单位工程分部工程子分部工程分项工程名称大湾区块M503钻前工程大湾区块M503钻前工程井场工程井架及设备基础土石方工程钢筋工程模板工程混凝土工程排水沟、排水暗管及涵管土石方工程模板工程混凝土工程砌体工程砂垫层工程挡土墙土石方工程砌体工程泥浆池土石方工程钢筋工程模板工程混凝土工程抹灰工程厕所土石方工程钢筋工程模板工程混凝土工程砌筑工程抹灰工程放喷池土石方工程钢筋工程模板工程混凝土工程砌筑工程抹灰工程道路工程井场及运渣道路土石方工程片石工程大湾区块M503钻前工程进行了质量评定,整个工程无结构隐患,无使用功能缺陷,工程质量控制资料基本齐全,已签认的所有

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
