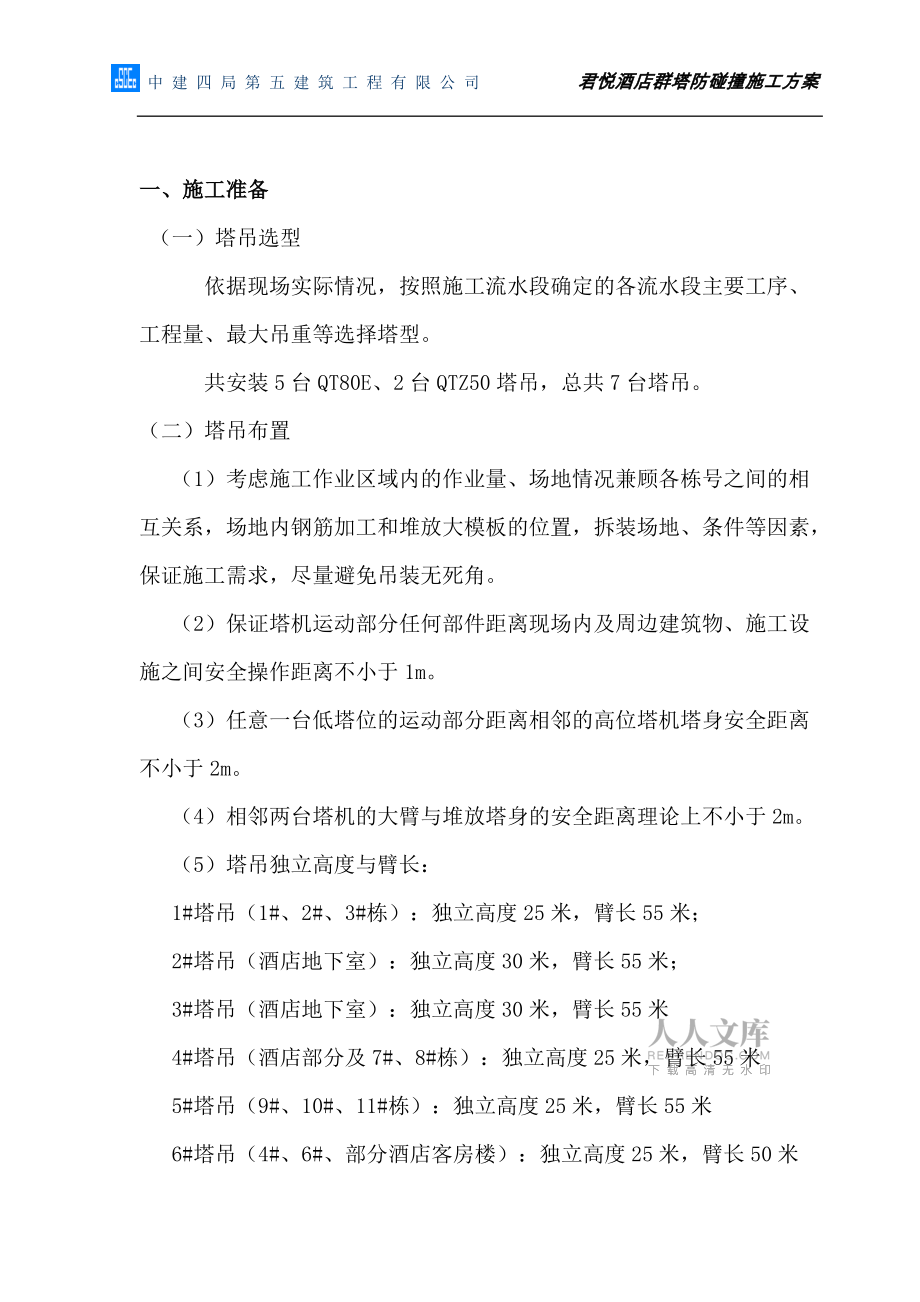

1、中 建 四 局 第 五 建 筑 工 程 有 限 公 司 君悦酒店群塔防碰撞施工方案云南金茂(丽江)城区君悦酒店施工总承包工程君悦酒店群塔防碰撞施工方案编制: 审核: 审批: 编制单位:中建四局第五建筑工程有限公司编制时间:二一三年四月十日一、施工准备 (一)塔吊选型 依据现场实际情况,按照施工流水段确定的各流水段主要工序、工程量、最大吊重等选择塔型。共安装5台QT80E、2台QTZ50塔吊,总共7台塔吊。(二)塔吊布置(1)考虑施工作业区域内的作业量、场地情况兼顾各栋号之间的相互关系,场地内钢筋加工和堆放大模板的位置,拆装场地、条件等因素,保证施工需求,尽量避免吊装无死角。(2)保证塔机运动部

2、分任何部件距离现场内及周边建筑物、施工设施之间安全操作距离不小于1m。(3)任意一台低塔位的运动部分距离相邻的高位塔机塔身安全距离不小于2m。(4)相邻两台塔机的大臂与堆放塔身的安全距离理论上不小于2m。(5)塔吊独立高度与臂长:1#塔吊(1#、2#、3#栋):独立高度25米,臂长55米;2#塔吊(酒店地下室):独立高度30米,臂长55米;3#塔吊(酒店地下室):独立高度30米,臂长55米4#塔吊(酒店部分及7#、8#栋):独立高度25米,臂长55米5#塔吊(9#、10#、11#栋):独立高度25米,臂长55米6#塔吊(4#、6#、部分酒店客房楼):独立高度25米,臂长50米7#塔吊(4#、6

3、#、部分酒店客房楼):独立高度25米,臂长50米(三)塔吊升降本工程群塔作业对每台塔吊的升降作业有严格的要求,因任何一台塔吊的升高均会影响其他塔吊的作业,因此塔吊的升降均应通过塔吊指挥部统一部署,不得随意进行升降同时塔吊升降时应符合下列要求:1、 作业过程中必须有专人指挥专人照看电源,专人操作液压系统,专人拆装螺栓。非专业人员不得登上顶升套架的操作平台。操纵室内只准一人操作,必须听从指挥信号。2、 升降须在白天进行,特殊情况需在夜间作业时,应有充足的照明。3、 风力在四级以上时,不得进行升降作业,在作业中风力突然增大到四级时,应立即停止作业,并应紧锢上下塔身各连接螺栓。顶升前应预先放松电缆,其

4、长度宜大于顶升总高度,并应紧固好电缆卷筒,下降时应及时收紧电缆。 4、 升降时必须调整好顶升套架滚轮与塔身标准节的间隙,并应按规定使起重臂和平衡臂处于平衡状态。5、 升降时,顶升撑脚就位后应插上安全销方可进行下一动作。6、 升降完毕后,各连接螺栓应按规定扭力紧固,液压操纵杆回到中间位置,并切断液压升降机构电源。(四)塔吊的锚固本工程塔吊的安装定位综合考虑地下、地上的施工。地上结构施工阶段根据地上结构特点考虑相关不利因素所造成的影响,塔吊应符合下列要求:1、 地下室起重机需在建筑物间留洞,避开墙柱,尽量不影响地下室结构体。安装时应按出厂使用说明书规定执行,有变动时,应另行设计。2、 本工程塔吊采

5、用独立基础,塔吊垂直度必须控制在允许范围内。应定期采用经纬仪测量塔身垂直度,垂直度允许偏差为2/1000。3、 塔身顶升接高到规定锚固间距时,应及时增设与建筑物的锚固装置。塔身高出锚固装置的自由高度,应符合出厂规定4、 起重机作业过程中,应经常检查锚固装置,发现松动或异常情况时应立即停止作业,故障未排除,不得继续作业。5、 拆卸起重机时应随着降落塔身的进程拆卸相应的锚固装置。严禁在落塔之前先拆锚固装置。6、 遇到六级及以上大风时,严禁安装或拆卸装置。7、 锚固装置的安装、拆卸、检查和调整,均应有专人负责,工作时应系好安全带和戴好安全帽,并应遵守高处作业有关安全操作的规定。(五)塔吊的安全技术措

6、施1、进入现场必须戴好安全帽,2米以上作业时,按规定系好安全带。2、在安装作业中,选用的绳卡,卸扣必须符合规定,并事先检查。3、临时码放塔机机件时,应注意地面坚固情况,并用木方将不稳妥部件垫实。4、松动螺丝和推出销轴时用扳手等专用工具,严禁用手指探摸销孔。5、尚未顶升到位的高塔顶升前,须采取限制回转措施。6、塔吊使用前应做好防雷接地,每座基础预埋两组接地装置,接地电阻小于4欧。二、群塔作业的管理和使用(一)群塔作业的管理本工程体量大,场地共有7台塔吊,作业范围交叉,相邻塔吊的安装和顶升高度均有要求,以避免塔吊大臂与平衡臂相撞,特指定本方案予以预防,项目部要组织有关人员认真研究落实,确保塔吊施工

7、安全。(二)塔吊的使用1、单个塔吊在界定的施工区域内规定运行的原则2、相邻塔吊作业以“轻车让重车,后塔让先塔;动塔让静塔;低塔让高塔”的运行原则。3、统一进行调度、指挥,协调管理的原则。(三)对塔吊管理小组的要求1、对塔吊的基础、塔吊安装、运行、拆除等关键环节,进行目标监控和执行技术交底制,并向塔吊公司、塔吊作业组进行交底。2、安全员每日应对现场塔吊及作业情况进行检查,发现违规情况应及时制止。3、安排专职测量人员监测塔吊基础情况及塔身垂直度。4、及时向塔吊作业组、施工队收集塔吊使用信息,及时协调塔吊使用中出现的矛盾。5、定期组织相关人员学习相关的规范、法律法规和作业常识。三、安全文明施工及环境

8、保护1、塔吊自身配置系统的、良好的器件,“四限位,两保全”齐全2、按照规定的作业区域,认真执行相关规定,制度施工,塔吊相互间按照明确的主次关系相互避让与协调。3、对吊装散装物时,应使用封闭吊斗,防止遗撒和扬尘。4、对塔机加强检查、保养、维修,防止漏油、漏电。5、大风、雨雪天后,对塔吊基础、防雷接地、结构等系统加强检查。6、在塔吊上固定的灯,距离施工操作面不少于10米。四、塔吊的过程控制安装塔吊时,要求塔吊一次安装到位,塔吊(QTZ50,QT80E)安装高度为塔吊规定的自由高度范围内。安装后应做到班前班后检查,填写好履历书,做到月检和季检。作业完毕应固定好大臂,小车收到大臂根部。作业时动塔让静塔

9、,后塔让先塔。作业时服从统一正确的指挥,大风或回转不灵禁止使用。塔吊在公共覆盖区吊物品时,为防止起重钢丝绳相互缠绕,吊物相碰撞,为此,必须执行公共覆盖区作业制度,即:一方塔吊在公共覆盖区作业前,必须先通知该区域内其他塔吊,此时段,其他塔吊不得进入公共覆盖区作业。各相关塔吊的地面信号、塔司等相关人员工需互相传达。必要时由机械调度工长给予协调。施工人员不得使用塔吊机械斗气、开玩笑;一方塔吊大臂进入另一方施工现场范围内前,信号工要先通知另一方,客塔必须争得主塔同意;塔吊大臂不得横扫,禁止双方塔吊大臂朝对方方向放置;双方应遵守低塔让高塔、后塔让先塔、轻塔让重塔、客塔让主塔的原则;塔吊在大风、大雾时必须

10、小车收到大臂根部停止作业。五、塔吊安全运行管理条例:1 塔吊操作人员和起重指挥人员必须持有效操作证,方可上岗作业,并服从各级管理部门检查。2 塔吊操作人员和起重指挥人员作业时,必须严格执行安全技术操作规程。3 进入施工现场必须戴安全帽,起重指挥人员必须穿标志背心、用旗、口哨或手语规范指挥作业。4 塔吊操作人员和起重指挥人员必须密切配合起重指挥人员,必须熟悉所指挥塔吊的性能,塔吊操作人员应严格执行起重指挥人员的信号,如信号不清或错误时,塔吊操作人员可拒绝执行。如果由于起重指挥失误而造成事故,应由起重指挥负责。5 塔吊的各种行程限位开关、保险等安全保护装置,必须齐全完整,灵敏可靠,不得随意调整和拆

11、除,严禁用限位装置代替操纵机构进行停机。6 塔吊操作人员和机修人员上塔身、臂杆、平衡臂等高空部位检查或修理时,必须佩戴安全带,必须正确使用工具,严禁将不同种类的工具互相代用,并且要有防坠落措施。7 拆卸修理或安装易坠落的零部件时,应采取防坠落措施,并在相应的地面处要设置专人监护或围设安全区禁止人员进入。8 严禁酒后作业。9 塔吊的安全使用。9.1 作业前9.1.1 认真办好交接班,验看交班记录。9.1.2 检查塔基、塔吊整体结构,各传动机构有无异常。9.1.3 检查吊钩、钢丝绳磨损、断丝情况,应符合安全使用标准,绳轮穿绕正确。9.1.4 检查各工作机构工作无异常、减速器润滑油适量,各制动器完好

12、,灵敏有效。9.1.5 对各机构开式齿轮适当添加润滑脂,并按润滑周期对各部位加注润滑油。9.1.6 检查电源电压正常,供电电缆应无破损。9.1.7 作业前,需空载试运行后方可作业。9.2 作业中:9.2.1 注意观察各仪表、指示器是否正常。9.2.2 注意各工作机构、电动机及减速器有无异响、异常升温,发现异常应立即停机检查。9.2.3 严禁操作机件失灵的设备。9.2.4 按起重性能表,操作机械,严格执行塔吊操作“十不吊”。9.2.5 塔吊操作人员必须熟悉所操作的塔吊性能,严格按使用说明书的要求操作机械,不得越档操作,9.2.6 塔吊在运行中,严禁对其进行维修、保养、调整、紧固工作,严禁以任何方

13、式接触运动部位。9.2.7 恶劣气候或风力达到六级以上时,应停止作业。9.2.8 多机作业时,应注意保持各机安全距离,各机吊钩上所悬挂的重物的距离不得小于3米。塔吊回转大臂不得超过公路北侧,防止损坏北侧建筑物。9.3 作业后9.3.1 将塔吊停于安全地方,臂干应转到顺风方向。吊钩小车及平衡重,应移到非工作状态位置上。9.3.2 关闭操作室内及配电室门窗,切断电源,各控制手柄置于零位。9.3.3 认真填写机械履历书,运转台时及维修、保养记录,办好交接班手续。9.3.4 切断供电电源,并锁好电箱。10 起重指挥应由技术熟练,懂得起重机械性能的人员担任,指挥时应站在能够照顾到全面工作的地点,所发信号

14、应事先统一,并做到准确、宏亮和清楚。11 所有人员严禁在起重臂和吊起的重物下面停留或行走。12 使用卸扣应使长方向受力,抽销卸扣应预防销子滑脱,有缺陷的卸扣严禁使用。13 起吊物件应使用交互捻制的钢丝绳,钢丝绳如有扭结、变形、断丝、锈蚀等异常现象,应及时降低使用标准或报废。14 编结绳扣<千斤>应使各股松紧一致,编结部分的长度不得小于钢丝绳直径的15倍,并且不得短于300毫米,用卡子连或绳套时,卡子不得少于三个。15 使用绳卡,应将有压板的放在绳长头的一面。16 使用二根以上绳扣吊装时,绳扣间的夹角如大于100度应采取防止滑钩等措施。17 用四根绳扣吊装时,应在绳扣间加铁扁担等,调

15、节其松紧度。18 严禁使用塔吊进行斜拉、斜吊和起吊地下埋没或凝结在地面上的重物,现场浇筑的砼构件或模板,必须全部松动后方可起吊。19 起吊重物时应绑扎平稳和牢固,不得在重物上放或悬挂零星物件,零星材料和物件,必须用吊笼或钢丝绳绑扎牢固后方可起吊,标有绑扎位置或记号的物件,应按标明位置绑扎,钢丝绳与物件夹角不得小于300。20 作业后,应放好钢丝绳,不得乱扔乱放。环保要求1. 经常检查各密封垫、密封圈部位无漏油现象,紧固动力箱盖、密封垫、密封圈部位的螺栓,防止漏油;2. 勤检查、勤保养,保证做到各润滑部位不漏项,减少摩擦噪音;3. 维修时应:a、有盛油容器,将机内的油放在盛油器内,放油时防止撒漏,加油时防止漫溢;b、要有防止废物、废渣遗落措施,将废物、废渣收集到地面集中处理,严禁抛洒废渣;4. 各部位的润

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
