1、二、各阶段进度保证措施1、准备阶段 工程中标后,立即组建项目部组织专业技术人员熟悉图纸,了解和完善各项计划,组织施工班组进行技术、质量、安全的工作交底,在做好以上准备的同时,项目部职能部门立即落实进场的劳动力、机具、设备、材料、后勤物资的供应和安排。各种机械操作人员,均须进行岗前培训,熟悉、掌握各种操作及安全规程。安排专职机械维修工,做好机械设备的维护、保养工作,确保工程机械、电气设备正常进行。2、基础阶段 基础及主体工程施工是本工程施工进度计划的关键线路,增强人力、物力及机械设备的投入,特别是要配备足够的脚手架、模板等周转材料,确保计划工期的完成。 为保证流水施工方案的正常实施,地下消防水池
2、须独立作为一个分部工程与B段基础阶段进行同时施工。且地下消防水池的工序多、工种繁杂,消耗工期大,须在组织管理及劳动力上加强力度,加快施工进度,以保证与B段基础同时完成。 及时编制专题施工方案,组织协调各专业分包单位穿插施工,各工序开工前,应研究分析各施工阶段最可能影响进度的因素和环节,提前做出决策,及时调整施工作业计划,确保每项任务,每道工序按时完成。加强土建与水电、安装、装修等专业队的配合协作,与生产班组签订质量、进度承包合同,实行对等奖罚。搞好专业和工种之间交叉作业的配合、工序之间的衔接等措施,使整个工程施工重点突出,施工展开有序,进度平衡、合理,达到施工总体计划要求。 在基础施工时,所有
3、对安全、质量或交叉施工不会造成影响的±0.00以下的工程,如化粪池、管井等同步开始施工。尽可能避免在外排栅拆除后再施工地下配套工程以致延误工期。 及时做好隐蔽工程记录,同时希望建设单位及时组织有关部门和单位,配合隐蔽工程检查和验收,避免因检查和验收延误而影响工程进度。3、主体阶段 采用先进的垂直运输机械设备和施工设备。投入1台塔吊及1台提升架作模板、钢筋、砖块及其它装饰材料的垂直运输;采用一台汽车泵作为砼的输送,采用混凝土泵送工艺、泵送技术,解决了混凝土的水平和垂直运输,大大提高劳动生产率,加快混凝土浇注速度。 采用先进的模板体系。模板采用18mm 厚夹板,梁底

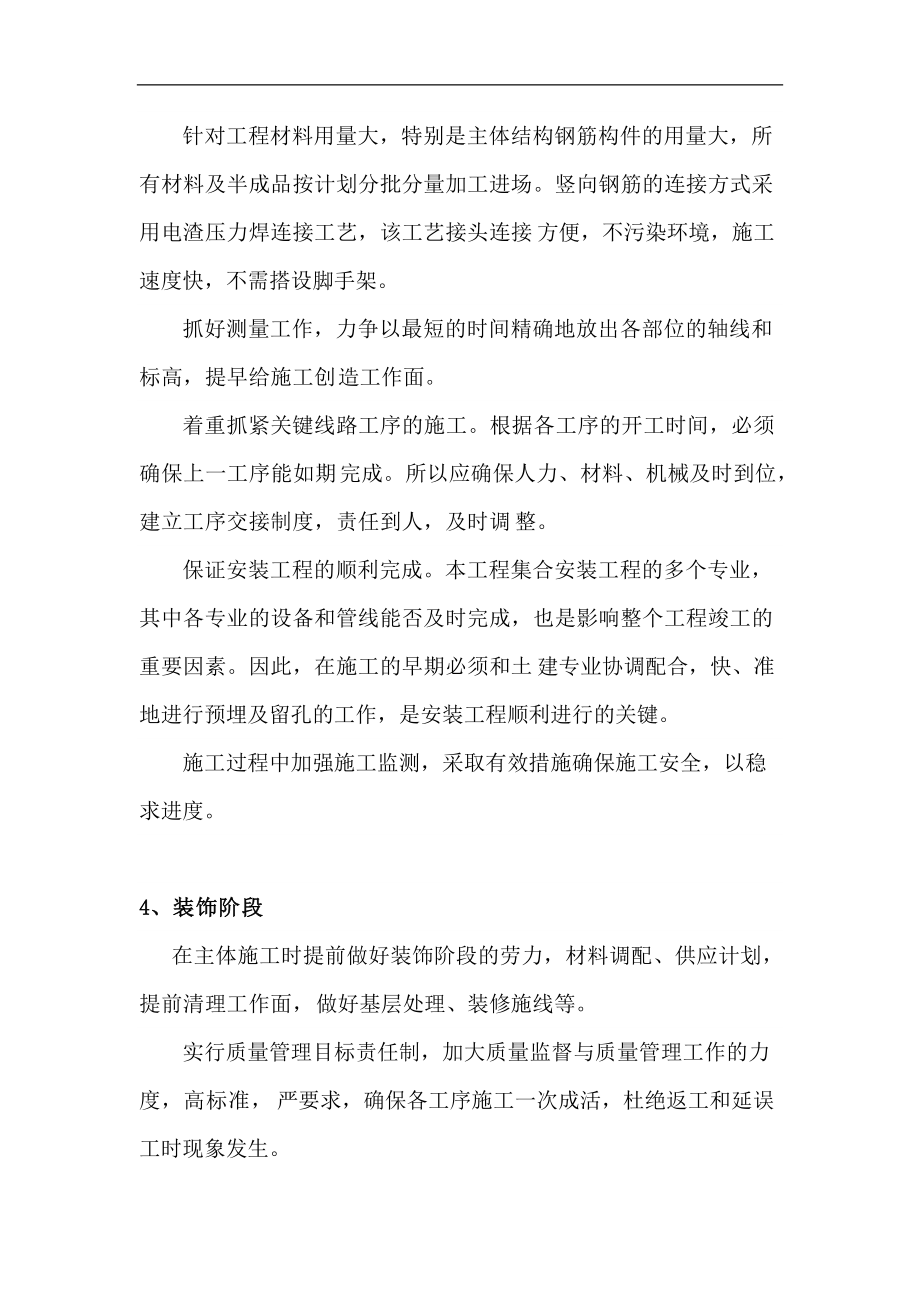

4、板,木枋统一采用80×80规格,支撑采用门字架。 采用均衡流水施工是一种科学的施工组织方法,它的基本思路是运用各种先进的施工技术和施工工艺,压缩或调整各施工工序在一个流水段上的持续时间,实现均衡流水施工。本单位在以往的许多工程中均实施流水施工达到了工期短、质量高、投入少的综合效益。 针对工程材料用量大,特别是主体结构钢筋构件的用量大,所有材料及半成品按计划分批分量加工进场。竖向钢筋的连接方式采用电渣压力焊连接工艺,该工艺接头连接方便,不污染环境,施工速度快,不需搭设脚手架。 抓好测量工作,力争以最短的时间精确地放出各部位的轴线和标高,提早给施工创造工作面。 着重抓紧关键线路工序的施工
5、。根据各工序的开工时间,必须确保上一工序能如期完成。所以应确保人力、材料、机械及时到位,建立工序交接制度,责任到人,及时调整。 保证安装工程的顺利完成。本工程集合安装工程的多个专业,其中各专业的设备和管线能否及时完成,也是影响整个工程竣工的重要因素。因此,在施工的早期必须和土建专业协调配合,快、准地进行预埋及留孔的工作,是安装工程顺利进行的关键。 施工过程中加强施工监测,采取有效措施确保施工安全,以稳求进度。 4、装饰阶段 在主体施工时提前做好装饰阶段的劳力,材料调配、供应计划,提前清理工作面,做好基层处理、装修施线等。 实行质量管理目标责任制,加大质量监督与质量管理工作
6、的力度,高标准,严要求,确保各工序施工一次成活,杜绝返工和延误工时现象发生。 水电安装进度和各专业进度必须服从总的进度计划,选择合理的穿插时机,在经理部的统一协调指挥下施工,使整个工程形成一盘棋;一切从大局出发,互谅互让,密切配合,土建要为水电安装创造条件,水电安装要注意对土建成品及半成品的保护。 提前做好外墙砖抗拉拔检测方案及现场样板墙试验,外墙抗拉拔试验须在外墙砖粘贴一段时间后达到一定的强度(正常应在28天后),方可进行试验。因此,在二层楼面结构模板拆除后,立即投入样板墙的制作,避免因样板墙抗拉拔试验而拖延外墙粘贴。 根据我公司以往经验,外墙砖的定板(规格、颜色选择)对工期影响较大,直接影
7、响外墙砖订购、外窗框的定位放线及外墙放线。投入砌砖工程时,与建设单位、设计、监理等取得联系,及早定下外墙砖样板。 结构楼面拆模板后,立即投入天花的原子灰腻子工作。 装饰工程中以内墙原子灰及外墙饰面为关键工序,其它工序围绕关键工序进行穿插施工,其中卫生间防水及时做好隐蔽及试水工作。 认真做好技术交底、施工质量检查工作,保证分项工程质量一次施工验收合格,尽量减免后期收尾工作的工程量。 5、收尾阶段 交工验收前的收尾工程,也是协调工作量较大的一个环节。要点如下: 交工验收意味着各项工作都需要按期完成。收尾工程是一环扣一环的工作。因此督促各专业如期完成各自的工作(包括竣工资料整理)或交出所占用的区域、设备房至关重要,加强专业间的相互协调的施工计划,加强与业主与监理的沟通,同心协力完成工程任务。 验收移交前,调动人员对所属施工区间进行彻底清洁,保证将一个完美的工程产品移交给业主。 交工验收前,加强与政府质监部门的沟通,了解验收工作的意见和要求,以便
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 软件设计师考试快速掌握试题及答案
- 操作系统基础知识试题及答案
- 高考数学实践2024年试题及答案
- 网络服务的级别试题及答案分析
- 企业竞争策略与风险分析试题及答案
- 2025年软考设计师备考情绪管理试题及答案
- 2025农民土地流转合同范本
- 2025企业租赁合同标准范文
- 棉业公司范本章程
- 法学概论研究的国际视野与试题与答案
- 血站考试试题及答案
- (三模)南通市2025届高三第三次调研测试英语试卷(含答案解析)
- 2025年高考化学三轮冲刺:实验综合大题 刷题练习题(含答案解析)
- 宁夏银川市2023−2024学年高一下学期期中考试 数学试卷(含解析)
- 浙江浙达环境科技有限公司年收集、贮存及转运危险废物5000吨的搬迁项目环评报告
- 抗凝剂皮下注射技术临床实践指南(2024版)解读
- 2024年全球及中国一次性喉镜片和手柄行业头部企业市场占有率及排名调研报告
- 湖南张家界事业单位招聘考试高频题库带答案2025年
- 2025-2030中国智慧港口行业市场深度调研及竞争格局与发展趋势研究报告
- 2025四川眉山市国有资本投资运营集团有限公司招聘50人笔试参考题库附带答案详解
- 2024年新疆喀什公务员录用考试《行测》真题及答案
评论
0/150
提交评论
