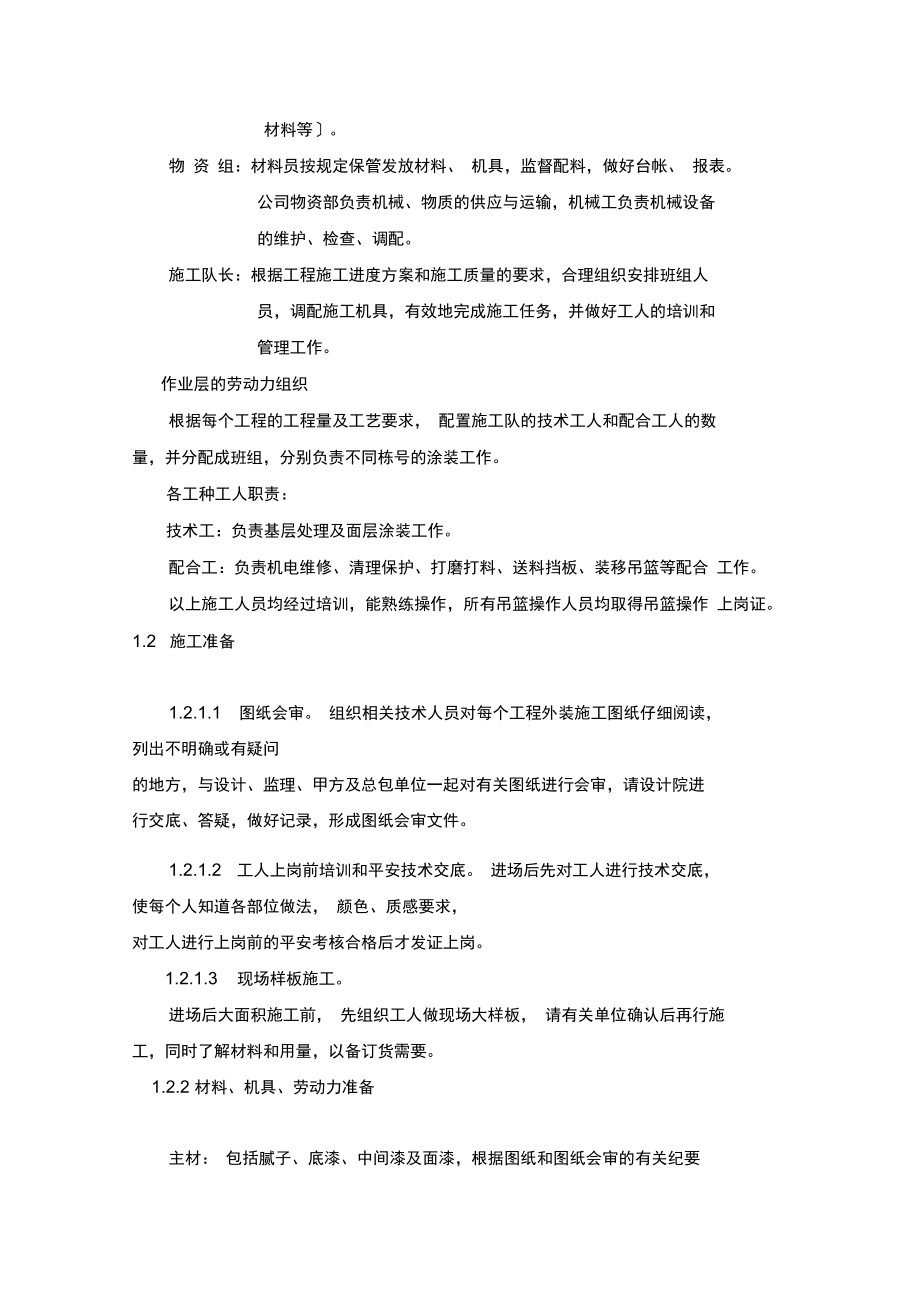

1、保利百合展示中心外墙涂料施工组织设计方案工程名称:太原保利百合展示中心施工单位:山西华晋润合建筑装饰工程 编制人:审核人:批准人:施工组织设计方案(1)外墙涂料施工方案及技术措施要求1.1施工组织施工组织机构太原保利百合展示中心外墙涂料工程施工质量要求都较高,工期又紧,涂装难度不小,为此我公司将对在每个开发工程设立专门的工程经理部,负责该工程的组织实施和管理下,设立工程组、技术组,质安组、物资组和预算组,按照各 自的职责全面地、有效地开展工作,机构设置如下:工程组技术组质安组物资组预算组施工队具体分工为:工程经理:全面负责组织工程实施;对工程质量、进度、平安全面负责;总 督质量、进度、平安、后

2、勤、核算。负责及与业主、土建、监理 及公司等各方的工作联系,协调公司、工程部、各相关单位有关 事宜。厂家指导:负责材料的供应,施工技术指导。工 程组:负责组织工程实施,组织工序验收、交接,安排好施工进度方案, 控制好用工、用料方案和机具的使用。对工程进度和质量负责。技 术 组:负责本工程施工方案的编制、技术交底、抓好质量控制、解决施工中的技术问题、组织好工人培训、样板制作、质量抽验、资料 收集、整理、归档。质 安 组:负责工程质量、平安的检查,内部工序验收,统计每日工程量、 用工用料量,对工、料和工程量进行分析。对质量和平安负责。预 算 组:做好本工程外墙涂料的详细预算和结算 面积、人工工资、

3、机械、 材料等。物 资 组:材料员按规定保管发放材料、 机具,监督配料,做好台帐、 报表。 公司物资部负责机械、物质的供应与运输,机械工负责机械设备 的维护、检查、调配。施工队长:根据工程施工进度方案和施工质量的要求,合理组织安排班组人 员,调配施工机具,有效地完成施工任务,并做好工人的培训和 管理工作。作业层的劳动力组织根据每个工程的工程量及工艺要求, 配置施工队的技术工人和配合工人的数 量,并分配成班组,分别负责不同栋号的涂装工作。各工种工人职责:技术工:负责基层处理及面层涂装工作。配合工:负责机电维修、清理保护、打磨打料、送料挡板、装移吊篮等配合 工作。以上施工人员均经过培训,能熟练操作

4、,所有吊篮操作人员均取得吊篮操作 上岗证。1.2 施工准备1.2.1.1 图纸会审。 组织相关技术人员对每个工程外装施工图纸仔细阅读, 列出不明确或有疑问 的地方,与设计、监理、甲方及总包单位一起对有关图纸进行会审,请设计院进 行交底、答疑,做好记录,形成图纸会审文件。1.2.1.2 工人上岗前培训和平安技术交底。 进场后先对工人进行技术交底, 使每个人知道各部位做法, 颜色、质感要求, 对工人进行上岗前的平安考核合格后才发证上岗。1.2.1.3 现场样板施工。进场后大面积施工前, 先组织工人做现场大样板, 请有关单位确认后再行施 工,同时了解材料和用量,以备订货需要。1.2.2 材料、机具、

5、劳动力准备主材: 包括腻子、底漆、中间漆及面漆,根据图纸和图纸会审的有关纪要 进一步做好各种颜色涂料面积的详细预算,尽快向厂家订货,安排 生产,以确保材料在开工前进场。辅材:砂纸、保护用塑料薄膜、废报纸、粘胶带等,根据预算量及施工进度 分批进场。机具:包括吊篮、滑板根据具体工程实际情况确定 、平安绳、平安带、 平安帽、打料枪、打磨机、测湿仪、对讲机、配电箱、电缆、电表、 滚筒、毛刷、批刀、铲刀等。根据施工预算方案, 由物资组在开工前准备妥当, 机械需维修完好, 工具购 置齐全。劳动力:包括技术工、配合工、施工班组长、材料仓管员等。 根据工程量及工期要求, 从全公司范围内选派组织足够的熟练涂饰工

6、人分批 进场施工。所有工人进场需接受本工程技术、平安、文明、质量各方面等交底并 接受培训,经考试合格前方可上岗,上岗工人配戴上岗证。1.2.3 现场准备1.2.3.1 认真查看现场,提前参加现场协调会,仔细分析影响本工程涂料施 工的各方面不利因素,做好预案,补充到施工方案中去。1.2.3.2 提前与业主、监理及土建方等接触,根据?涂料对基底的要求? ,对抹灰质量进行交底。1.2.3.3 抹灰阶段,我方派现场工程部人员进入现场。为保证抹灰质量,基 面应分段移交。 抹灰可分假设干工作区 段,每完成一区段请业主、 监理、土建、涂饰方共同参与隐蔽验收,抹灰基面移交给涂饰方后,涂 饰方才能开始施工。1.

7、3 施工方案针对每个工程具体特点来部署,以保证工程平安、工期、质量、文明施工等 的顺利实施。 重点作好吊篮施工部署。 现代涂装工程采用吊篮施工越来越多, 吊 篮施工在高层建筑涂装中具有明显优势。 但基层处理工作还是跟架施工为好。 我 公司将根据每个工程实际确定采用吊篮施工的道数及进场吊篮的数量。 采用跟架 批底在保证基层枯燥满足要求前提下,有条件可施涂局部底漆 ,吊篮施工底 漆、面漆,是较为合理的涂装方案。具体实施方案根据土建施工进度, 我方进场后对基底进行跟踪检查、 验收,用腻子批底二 道,对管道等作好保护,为吊篮施工创造条件,加快工程总体进度。主体局部待外架全部撤除后架设吊篮完成涂料施工,

8、 吊篮作业按方案逐个吊 篮工作面从上至下进行每道工序施工。根据工程实际,需要在现场设临时仓库,办公场所,建立工程部,仓库设在 一层为好, 主要施工机械吊篮在落架近尾声时运抵现场, 吊篮悬挂机构使用土建 塔吊运上屋面,完工撤除后用室内电梯运下楼。工人临时宿舍、施工用水电、施 工电梯、塔吊使用、外架及跳板利用等与总包方协调解决。1.4 技术措施保利开发工程一般工程量都较大, 栋数多、 双排钢管架复杂、 施工周期短等 特点。如何保证涂装质量,确保工期和平安是工程实施的重点和难点。首先要组织好施工队伍,根据工程特点对施工员进行平安、技术、质量、 成品保护与文明施工、进度等各方面的交底,分配好各施工队的

9、任务,提出进度 要求。其次为了保证各栋施工质量的统一, 进场后一定要做现场样板, 请有关方确 认,统一质量验收标准和工人操作手法,各栋楼严格按样板组织施涂和检查。第三,工程使用吊篮施工, 如何保证平安是重点, 施工前我公司将根据每栋 楼的特点作出吊篮布置及移位线路方案图, 防止打乱杖, 充分发挥每台吊篮的作 用,配电箱放置于每栋楼的中间层, 使之到每台吊篮的线路最短最合理。 配备机 电工专业维护和检测,并成立平安责任小组,每天检查以确保平安, 并做好记录。第四,为了确保工程进度, 关键是有足够且具有涂装技术的工人。 我公司现 有施工队伍 10 支,400 多名熟悉吊篮施工的涂装工人。公司将结合

10、每个工程的 特点,对这些人员进行针对性培训, 拟作为各工程施工队伍的技术骨干, 根据工 程进度需要随时组织进场。2质量及工期的保证措施2.1质量保证措施质量保证体系要素目标检验培管理资料训工材机基施项质甲岗考技现岗奖质施往质合合人料具/、底工目检方刖核术场位优量工来检格格设交队部部监培上交及责罚通记文表证备接自全抽理训岗底小任劣病录件检检检验监样制及测督板细报告部验材料进场时,必须提供材料产地证明、产品合格证明及运输证明等,并进行 见证检验。根据工程需要量,可能影响最终效果的面层涂料一次订货进足。 同一色号面 料如有不同批号,要求分批堆放,分批开桶检验,有无色差,如有明显色差不能 使用,同一面

11、墙必须用同一批号面涂。材料现场在仓库集中配料,由材料员监控,专人负责配料、打料,严格按规 定的体积配比操作,使用磅称或定量容器准确计量, 防止随意性,施工剩料回仓 库后由材料员统一集中保管,防止浪费。为保证涂装质量,主要工具如打料枪、滚筒及检测湿度的测湿仪等配备齐全。 同时配备足够的大型电动吊篮及轻便滑板, 工机具配备专门机电工负责维修保养培训工人养成清洗保养好工机具的习惯选派足够在公司长期施工的熟练技术工人进场施工。 经工程部考核, 登记造 册,并对其进行反复详细的施工技术和平安岗前培训, 合格前方可上岗。 对于在 施工中不听指挥,或达不到要求者从预备队伍中更换。工人要求戴牌上岗。从施工队长

12、到工程管理成员都要求进驻现场指挥施工。 每个岗位要求严格覆 行其职责, 并作为考评依据, 对不称职的工程管理人员及时更换, 全体人员要求 树立质量是企业生命的观念,对工作认真负责。严格执行三级质量管理体系, 对每一道工序进行检查验收, 不合格的坚决返 工。上道工序验收合格前方可进入下道工序。 重点把好基底关, 基底一定要经过 土建、监理、甲方及涂装单位分段验收,并书面签字移交前方可进行涂料施工。工序验收程序:所有验收均需写填公司制订的统一表格 填自验表 施工队自检每道工序完成 >工程部验收每天检查 所有施工部位 填验收表 -> 公司质检部抽验2.1.2.6 在施工前请监理、甲方确认

13、小样板及现场样板,在落架以前,请监 理、甲方代表对已完成局部进行检查验收。施工日志、基底交接记录、工序验收记录、往来文件、合格证及检测报告、 技术交底、平安交底等应全面整理、存档,便于今后维修、保养、考证。2.1.2.8 本工程实施目标:合格。装问题的防治2.1.3.1 腻子脱落、开裂、起皮产生的原因是基层抹灰层含水率过高即批腻子, 腻子不耐水,粘结强度不够。 对策是采用高强度的防水腻子, 并在基层抹灰, 养护一周左右再批底, 并严格按 说明书要求配比,搅拌均匀,腻子养护至枯燥 含水率小于10% PH值小于10 打磨前方可涂底漆。2.1.3.2 补疤、接槎过高主要是管道穿墙、 拉结筋处理及窗边

14、收口处修补所致, 全部跟架施工时易产 生这种问题: 用吊篮施工可将这些问题处理好后再涂装, 同时,要求总包单位在 修补时不要有太高的接槎。2.1.3.3 色差、透底是涂膜不饱满、 遮盖力不强、 施涂不均匀等原因所致。 解决的方法是选择优 质涂料,施工时严格按配比稀释,滚涂要均匀,使用吊篮可以防止层间色差,另 外,同一面墙要用一批号面漆。是由于喷枪手的手法和施工工具差异所致, 解决的方法是在施工前统一培训 工人使操作手法一致, 并对照样板经常检查, 同时统一施工工具, 并派专人负责 调配材料。2.2.1 工期方案:严格按合同执行,在合同规定的时间内完成外墙涂装任务。 为争取工期,尽量利用土建脚手

15、架作好基层处理工作。我公司保证密切配 合土建工程进度,外墙涂装施工不影响土建总体进度方案的完成。2.2.2 成立强有力的工程班组,配备足够有经验的施工管理人员及熟练的施工 操作人员,严格管理,保证各项施工方案的顺利实施。2.2.3 配备足够的机具设备,并配备专人维修保养。以保障工程顺利进行。2.2.4 作好施工准备工作,主动协调相关工序,进场后密切跟踪基面,尽快落 实,以保障工人有连续施工面,跟架完成基层处理,减少吊篮作业时间, 同时尽量防止窝工,提高劳动效率。2.2.5 在天气晴好时,安排工人加班加点作业,提高吊篮利用率。2.2.6 必要时,可加派预备队伍进场,增加施工力量。(3) 平安文明

16、目标及保证措施3.1 平安文明目标:平安目标无平安事故,文明施工目标:优良。3.2 平安保证措施3.2.1 成立以工程经理为组长的平安责任小组,实行严格的平安奖罚制度。3.2.2 施工队每日工前进行平安交底,工程部每周进行平安检查总结评比。工 程部、技术部定期进行全面平安检查评分。3.2.3 进场人员必须戴平安帽,不得穿拖鞋、赤膊上工地,高空作业工人须佩 带平安带,严禁高空抛接物体、往下扔物。3.2.4 仓库、施工现场禁止吸烟及明火。3.2.5 宿舍里按时就寝,保证休息时间,不得酗酒。3.2.6 吊篮作业人员须经培训考试合格后持证上岗,方可操作吊篮。风、雨不 得使用吊篮,不得用对讲机聊天。3.

17、2.7 高空作业工人应购置人身意外伤害保险。3.2.8 工地接电严格按规定要求, 未经许可不得使用电器及油、 柴等烧水煮饭。3.2.9 任何人发现平安隐患和事故要及时上报。3.3.1 进场施工人员要严格遵守总包单位现场一切规章制度,接受总包单位的 统一管理。3.3.2 我公司进场施工人员要求统一工作服, 配工作卡,戴平安帽,系平安带。3.3.3 施工现场及临时宿舍不得有抽烟、 酗酒、聚赌、斗殴及其他不文明行为。3.3.4 施工现场、宿舍及仓库要搞好卫生, 工具、材料要摆放整齐, 清理干净。 不得在高空抛掷物体,乱扔垃圾,严禁在楼内便溺。施工完的空桶要求全 部收走,不得弃置于现场。用电须使用专用

18、配电箱, 非电工不得私自接电, 非吊篮操作人员不得私自操作 吊篮。3.3.6 宿舍内严禁使用电炉及明火做饭。(4) 与总包单位的协调配合措施4.1 基层配合措施提前介入抹灰过程, 对基层抹灰提出要求并参与跟踪检查, 对基层问题作好 记录,及时向总包单位汇报, 在基层移交过程中配合监理、 甲方及总包单位进行 验收,分段书面移交后再进行涂装施工4.2 外架、垂直运输、施工用水电及临时设施等的配合措施进场后根据施工合同主动与总包单位协商解决外架、 垂直运输、 施工用水电 及临时设施等的问题,落实好以保证工程的顺利实施。4.3 工期配合措施施工中经常与总包单位保持沟通, 协调好基面交接, 涂装工序验收、 分段落 架、修补洞口, 吊篮进场等方面的工期问题。 在保证工程质量的前提下全力配合 工程总体进度完成。4.4 成品保护配合措施在交叉作业施工中注意保护总包单位施工成品,如有污损及时清理和修补, 同时请总包单位注意保护涂装成品和半成品。(5) 雨季施工炎热气候条件下的施工措施5.1.1 随时注意收听天气预报,根据天气变化作出合理的施工安排。5.1.2 在大雨后基面不干时不得

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
