1、边坡防护支护施工计划方案一、施工进度计划根据建设单位对场地建筑的总体部署,为了使边坡施工尽可能减少对场地建筑施工的影响,我院根据工程部提供的场地各项建筑工程安排时间节点表,积极响应建设单位的总体工作计划,拟投入潜孔钻机及配套设备共4台套,总工期计划为120天。具体施工安排可见附图4-施工进度横道图。 二、材料与设备计划(1)施工主要材料需要计划表详见下表4。 施工主要材料计划数量表 表4序号材料名称计划数量备注1预应力锚索5076m(无粘结钢绞线)直径15.22锚杆1428m(三级钢筋)直径28水泥42.5560T水泥32.5100T3软式透水管2385m内径80mm4护栏390m5砼涵管15

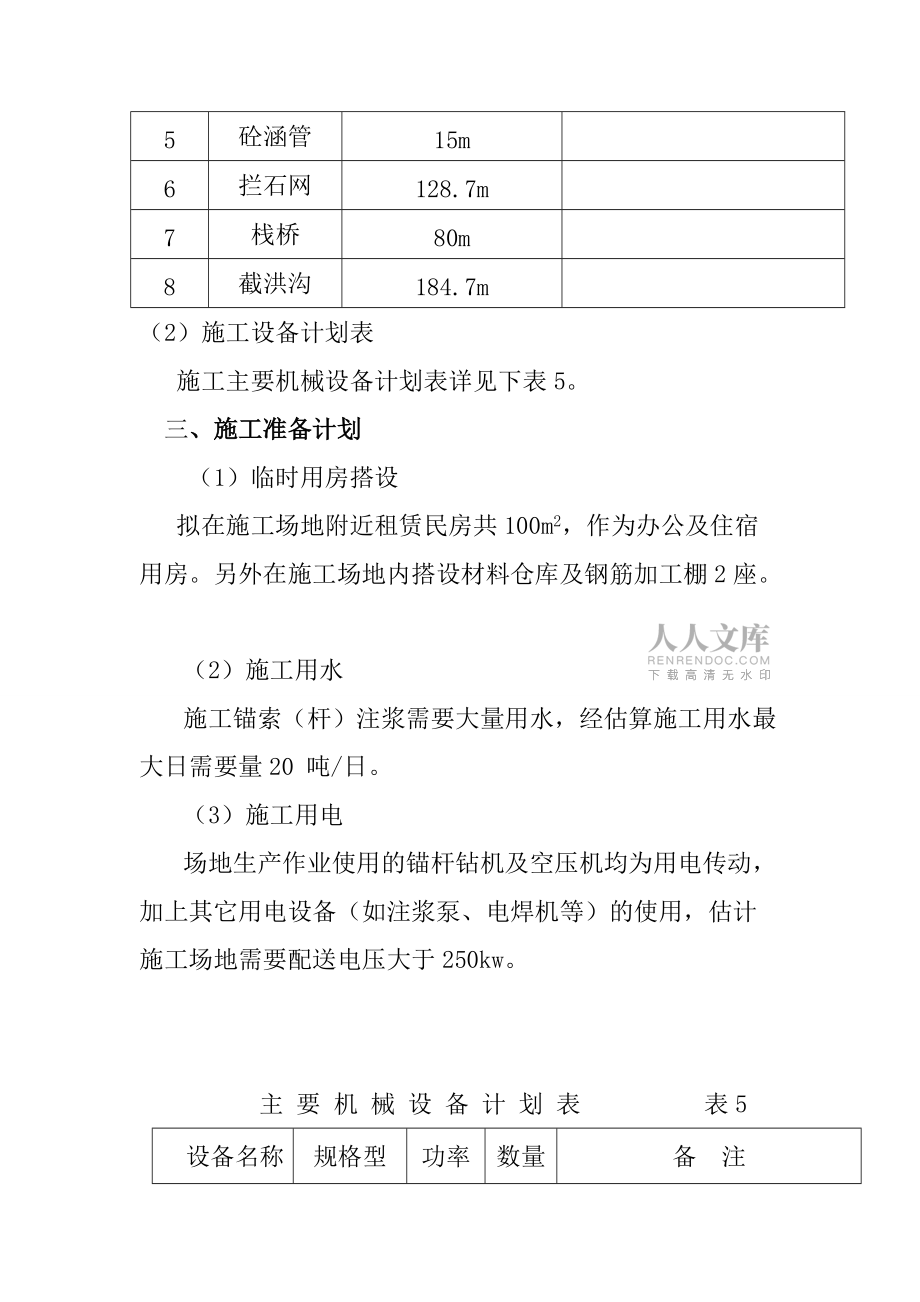

2、m6拦石网128.7m7栈桥80m8截洪沟184.7m(2)施工设备计划表 施工主要机械设备计划表详见下表5。 三、施工准备计划(1)临时用房搭设 拟在施工场地附近租赁民房共100m2,作为办公及住宿用房。另外在施工场地内搭设材料仓库及钢筋加工棚2座。 (2)施工用水施工锚索(杆)注浆需要大量用水,经估算施工用水最大日需要量20 吨/日。(3)施工用电场地生产作业使用的锚杆钻机及空压机均为用电传动,加上其它用电设备(如注浆泵、电焊机等)的使用,估计施工场地需要配送电压大于250kw。 主 要 机 械 设 备 计 划 表 表5设备名称规格型号功率数量备 注全站仪宾得1水准仪SJ-61挖掘机75-

3、320型3小型1台、大型挖掘机2台土方车5m35锚杆钻机CSJ-30型4KW4-5空气压缩机2VF-13/775KW4-5注浆泵BW-1507.5KW2电焊机BX-3307.5KW2切割机403KW2搅拌机350L5KW2-3液压千斤顶YCW1001油泵ZB4-5003KW1四、劳动力计划根据本工程的施工进度计划及各分项工程量大小,拟计划安排劳动力详见下表6。 劳动力组织计划表 表6 时间工种、人数 计划投入时间2014年6月-9月153045607590105120 项目部人员555555 55土方班101063333锚索施工班 812121212注 浆 班 36663钢筋制安班 6666模板安装班 8888砼浇注班 6666砌 筑 班6 101066366边坡绿化班 581066防护安装班 3688合 计2136395763

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
