1、此文档收集于网络,如有侵权请联系网站删除东和时代大厦基坑围护工程(SMVWC法)施工方案编制:审核:杭州大通建筑工程有限公司2010年6月1工程概况2 编制依据3 工程地质条件4 项目施工管理组织机构5 SMW工法施工流程和施工方法6 型钢起拔措施7质量保证措施8安全生产措施9技术管理措施10质量管理措施11安全生产管理措施12文明施工措施13应急措施14施工进度计划此文档仅供学习和交流§ 1 工程概况拟建的东和时代大厦工程位于杭州市滨江区,滨盛路与江晖路交叉口德东北面,北临秋水路,东靠一号路。工程总用地面积为9295平方米,总建筑面积为46812平方米。(其中地面建筑面积为3253

2、2平方米,地下建筑面积为14280平方米。)由1幢28层高层办公楼和25层群房组层。地下室2层,钻孔灌注桩基础,围护采用SMWE法桩结合一道钢筋混凝土支撑围护。本工程±0.000为相当于绝对标高(黄海高程)+6.400米,现场地标高为+5.90米,(相对标高-0.5米)根据基础结构图,地下二层承台底标高-9.83-10.7米,基坑开挖深度为9.310.2米。(含300mm勺垫层)坑内电梯井部位最大高差为4.4米。地下室尺寸约386米,近长方形。综合分析场地地理位置、土质条件、基坑开挖深度及周围环境等多种因素,本工程基坑围护方案确定采用SMWE法桩结合一道钢筋混凝土支撑围护。围护结构S

3、MW搅拌桩采用85060轴搅拌桩,采用32.5级普通硅酸盐水泥,水泥掺入量为搅拌土体重量的22%,水灰比1.5。两根搅拌桩之间的搭接为250mm。内插700*300型钢。其中1-1剖面三轴水泥搅拌桩长度为19.5米,内插型钢,型钢长度为17米。2-2剖面水泥搅拌桩长度为19.5米,内插型钢,型钢长度为18.0米。3-3剖面水泥搅拌桩长为19.5米,内插型钢,型钢长度为17.5米。4-4剖面水泥搅拌桩长度为19.5米,内插型钢,型钢长度为19米。待主体结构完成且强度达到设计要求,H型钢全部起拔回收。本工程采用日本进口三轴搅拌设备施工。周边环境:场地东面,地下室外墙中心线距用地红线3.4米,用地红

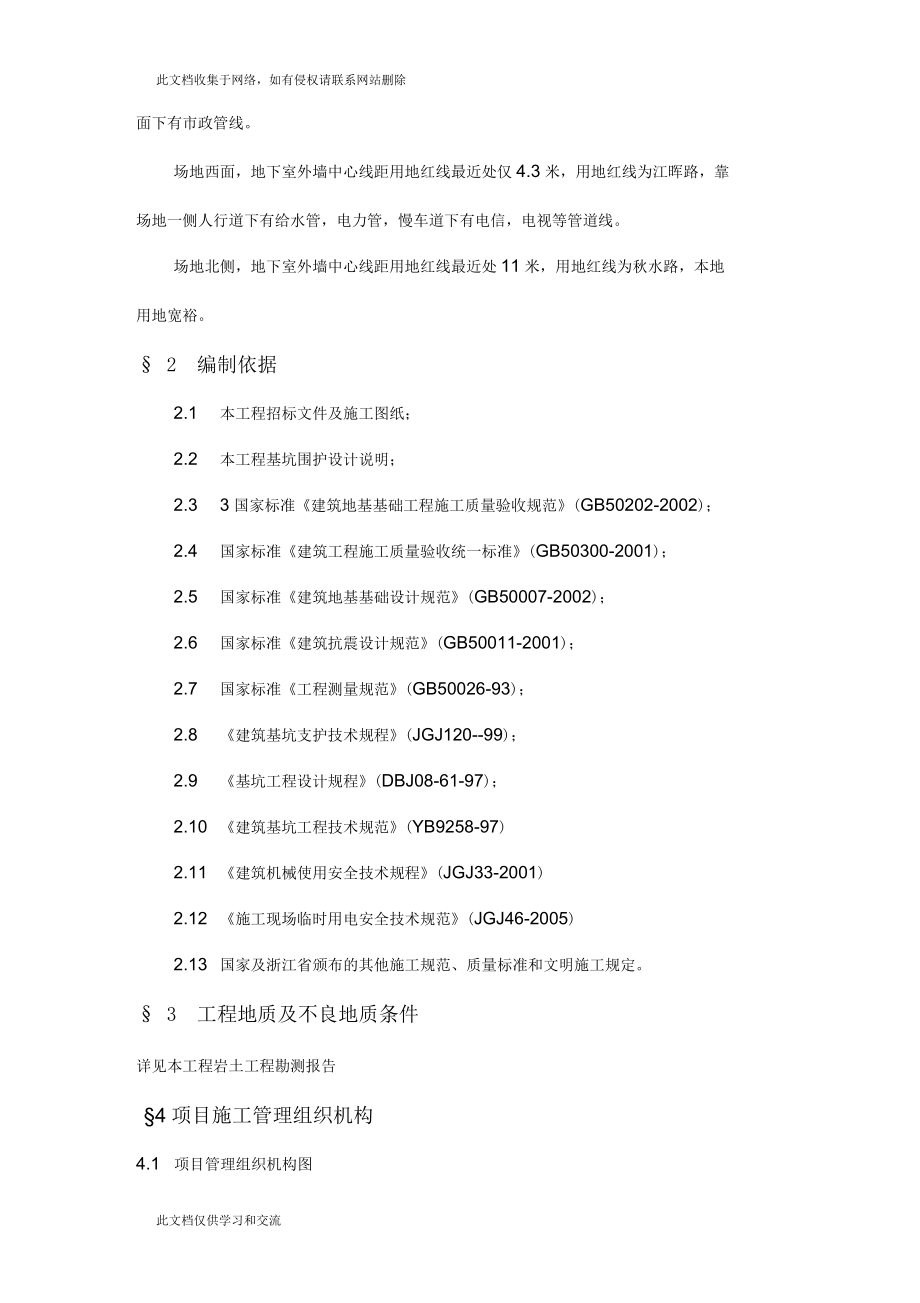

4、线为1号路。场地南面,地下室外墙中心线距用地红线最近处仅2.6米,用地红线为滨盛路,路面下有市政管线。场地西面,地下室外墙中心线距用地红线最近处仅4.3米,用地红线为江晖路,靠场地一侧人行道下有给水管,电力管,慢车道下有电信,电视等管道线。场地北侧,地下室外墙中心线距用地红线最近处11米,用地红线为秋水路,本地用地宽裕。§ 2 编制依据2.1 本工程招标文件及施工图纸;2.2 本工程基坑围护设计说明;2.3 3国家标准建筑地基基础工程施工质量验收规范(GB50202-2002);2.4 国家标准建筑工程施工质量验收统一标准(GB50300-2001);2.5 国家标准建筑地基基础设计

5、规范(GB50007-2002);2.6 国家标准建筑抗震设计规范(GB50011-2001);2.7 国家标准工程测量规范(GB50026-93);2.8 建筑基坑支护技术规程(JGJ120-99);2.9 基坑工程设计规程(DBJ08-61-97);2.10 建筑基坑工程技术规范(YB9258-97)2.11 建筑机械使用安全技术规程(JGJ33-2001)2.12 施工现场临时用电安全技术规范(JGJ46-2005)2.13 国家及浙江省颁布的其他施工规范、质量标准和文明施工规定。§ 3 工程地质及不良地质条件详见本工程岩土工程勘测报告此文档收集于网络,如有侵权请联系网站删除&

6、#167;4项目施工管理组织机构4.1 项目管理组织机构图4.2 项目部管理职责4.2.1 项目经理1)主持编制、签发质量计划,策划项目质量保证体系的建立、完善和项目质量持续改进。2)主持确立项目质量方针和质量目标。制定规章制度,明确部门质量管理职责,并组织考核,保证目标实现。3)确保依据项目质量管理程序进行施工和过程控制。4)组织竣工验收,安排、组织移交事宜。5)按项目质量保证体系要求确立培训方针,监督落实。4.2.2 项目工程师1)在项目经理领导下,主持项目施工技术管理工作。2)参加施工方案的讨论和审定,负责施工方案和工艺标准的确定。3) 主持项目施工组织设计的编制。4) 负责项目工程质量

7、管理,监督、组织项目质量检查工作,监督不合格品整改工作。5) 协助项目施工设备和设施的选用,保证项目质量能力的最大发挥。6) 按项目施工要求,编制项目技术标准、验收规范目录,保证有效性,确保工程符合规范要求。7) 负责项目质量记录按质量计划要求实施。8) 负责统计技术在项目的应用,包括统计技术的确定和实施。§5SMW工法施工流程和施工方法5.1SMW:法施工工艺流程SMW工法施工工艺流程如下图(图5.1)此文档仅供学习和交流此文档收集于网络,如有侵权请联系网站删除图5.1SMW工法围护桩施工工艺流程图PFBW 奉骷也- 土 周*-Fe3* 峥此文档仅供学习和交流图5.2SMW工法施工

8、程序图5.2 场地回填平整三轴搅拌机施工前,总包必须先进行场地平整,清除施工场地围护中心线内侧15米范围内地表及地下4米以上障碍物,以及凿除搅拌区域内的路面层硬物,施工场地路基承重荷载以能行走35吨大吊车为基本。在SMW工法桩机施工路线上,总包应提前挪移或保护施工范围内的管线,电缆等,让出工法桩机施工区域。5.3 测量放线根据甲方提供的坐标基准点,按照设计图进行放样定位及高程引测工作,并做好永久及临时标志。放样定位后做好测量技术复核单,提请监理方进行复核验收签证。确认无误后进行搅拌施工。5.4 开挖沟槽根据基坑围护内边控制线,采用0.4m3挖土机开挖沟槽,并清除地下障碍物,沟槽尺寸入图示,开挖

9、沟槽余土应及时处理,以保证SMW工法正常施工,并达到文明工地要求。5.5 定位型钢放置在平行沟槽方向放置一根定位型钢,规格为500mmX300mm,长约820m,定位型钢必须放置固定好,必要时用点焊进行相互连接固定;转角处H型钢采取与围护中。心线成45角插入,H型钢定位采用型钢定位卡。5.6 搅拌桩孔位定位根据三轴桩机三轴中心距,在平行H型钢表面用红漆划线定位。5.7 SMW工法桩施工5.7.1 根据施工工艺的要求、工程的规模和工期的要求以及现场场地条件和临时用电等情况,拟采用一台三轴SMW工法深搅设备施工。但甲方必须能提供足够施工场地和不小于400KW施工用电容量。设备的投入量和机械的配套工

10、具详见下表:拟投入本工程的主要机械设备表在舁厅P设备名称规格型号数量新旧程度拥有或外租1JB1601台日本自有2动力头中至二轴搅拌钻8502401套日本自有3搅拌注浆系统BW-2002台上海自有4空压机9m3VFY-9/71台徐州自有5挖掘机200PC1台日本自有6吊机35吨KH1801台日本自有7型钢拔起设备1套上海自有此文档收集于网络,如有侵权请联系网站删除劳动力组织安排台班人员安排如下:工种人数测量1电工1专职安全员1浆液配制及输送2涂刷减摩剂2空压机操作工1电焊工3吊机司机1挖机司机1主机操作工1起重工4普工3合计21实际人数会根据现场实际施工情况变更根据现场施工情况,考虑钢筋混凝土压

11、顶梁及之后的支撑施工,在保证施工质量的前提下,尽量做到连续施工,以求缩短施工工期。待到其达到设计强度,才能继续进行下道工序。5.7.3桩机就位由当班班长统一指挥桩机就位,移动前看清上、下、左、右各方面的情况,发现障碍物应及时清除,桩机移动结束后认真检查定位情况并及时纠正。桩机应平稳、平正,并用线锤对龙门立柱垂直定位观测以确保桩机的垂直度。三轴水泥搅拌桩桩为定位后再进行定位复核,偏差值应小于3cm。5.7.4搅拌速度及注浆控制5.7.4.1 三轴水泥搅拌桩在下沉和提升过程中均应注入水泥浆液,同时严格控制下沉和提升速度。根据设计要求和有关技术资料规定,下沉速度不大于1m/min,提升速度2m/mi

12、n,在桩底部分适当持续搅拌注浆,做好每次成桩的原始记录。5.7.4.2 制备水泥浆液及浆液注入两台工法桩机均采用自动拌浆设备,电脑控制配合比,严格控制水灰比。5.7.4.3 在开机前应进行浆液的搅制,开钻前对拌浆工作人员做好交底工作。采用32.5级普通硅酸盐水泥,水灰比为1.5,水泥掺量为22%,拌浆及注浆量以每钻的加固土体方量换算。注浆压力为1.5Mpa2.5Mpa,以浆液输送能力控制。土体加固后,搅拌土体28天抗压强度1.5Mpa5.7.5 H型钢加工及下插H型钢质量保证措施三轴水泥搅拌桩施工完毕后,吊机应立即就位,准备吊放H型钢。5.7.5.1 H型钢使用前,在距型钢顶端处开一个中心圆孔

13、,孔径约8cm,并在此处型钢两面加焊厚方12im的加强板,加强板尺寸400nlmX300mm,中心开孔与型钢上孔对齐。若所需H型钢长度不够,须进行拼焊,焊缝应均为破口满焊,焊好后用砂轮打磨焊缝至与型钢面一样平。5.7.5.2 根据甲方提供的高程控制点,用水准仪引放到定位型钢上,根据定位型钢与H型钢顶标高的高度差确定吊筋长度,在型钢两腹板外侧焊好吊筋(*12线材),误差控制在二5cm以内。型钢插入水泥土部分均匀涂刷减摩剂。5.7.5.3 装好吊具和固定钩,然后吊起H型钢,用线锤校核垂直度,必须确保垂直。5.7.5.4 在沟槽定位型钢上设H型钢定位卡,型钢定位卡必须牢固、水平,必要时用点焊与定位型

14、钢连接固定;型钢定位卡位置必须准确,要求H型钢平面度平行基坑方向L土4cm(L为型钢间距),垂直于基坑方向S土4cm(S为型钢朝基坑面保护层);将H型钢底部中心对正桩位中心并沿定位卡将型钢徐徐垂直插入水泥土搅拌桩内。此文档仅供学习和交流此文档收集于网络,如有侵权请联系网站删除5.7.5.5 在型钢插入过程中,若遇型钢插入困难,或顶标高过高,应立即将型钢拔出,重新进行搅拌,保证型钢完全靠自重下插,待型钢顶至地面一米左右利用动力头自重下压至设计顶标高。5.7.6 报表记录施工过程中由专人负责记录,详细记录每根桩的下沉时间、提升时间和H型钢的下插情况。及时填写当天施工的报表记录,隔天送交监理。5.8

15、涂刷减摩剂根据设计要求,本支护结构的H型钢在结构强度达到设计要求后必须全部拔出回收。H型钢在使用前必须涂刷减摩剂,以利拔出;要求型钢表面均匀涂刷减摩剂。5.8.1 清除H型钢表面的污垢及铁锈。5.8.2 减摩剂必须用电热棒加热至完全融化,用搅棒搅时感觉厚薄均匀,才能涂敷于H型钢上,否则涂层不均匀,易剥落。5.8.3 如遇雨雪天,型钢表面潮湿,应先用抹布擦干表面才能涂刷减摩剂,不可以在潮湿表面上直接涂刷,否则将剥落。5.8.4 如H型钢在表面铁锈清除后未立即涂刷减摩剂,必须在以后涂刷施工前抹去表面灰尘。5.8.5 H型钢表面涂上涂层后,一旦发现涂层开裂、剥落,必须将其铲除,重新涂刷减摩剂。5.8

16、.6 设在压顶圈梁中的H型钢部分的保护隔离措施筑压顶圈梁时,H型钢挖出并清理干净露出的H型钢表面的水泥土后,在扎圈梁钢筋前,埋设在压顶梁中的H型钢部分必须先用油毛毡贴型钢包裹二层,用封箱胶带或铁丝绑扎固定好;油毛毡包裹高度高出圈梁顶15cm。5.9废土处理措施沟槽开挖挖起的沉淤、杂填土和深层搅拌桩施工产生的涌土以及施工场区内的置换土集中堆置在场区内统一的堆放点,待置换土达到一定强度再进行外运处理。场区内的废土每天安排保洁人员进行清扫,及时处理。深层搅拌桩施工产生的涌土在施工后应立即进行铲除、平整,否则,等涌土硬化后就增加了铲除的难度,需加大人力、物力、财力的投入。废土外运时,在施工现场出入口必

17、须安排保洁人员冲洗运输车辆,以防将废土带到马路上去。严格执行“门前三包”措施,做到工地内污水不外溢,建筑垃圾集中堆放并及时清运。对渣土车辆做到持证经营,加强车辆车况的检查,提高车辆的完好率;对本工程外运的暴露垃圾确保不偷倒、不乱倒渣土和建筑垃圾,均将其倒入政府有关部门指定的卸点。工程竣工验收确保“场地清、无渣土垃圾”等。§ 7 H型钢起拔7.1 H型钢拔除7.2 .1、根据工程情况或按总包要求。如因周围场地小拔除型钢时需总包配合进行并视具体情况而定。7.3 .2、H型钢拔除施工程序平整场地-安装千斤顶-吊车就位f型钢拔除孔隙填充7.4 2.3、平整场地A、拔H型钢前,必须先进行顶圈梁

18、上的清土工作,以保证千斤顶垂直平稳稳放置。B、工作面上物件清理干净,以满足16吨吊车起拔型钢为准,16吨汽车吊净重为此文档仅供学习和交流此文档收集于网络,如有侵权请联系网站删除24.3吨,后两轮轴间距为1.8米;以型钢内侧或外侧6.5米以上距离,并有拔出H型钢后的堆放场地和运输H型钢的通道。C、根据本工程的实际情况,请总包单位积极配合,并留出足够的操作面和通道。D如总包方没有特殊要求且能提供施工作业面,我司将按顺序起拔,拔出的型钢一部分堆在基坑边上,一部分堆放在道路边上。尽量满足运输车辆的进出。7.2.4、 安装千斤顶将二个千斤顶(型号为:QD-200D平稳地放在顶圈梁上,要拔出的H型钢的两边

19、用吊车将H钢起拔架吊起,冲头部分哈夫圆孔对准插入H型钢上部的圆孔,并将销子插入,销子两边用开口销固定以防销子滑落,然后插入起拔架与H型钢翼之间的锤型钢板夹住H型钢。7.2.5、 型钢拔除开启高压油泵,二个千斤顶同时向上顶住起拔架的横梁部分进行起拔,待千斤顶行程到位时,敲松锤型钢板,起拔架随千斤顶缓慢放下置原位。待第二次起拔时,吊车须用钢丝绳穿入H型钢上部的圆孔吊住H型钢。重复以上工序将H型钢拔出。7.2.6、 本场地拔除的型钢移至装车地待一定量时装运,应留出足够的通道和停车场地,10吨集卡。全车长15米。7.2.7、 孔隙填充为避免拔出H型钢后空隙对周围民宅等建筑物的影响,拔出H型钢后须采用黄

20、砂冲水倒流进行填充。7.3.主要施工设备:在舁厅P名称规格型号能力1千斤顶QD-200T2/2002汽布吊16吨16T3电箱100A/7.4、劳动力资源需用量计划表:序号工种人数在舁厅P工种人数1起重机驾驶员24操作工42指G25普通工43起重工267.5、安全保证措施:7.5.1 认真贯彻“安全第一、预防为主”的方针,坚持管生产,必须保安全的原则。工程实施前,对投入本工程施工的机电设备和施工设施进行全面的安全检查,不符合安全规定的地方立即整改完善,并在施工现场设置必要的安全标志和警告牌。由专人员负责保养,交接班时,接班人员必须检查机械的各方面性能并明确当班工作内容。7.5.2 工程实施时,严

21、格按照施工组织设计和安全生产措施的要求进行施工,操作人员必须严格遵守安全生产操作规程,特殊工种必须持证上岗,各级安全员要深入施工现场,督促操作人员和指挥人员遵守操作规程,制止无证操作,吊运操作时必须由专人负责指挥,型钢进场必须逐根吊放。7.5.3 在拔出型钢时,施工人员必须与千斤顶离开3米外,以防千斤顶倒塌压伤人员。7.5.4 电箱(配电箱、开关箱)(1)电箱应有门、锁、色标和统一编号。(2)电箱内开关器必须完整无损,接线正确。各类接触装置灵敏可靠,绝缘良好无积灰、杂物、箱体不得歪斜。(3)电箱安装高度和绝缘材料等均应符合规定。(4)电箱内应设置漏电保护器,选用合理的额定漏电动用电流进行分级配

22、合。(5)配电箱应设总熔丝、分熔丝、分开关,零排地排齐全。动力和照明分别设置。(6)配电箱的开关电器应与配电线或开关项对应配合,用分路设置,以确保专路专控;总开关电器与分路开关电器的额定值、动作整定值相适应。熔丝应和电设备实际负荷相匹配。(7)金属外壳电箱应作接地或接零保护。(8)开关箱与用电设备实行一机一闸一保险。(9)同一移动开关箱严禁配有380伏和220伏两种电压等级。§8质量保证措施8.1 SMW工法搅拌桩施工质量措施8.1.1 孔位放样误差小于2cm,钻孔深度误差小于二20cm,桩身垂直度按设计要求,误差不大于0.5%桩长。施工前严格按照设计提出的搅拌桩两边尺寸外方100m

23、m要求进行定位放样。8.1.2 严格控制浆液配比,做到挂牌施工,并配有专职人员负责管理浆液配置。严格控制钻机提升及下沉速度,下沉速度不大于1m/min,提升速度不大于2m/min。8.1.3 施工前对搅拌桩机进行维护保养,尽量减少施工过程中由于设备故障而造成的质量问题。设备由专人负责操作,上岗前必须检查设备的性能,确保设备运转正常。8.1.4 看桩架垂直度指示针调整装架垂直度,并用线锤进行校核。8.1.5 工程实施过程中,严禁发生定位型钢移位,一旦发现挖土机在清除沟槽土时碰撞定位型钢使其跑位,立即重新放线,严格按照设计图纸施工。8.1.8 严禁使用过期水泥、受潮水泥,对每批水泥进行复试,合格后

24、方可使用。8.1.9 拌桩施工时应及时清除地下障碍物,避免因障碍物导致钻杆偏钻,桩体咬合不到位致使漏水,所以在搅拌施工是发现地下有障碍物应立即移开桩机进行清障,土方回填后在重新搅拌,保证搅拌质量。如地下障碍物过深(6米以下),应做好记录上报总包或业主由其另行处理。8.2 施工冷缝处理施工过程中一旦出现冷缝则采取在冷缝处外包一幅封堵,因处理冷缝而增加的工程量以实际施工量另计。后旋喷桩10cm施工冷缝图8-1施工冷缝补桩8.3 渗漏水处理在整个基坑开挖阶段,我公司将组织工地现场小组常驻工地并备好相应设备及材料,密切注意基坑开挖情况,一旦发现墙体有漏点,及时进行封堵。具体采用以下方法补漏。引流管:在

25、基坑渗水点插引流管,在引流管周围用速凝防水水泥砂浆封堵,待水泥砂浆达到强度后,再将引流管打结。8.4 确保桩身强度和均匀性8.4.1 水泥流量、注浆压力采用人工控制,严格控制每桶搅拌桶的水泥用量及液面高此文档仅供学习和交流此文档收集于网络,如有侵权请联系网站删除度,用水量采取总量控制,并用比重仪随时检查水泥浆的比重。8.4.2 土体应充分搅拌,严格控制钻孔下沉、提升速度,使原状土充分破碎,有利于水泥浆与土均匀拌和。8.4.3 浆液不能发生离析,水泥浆液应严格按预定配合比制作,为防止灰浆离析,有利于水泥浆与土均匀拌合。8.4.4 压浆阶段输浆管道不能堵塞,不允许发生断浆现象,桩身须注浆均匀,不得

26、发生土浆夹心层。8.4.5 发生管道堵塞,应立即停泵处理。待处理结束后立即把搅拌钻具上提和下沉1.0m后方能继续注浆,等1020秒恢复向上提升搅拌,以防断桩发生。8.5 插入H型钢质量保证措施8.5.1 型钢进场要逐根吊放,型钢底部垫枕木以减少型钢的变形,下插H型钢前要检查型钢的平整度,确保型钢顺利下插。8.5.2 型钢插入前必须将型钢的定位设备准确固定,并校核其水平。8.5.3 型钢吊起后用经纬仪调整型钢的垂直度,达到垂直度要求后下插,利用水准仪控制H型钢的顶标高,保证H型钢的插入深度。8.5.4 型钢吊起前必须重新检查表面的减摩剂涂层是否完整。8.6 质量检验方法根据有关规定每台班做一组7

27、.07X7.07X7.07cm3水泥土试块。试样来源于沟槽中置换出的水泥土,按规定条件养护,到达龄期后送去质检站做抗压强度试验,试验报告及时提交监理与甲方。9 9安全生产措施安全施工是关系到个人健康、家庭幸福、社会稳定、国家昌盛的大事。强化安全知识的宣传教育,提高施工人员的安全技术素质,加强现场的安全管理力度,加强安全防范措施等构成了施工安全工作的几个重要组成部分。9.1 安全目标本工程的安全目标,是在整个项目施工期间坚决杜绝各类重大责任事故、人身伤亡事故、消防事故、治保事故、交通事故、扰民事故及各类传染病发生。9.2 组织措施现场成立安全生产工作小组,设置专职安全员全面负责施工期间的安全工作

28、,各班组设立兼职安全员负责具体检查监督工作,现场建立安全生产保证体系。坚持执行施工前的安全技术交底会议制度和开工前的安全教育制度,明确本工程的安全目标,落实各个岗位的安全职责。每周召开安全工作会议,进行安全工作的总结和布置。开展安全活动,在现场布置安全标语、横幅等,积极进行安全知识宣传教育。认真执行安全规程和操作要求,严禁违章作业,杜绝各类事故发生。对于各类安全违章行为坚决进行处理,限期整改。做好每天的安全生产记录,并填写安全日记。按照杭州市安全监督总站的要求,认真、如实、确切的填写安全管理资料。9.3 用电措施开工前,专业电工和技术负责一起编制安全用电施工组织设计,以指导现场施工用电。所用配

29、电箱采用杭州市建筑施工统一的配电箱,实行一机一闸一漏电保护装置。主要配电箱均作接地,以防止感应电伤人。照明线路不能与动力线路混用,钻机、输浆泵等使用的拖缆,必须严格检查,不能使用绝缘性能差的或有破损的电缆。机械设备(如钻机、电焊机等)移位、电器检修时必须断电操作,严禁带电操作,并挂上警示牌。移位时,须有专人指挥,专人照看电缆,防止电缆压坏损伤。移动电器、修理电器由专业电工进行,非专业人员严禁操作。所用配电箱漏电保护装置每天由专业电工进行检查,并在相应表格上记录。施工现场用电严格遵守施工现场临时用电安全技术规范(JGJ46-99)。9.4 消防安全措施由项目经理、安全员组成现场消防安全领导小组,

30、具体负责落实防火安全工作,以备突发情况下迅速采取行动,减小影响程度。健全消防制度,施工现场安排专人、专职负责,一旦发现隐患,立即进行消除。钻机、食堂、宿舍及材料仓库四周按照规定设置足够的灭火器,并由安全员检查落实到位。酸碱泡沫灭火器指定专人维护、管理、保养,定期调换药剂,标明换药时间,确保灭火器效能正常。场区或生活区,禁止私接电线,私接违章电器;严禁使用煤油炉、电炉烧煮。进行电焊、气割作业人员必须持证上岗,并实行动火申报制度,动火必须具有“二证一器一监护”才能进行。现场电焊、气割作业必须符合防火要求,严格执行“十不烧”规章制度。工地中的易燃易爆物品(如汽油、氧气瓶、乙炔瓶等)都必须按照规定设置

31、,妥善保管。调查清楚施工现场周围道路两侧的城市专用消防龙头;进入工地的道路保持畅通,宽度不小于3.50m。加强警卫人员上岗责任心,每天上班后对工地临时设施进行一次防火巡查,消灭事故隐患。9.5 施工现场防护措施搅拌桩钻机卷扬机滚筒系统设置封闭式防护罩,空压机皮带盘区域也必须设置封闭式防护罩。上钻塔操作必须配带安全带,塔上作业,塔下禁止站人,塔上作业时必须有人监护。吊车作业时,起重臂下严禁站人,并有专人统一进行指挥、调度。栏杆材料选用脚手架或16以上钢筋,防护高度应有1.20米左右;并用黄黑油漆进行标注,设置醒目的安全标志。搅拌桩沟槽开挖后在两边设置红白三角期防护带。9.6 操作措施搅拌桩第一次

32、下沉预搅时,必须密切注意钻杆和电动机的负荷情况,遇到障碍物后,不得强行下钻,应注意操作方法,可通过转动一根钻杆来避开障碍物。如仍不行,则停钻,分析原因,查明情况后再进行处理。起重、吊放必须采用无损钢丝绳,并用U形环十字卡牢固定部位,以防止滑扣。上塔进行动力头维修时,必须将刹车抱闸卡死,以防松动造成事故。忌用手直接搬运、移动滚筒和钢梁,必须采用撬棍、麻绳等工具,以防压伤。钻孔桩施工搬运、拆卸导管,必须采用套圈(车胎或三角皮带)。搅拌桩输浆胶管下必须垫铺柔软物品,如草包、塑料袋等,以防输浆震动胶管摩擦造成胶管破裂。施工中任何操作者均不能擅自离开各自的操作岗位。灰浆台操作人员务必戴好防尘防护用品,扎

33、紧裤口、袖口和领口,以免粉尘粘附皮肤。9.7 交通措施现场材料运输车辆出入口设立专人指挥车辆进出,以免交通事故的发生。施工现场特别是水泥仓库出入口周围,应有一块比较大的空地,以利于材料运输车辆转弯、调头、进出。混凝土车辆进入现场后,必须先观察好行进路线,将影响通行的物品搬开,同时铺好路基钢板,确保畅通。9.8 夜间施工措施在现场四周设置2个镝灯和各类机台照明灯具,使任何一个操作和人行角度都有足够的亮度。进行夜间施工前到环保局办理夜间施工许可证,经批准后再安排夜间作业。在夜间施工期间,注意降低噪音,杜绝使用空气压缩机,避免机具猛烈撞击,严禁大喊大叫等。10 0技术管理措施11 .1技术管理10.

34、1.1 督促、检查施工组织设计所选定的施工方法的执行情况,杜绝擅自变更工法的违章现象,确保工程顺利进展。10.1.2 督促、检查施工组织设计中所规定的施工顺序和工期的实施情况,确保工程有计划、有组织、有顺序地进行,完成工程总进度计划。10.1.3 督促、检查施工中对有关技术程度、规范、标准的遵守情况、组织违章施工,确保工程质量和安全生产。10.1.4 督促、检查工程开工前施工前期准备工作的执行情况,促使工程按时开工。10.1.5 随时掌握施工现场的进度情况,提供劳动力、施工机具、运输设备、主要材料和半成品(构件或制品)的供应信息,以确保进度计划的实现。10.1.6 督促、检查各项技术措施的执行

35、情况和冬、雨季的措施性准备工作落实情况。10.1.7 督促施工单位由于设计变更、施工条件变化等原因发生的工程量变化的签证工作。10.1.9 根据现场施工进展情况,督促、检察总平面布置执行情况和因工序变化而对总平面进行的调整工作,合理解决平面和空间的安排,确保工程顺序、均衡地施工。10.1.10 2贯彻技术交底制度技术交底是施工企业技术管理的一项重要工作。其目的是通过技术交底,是参加施工的干部和工人对工程的性质、规模、特点、用途、施工方法、各项技术措施和工程的技术要求做到心中有数,以便科学的组织施工和按合理的工序、工艺进行作业,变设计图纸为实际工程。10.1.11 底制度管理要求10.3.1 技

36、术交底工作必须在单位(分项、分部)工程开工前进行;10.3.2 技术交底工作必须强调文字交底,技术交底报告一式二份,一份施工队存档备案,另一份报送工程处施工技术科备案。10.3.3 技术交底工作必须坚持施工组织设计总体交底和分项工程阶段性技术交底相结合的原则。10.3.4 技术交底工作必须遵循分级管理的原则。10.3.5 各级技术交底的内容、要求,必须强调上下口径统一的原则,避免下级施工人员工作时模糊不清或出现差错。10.3.6 单位工程竣工后应将各级技术交底报告汇集整理装订成册。§11 质量管理措施为了加强本工程建设的质量管理,明确施工单位对工程质量的责任,保证工程按计划优质快速、

37、顺利建成,特制定本质量保证措施。施工单位在本工程建设中将遵照本质量保证措施,开展工程质量管理活动,承担质量责任。11.1 工程质量责任制为了加强本工程建设的质量管理,明确施工单位对工程质量的责任,强化“谁承包、谁负责”的原则,本工程实行工程质量责任制,由项目经理任本工程的质量责任人。11.2 全面推行施工质量过程控制措施在本工程施工中,我们将全面推行施工质量过程控制,切实抓好每道施工工序的质量,以工作质量来保证工程质量,用科学的管理、严格的制度来创造优质工程,把人为因素对工程所造成的隐患降低到最低。11.3 施工质量控制步骤11.3.1 由项目部主任工程师及技术负责人组织全体项目管理人员认真学

38、习本工程的相关施工图纸,领会工程特点、要点、难点,了解重要关键施工节点上的措施和解决方案,让每一个管理人员做到心中有底。11.3.2 由项目管理部主任工程师及项目技术负责人将整个工程按工序进行分解,依据施工图纸和相关规范,以现有的技术水平、工艺水平对工序进行分析,以表格形式罗列出各道工序施工的关键点,以及各关键点上质量标准、质量测量手段和质量控制方法。11.3.3 由项目经理和技术负责人对每一个管理岗位工作内容、岗位责任制、以及相应的奖罚方法。11.3.4 在每一道工序开工以前,由项目管理部主任工程师及项目技术负责人组织召集相关人员进行工序技术、质量、安全交底,将相应的施工质量过程控制表格的填

39、写方法和要求进行明确。11.3.5 成立以项目技术负责人、项目质量负责人为主督查小组,对施工质量过程控制进行第三方监控。监控内容包括对现场进行实时随机抽样。11.3.6 在施工过程中,可以根据施工图纸、施工规范、施工方法、施工工艺的改变对报表格式、报表内容以及质量标准进行相应修改,力求达到准确、适时、合理、可行。11.4 原材料质量保证措施11.4.1 赋予质量工程是一票否决权:凡进入工地的原材料,必须经过质量工程师的检验,凡是质量工程师认为不合格的原材料,一概拒收退货,不准用于工程。11.4.2 在采购订货前就控制好原材料质量,在原材料采购订货前,先看样品和产品说明书,必要时对样品做化验或试

40、验,不合格的原材料不订货,防止伪劣产品进入工地。11.4.3 原材料进库检验,对准备进库原材料要分门别类按日期编号,按要求存放保管,把易锈、怕淋、怕晒的材料放置在干净、干燥的库房中。11.5 施工质量管理11.5.1 在编制施工组织设计时,把保证工程质量列为主要内容之一,对保证质量重点、难点和特殊点采取必要的施工技术措施。11.5.2 项目开工后一个月内,施工单位向项目监理提交一份详细的质量保证计划,作为合同的一个组成部分。11.5.3 工程实施前,对参与本工程施工的现场施工技术负责人、工地主管、班组长直至每一位操作工人做层层技术交底,并组织起项目质量经理、项目质量工程师、施工队质量负责人和各

41、班组兼职质量员参加的施工质量管理网,明确各级质量员的责任,协力抓好本工程的施工质量。11.5.4 工程实施时,严格按照经过公司总工程师的施工组织设计和保证质量的施工措施的要求进行施工,每一道工序都严格按图施工,不折不扣地执行ISO9002标准和有关“施工与验收规范”及建设单位、监理单位作出的技术规定。11.5.5 各种技术工种和专职技术人员必须质证上岗,并经常进行技术教育和质量意识教育,不断的提高技术水平和质量意识,为保证工程量多做贡献。11.5.6 积极开展全面质量管理活动把工程质量重点、难点和特殊点列为技术攻关项目,发动工人集思广益,把好各道工序的质量关,达到设计图纸、技术文件和验收规范规

42、定的技术要求和质量标准。11.5.7 施工单位应按项目经理的指示精心施工,保证永久工程的质量满足设计图纸和技术规范的要求,施工质量必须全部达到优良等级。11.5.8 每道工序施工完毕,先由班组自检,认定达到优良等级后填单,然后由施工队初检,认定达到优良等级后再由项目项目部专职质量员会同建设单位代表和施工监理正式验收,认定达到优良等级后方可进入下道工序。11.5.9 现场施工或安装时,凡有质保手续、试验、检查的报告,必须由质保经理或其委派的代表在报告上签字,然后叫项目监理批准。11.5.11 一旦发生永久性工程的部分试验或控制不能满足质量标准的情况,施工单位应立即报告项目监理和业主,并主动调查情

43、况,分析原因,提出技术处理措施方案。11.5.12 施工单位应负责对质量事故进行处理。处理质量事故的技术方案应得到项目经理的批准。处理后的工程或产品应请项目监理进行检查、验收、签证,直到满足设计要求。11.5.13 施工单位应委派专职治保人员全面记录内部的质量保证体系,提供系统外部的具体细节证明,按规定的表式与要求认真填写各类原始报表和“隐蔽工程验收报告单”,验收原始报表装订成册,作为竣工资料移交。11.5.14 实行施工质量奖惩制度11.6 质量检验标准11.6.1 执行国家、市、地方颁发的施工及验收规范和有关本工程的施工规范和质量检验评定标准。11.6.2 达到工程设计图纸、技术文件和建设

44、、监理单位等作出的要求和质量标准。§12 安全生产管理措施12.6 安全生产目标杜绝重大伤亡事故,减少一般事故,事故频率控制在1.5%以下;无工程事故和重大设备事故。12.7 安全责任制为了贯彻执行安全生产方针,强化“谁承包,谁负责”的原则,本工程实行安全责任制。12.7.1 项目经理为安全施工的责任人。12.7.2 分管生产的项目副经理对安全技术措施的编制和审核,具体组织实施各项安全措施和安全制度。12.7.3 项目工程师负责组织安全技术措施的编制和审核,安全技术的交底和安全技术教育。12.7.4 施工员对分管施工范围内的安全施工负责,贯彻落实各项安全技术措施。12.7.5 工地设

45、专职安全管理人员,负责安全管理和监督检查。12.7.6 各专业人员负有岗位的安全职责。12.7.7 每个施工人员亦有安全职责。12.8 安全教育工程实施前,对参与本工程于本工程施工的全体职工进行安全生产的宣传教育,组织职工学习国务院、市、局、公司颁发的关于安全生产的规定和安全生产条例,并要求职工在施工中严格遵守有关文件的规定。安全教育分为一般性安全教育和安全技术交底两个阶段。12.8.1 工程项目经理、施工现场施工员、安全员经安全岗位培训,考核合格,执证上岗。12.8.2 新工人进入施工现场前完成三级教育,安全基本知识、法规、法制教育,现场规章制度和遵章守纪教育,本工种岗位安全操作及安全制度纪

46、律教育。12.8.3 施工现场作业人员安全教育,进场安全教育,节假日前后安全教育,季节性安全教育。12.8.4 特种作业人员的安全教育:对特种作业人员进行安全教育,经培训、考核,取得劳动局培训中心核发的“操作证”后执证上岗。12.9 安全技术交底施工员在安排生产任务的同时,结合分部、分项施工的特点,实施安全技术交底,操作人员签证认可,并保持记录。施工员或安全员对“班组安全员”进行监控职责范围交底。12.10 安全生产管理12.10.1 在编制工程施工组织设计时,把安全生产列为主要内容之一,针对本工程特点和各施工方面的实际情况,研究采取各种安全技术措施,改善劳动条件,消除生产中的不安全因素。12

47、.10.2 施工现场的安全设施搭设完毕以后,必须经过验收合格挂牌后方可使用。12.10.3 工程实施前,对投入本工程施工的机电设备和施工设施进行全面的安全检查,未经有关安全部门验收设备和设施不准使用,不符合安全规定的地方立即整改完善。并在施工现场设置必要的护栏、安全标志和警告牌。12.10.4 工程实施时,严格按照经公司总工程师和项目监理审定的施工组织设计和安全生产措施的要求进行施工,操作人员必须严守岗位履行职责,遵守安全生产操作规程,特种作业人员应经培训,执证上岗,各级安全员要深入施工现场,督促操作工人和指挥人员遵守操作规程,制止违章操作、无证操作、违章指挥和违章施工。12.10.5 工程实

48、施时,每周召开一次安全例会,检查安全生产措施的落实情况,研究施工中存在的安全隐患,及时补充完善安全措施。12.11 安全检查12.11.1 每月一次全面安全检查,由工地各级负责人与有关业务人员实施。12.11.2 每旬一次例行定期检查,由施工员实施。12.11.3 班组每天进行上岗安全检查、上岗安全交底、上岗安全记录和每周一次的安全讲评活动。12.11.4 在节假前后、汛台期间、高温积极组织施工用电、防汛、防台和高温的专项安全检查。12.11.5 配电箱设置总开关,同时做到一机闸一漏电保护器。12.11.6 照明与动力用电分开,插座上标明设备使用名称。12.11.7 电缆线及支线架空或埋地,架

49、空敷设采用橼子,不直接绑扎在金属构件架上,严禁用金属裸线绑扎。12.11.8 移动电箱内动力与照明分箱设置。12.11.9 施工用电编制施工方案,并有可靠的安全技术措施,上报审批后方可进行。12.11.10 施工现场的电器设备设施有有效的安全管理制度,现场电缆电器设备设施有专业电工经常检查整理,发现问题立即解决。12.11.11 凡是触及或接近带电体的地方,均采用绝缘保护以及保护安全距离等措施。12.11.12 所有电器设备和金属外壳具备良好的阶地和接零保护,所有临时电源和移动电具装置有效的二级漏点保护开关。§13 文明施工措施文明施工是建设单位、施工单位共同企望的,也是社会各界所关注的,是评判施工企业整体素质和管理水平的重要依据。13.6 文明施工管理目标本次工程施工,将严格执行国家、浙江省及工程建设所在地的有关现行法规,确保符合当地的文明施工规定要求。13.7 场容场貌、文明建设保证措

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
