1、XX桩基及土石方工程施工合同XX桩基及土石方工程施工合同合同编号:XX 合同签订地点: XX 合同签订时间: 20XX 年 XX 月 XX 日XX桩基及土石方工程施工合同合同编号: 合同签署地:XX市甲方(全称): XX公司 (以下简称甲方)乙方(全称): XX公司 (以下简称乙方)丙方(全称):XX (以下简称丙方)依照中华人民共和国合同法、中华人民共和国建筑法及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,三方就本建设工程施工事项协商一致,订立本合同。一、 工程概况:工程名称: XX桩基及土石方工程 工程地点: XX 二、 工程承包范围:1、桩基工程:XX一期工程桩及基坑支

2、护桩,包括人工挖孔桩、钻孔灌注桩、水泥搅拌桩、锚杆桩、松木桩、预制小方桩、砼素喷护坡等。(1)、人工挖孔桩:孔内挖土、提运土方、弃土、筑沟抽水、修整桩底、送风、照明及安拆安全设施(含挖淤泥、流砂,堵漏、防塌;机构凿岩,表面修整),安拆模板。浇灌或制安混凝土护壁,搅拌、运输、灌注、振实桩芯混凝土等。土石方先开挖至承台设计底标高再进行人工挖孔,并浇筑至设计承台底面标高并达到嵌入承台内长度。(2)、钻孔灌注桩:定位放样,护筒埋设,按拆泥浆系统并造浆,准备钻具,安、拆、移钻架、钻机,提钻及压泥浆,清理浮渣,清孔,钢筋笼制作、焊接、绑扎、场内运输、钢筋笼吊装入孔,水下混凝土配料、搅拌、运输及灌注、安拆导

3、管及漏斗,泥浆外运费用、桩机进退场、安拆等。工程钻孔灌注桩按设计桩顶标高施工,基坑支护钻孔灌注桩按专项基坑支护方案的桩顶标高施工,工程静载荷测试桩按现有场地标高进行施工,配筋及砼浇筑至现有场地面标高,并包括测试桩头加固处理满足测试要求,乙方确保道路满足桩基测试机械设备及材料进出场。(3)、双头喷浆水泥搅拌桩:定位放样、机具就位、预搅下沉、拌制水泥浆、喷水泥浆并搅拌上升,重复上下搅拌、移位、桩机进退场、安拆等。(4)、锚杆桩:孔点测定,钻孔机具安装,移动和拆除,钻孔,清除孔内余土,安装及拨出防护套管,搭拆操作平台,钢筋除锈、防锈,调直切断,焊接,成型,包裹;锚杆穿入孔内,就位,固定,安装端头套管

4、、垫板锚具,搅拌灰浆、灌浆,浇捣端头锚固件。(5)、松木桩或预制小方桩桩:准备打桩机具(大型挖掘机或专用桩架)、探桩位、行走打桩机、吊运桩、定位、校正、打桩。2、土石方工程:XX工程场地范围内的三通一平、房屋地下室和基础、室外工程的土石方工程,具体含场地内土石方短驳、就地回填土方及压实、土方回填及压实、塘渣回填、挖土及外运、石方爆破后外运、石方破碎机破除及外运、 柱墩及独立基础开岩及外运等。土石方按现有场地地面标高开始施工:(1)、钻孔灌注桩区域:土石方开挖至设计地下室底板、承台、地梁、电梯井、集水井、后浇带等垫层底面标高止,并经丙方验收合格。(2)、人工挖孔桩区域:土石方开挖至设计地下室底板

5、、承台、地梁、电梯井、集水井、后浇带等垫层底面标高止,并经丙方验收合格。(3)、独立基础、柱墩(钢筋砼由丙方施工)区域:a、有地下室部分:土石方开挖至设计地下室底板、承台、地梁、电梯井、集水井、后浇带等垫层底面标高止,并经丙方验收合格。b、无地下室部分:土石方开挖至满足设计要求并按设计嵌岩。c、承台平面尺寸及嵌岩尺寸必须严格按照设计标准尺寸开挖,不得随意缩小。注:以上涉及土石方及岩面分界面按现场实际定。(4)、凿桩由乙方实施,其标高按设计规范要求并与丙方配合。三、 承包方式:包工包料:四、 合同工期:开工时间以甲方书面开工通知为准。幢号分项工程工期(日历天)备注XXX楼桩基工程XX包括桩基检测

6、土石方工程XX场地移交丙方注:以上工期为桩基、土石方工程同时进行,工期开工时间以甲方书面通知开始计,完成工期以移交甲方、丙方、监理签字为准。五、 工程技术标准:1、建筑地基处理技术规范(JGJ792002)2、工程测量规范(GBJ50026-93)3、建筑桩基技术规范(JGJ9494)4、建筑地基与基础工程施工质量验收规范(GB50202-2002)5、混凝土结构工程施工及验收规范(GB50204-2002)6、建筑工程施工质量验收统一标准(GB503002001)7、抗硫酸盐硅酸盐水泥(GB74892)8、普通砼用碎石或卵石质量标准及检验方法(JGJ5392)9、普通砼用砂质量标准及检验方法

7、(JGJ5292)10、建筑机械使用技术规程(JGJ 33-86)11、施工现场临时用电安全技术规范(JGJ 46-88)12、建筑工程施工现场供用电安全规范(GB 50194-93)13、建筑电气安装工程质量检验评定标准(GB50259-96)14、国家及项目所在地现行的其他施工规范、规程和标准符合国家有关施工验收规范和甲方的要求进行施工,甲方有权对施工过程进行监督并提出整改,乙方不得以任何理由阻碍甲方工作。六、 合同价格:本工程暂定合同价为 XXX万元,其中桩基工程XXX万元,土石方工程XXX万元。七、 定额及规定费率的结算方式: 桩基工程(除松木桩、预制小方桩)采用定额及规定费率的结算方

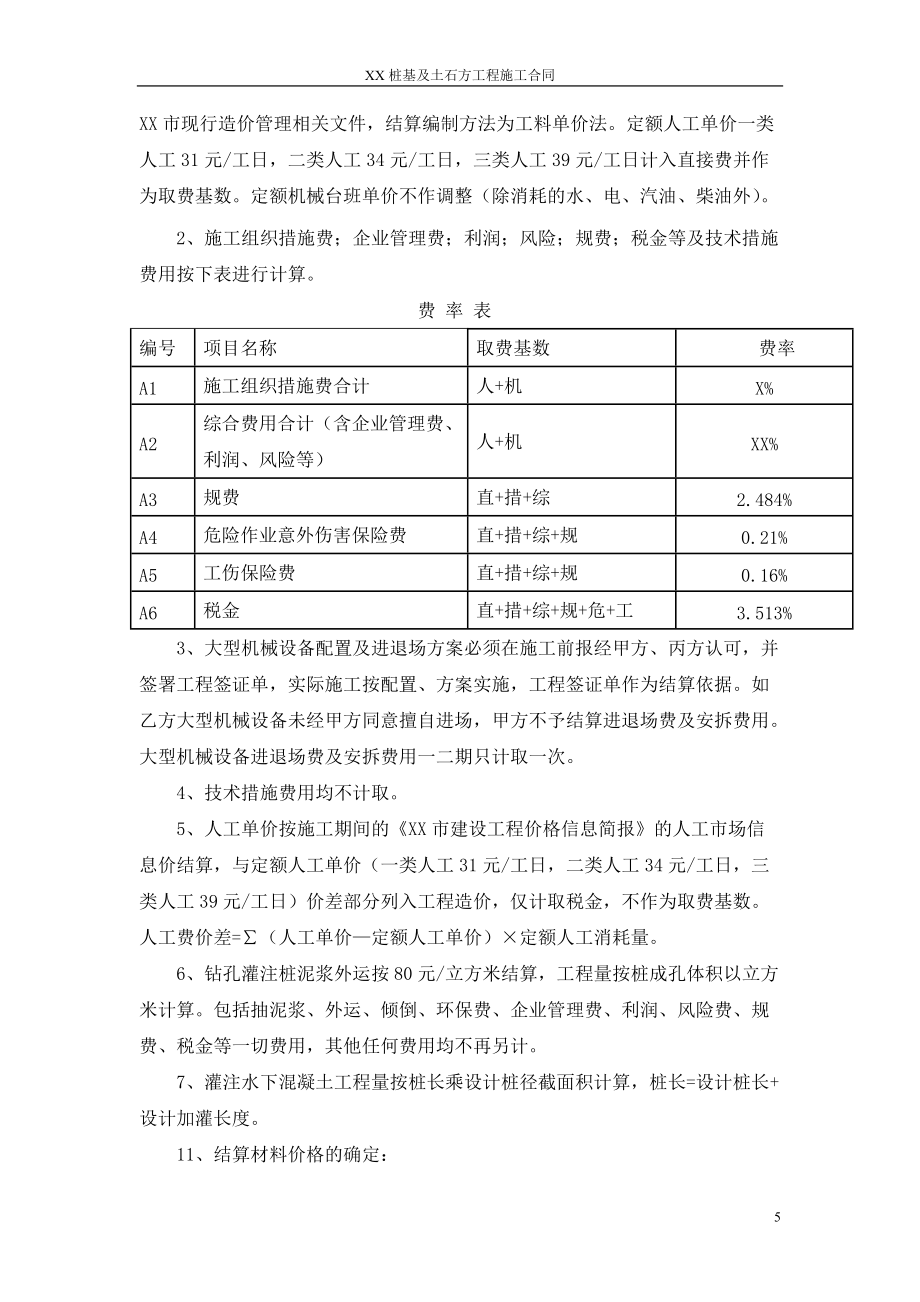

8、式。1、造价编制依据为浙江省建筑工程预算定额(2003版)、浙江省安装工程预算定额(2003版)、浙江省建设工程施工取费定额(2003版)及浙江省、XX市现行造价管理相关文件,结算编制方法为工料单价法。定额人工单价一类人工31元/工日,二类人工34元/工日,三类人工39元/工日计入直接费并作为取费基数。定额机械台班单价不作调整(除消耗的水、电、汽油、柴油外)。2、施工组织措施费;企业管理费;利润;风险;规费;税金等及技术措施费用按下表进行计算。 费 率 表 编号项目名称取费基数 费率A1施工组织措施费合计人+机X%A2综合费用合计(含企业管理费、利润、风险等)人+机XX%A3规费直+措+综2.

9、484%A4危险作业意外伤害保险费直+措+综+规0.21%A5工伤保险费直+措+综+规0.16%A6税金直+措+综+规+危+工3.513% 3、大型机械设备配置及进退场方案必须在施工前报经甲方、丙方认可,并签署工程签证单,实际施工按配置、方案实施,工程签证单作为结算依据。如乙方大型机械设备未经甲方同意擅自进场,甲方不予结算进退场费及安拆费用。大型机械设备进退场费及安拆费用一二期只计取一次。 4、技术措施费用均不计取。5、人工单价按施工期间的XX市建设工程价格信息简报的人工市场信息价结算,与定额人工单价(一类人工31元/工日,二类人工34元/工日,三类人工39元/工日)价差部分列入工程造价,仅计

10、取税金,不作为取费基数。人工费价差=(人工单价定额人工单价)×定额人工消耗量。6、钻孔灌注桩泥浆外运按80元/立方米结算,工程量按桩成孔体积以立方米计算。包括抽泥浆、外运、倾倒、环保费、企业管理费、利润、风险费、规费、税金等一切费用,其他任何费用均不再另计。7、灌注水下混凝土工程量按桩长乘设计桩径截面积计算,桩长=设计桩长+设计加灌长度。11、结算材料价格的确定:(1)土建主要材料按施工期间XX市建设工程价格信息简报发布的材料价格信息平均值(建材信息价为准)进行结算;(2)安装主要材料按施工期间的XX市建设工程价格信息简报及浙江造价信息(正刊)发布的材料价格信息平均值结算,辅材按20

11、10年浙江省定额基价执行。以上两种刊物首先采用XX市建设工程价格信息简报信息价,如XX市建设工程价格信息简报无相应信息价,方可采用浙江造价信息(正刊)。(3)无信息价材料按甲方调查的市场价进行签证结算(签证价格按货到款清的付款方式认定)。八、 全费用综合单价结算方式松木桩、预制小方桩、土石方工程以全费用综合单价方式进行结算。1、本工程乙方根据甲方提供的技术要求,结合现场情况,提报技术方案,按全费用综合单价结算,乙方所报的全费用综合单价包括人工费、材料费、机械费、赶工费、措施费(乙方根据报价文件要求及现场勘察情况,自行考虑相关措施费用报价含在综合单价报价中,实际过程中不予调整)、管理费、现场协调

12、、水电费、验收费、人工劳务费、保险金、竣工资料编制、利润、风险、规费、税金等该工程经验收合格且交付正常使用的各项费用及相关保修期内的维护费、保修费。2、综合单价一次性包干不作调整。土石方工程误差不超过5CM,超出范围的多挖超挖部分及少挖时乙方必须无条件再次进场施工,在甲方限定的时间内完工,否则甲方有权另行委托第三方施工,相关额外增加费用(另加20%管理费)在结算和履约保证金中扣除。3、土方、石方两者的区别,以地质勘察报告为准。石方爆破后外运工程量同爆破工程量。4、场地标高以甲方委托有资质第三方出具的测绘成果为准,工程量按施工地形图实际标高和设计图纸标高图示尺寸及规定的放坡系数计算,工程完成后。

13、甲方、乙方、监理单位及发包人委托的有资质的第三方共同测量复核工程量。5、全费用综合单价如下:序号项目名称计量单位全费用综合单价(元)备注1场地内土石方短驳M3挖土、装土、场内运土、卸车、回填、压实等,以压实方计。2就地回填土方及压实M3挖土、传递土方、回填、压实等,以压实方计3土方回填及压实M3购买土方、装土、运至工地现场、卸土、夯实、平整等,以压实方计。4塘渣回填M3购买塘渣、装车、运至工地现场、卸塘渣、夯实、平整等,以压实方计。5挖土及外运M3灰线放样、土方开挖、转递、装车、外运、弃土、机械进退场,并含渣土处理费等,以压实方计。6石方爆破后外运M3石方开挖、转递、装车、外运、弃土、机械进退

14、场,并含渣土处理费等,以实方计。7石方破碎机破碎及外运M3包括放样、石方破碎、装车、外运、弃土、并含渣土处理费等,以实方计8柱墩及独立基础开岩方量及外运M3包括放样、石方破碎、装车、外运、弃土、并含渣土处理费等,以实方计9松木桩施工M3规格为梢径120MM、长度6M以上10预制小方桩施工M规格200*200*30*6000,内配筋。 单根长度超过8M(不含8M)时,综合单价为160元/M。11C20砼素喷护坡M3基坑放坡面喷素砼(包括基底夯实),混凝土厚度8-10CM,采用商品砼泵送施工。如配筋,配筋部分按定额及规定的费率计算。注: 工程量以实际结算为准。全费用综合单价不再计取任何费用,包干不

15、作调整,不因工程量变动而变化。九、工程款支付方式:本工程按照工程形象进度支付工程进度款,并结合质量验收成果。1、工程桩:每月按实际工程进度支付工程进度款,乙方应于每月25日将工程进度报表及质量证明等资料报甲方、丙方及监理单位,甲方接报表后先由丙方、监理单位每月30前完成实际完成的合格工程量核定报表,再由甲方于次月10日前完成工程费用审核,在甲方、丙方、监理单位三方签字后,确定应支付的上月实际完成合格工程量的70(根据合同进行各项扣款)作为工程进度款。工程月实际进度未达到计划进度的90%,甲方、丙方、监理单位不予审核及支付工程进度款,待工程进度抢回后再审核及支付。待回填土完成后通过政府、甲方、丙

16、方等部门合格验收后一个月内,支付工程款至实际完成合格工程量的80。2、基坑支护桩及基坑支护:基坑支护桩及基坑支护全部完成后经甲方、丙方、监理单位三方签字后,确定应支付的实际完成合格工程量的50%(根据合同进行各项扣款)作为工程进度款。待回填土完成后支付至实际完成合格工程量的80%作为工程进度款。3、土石方工程:乙方在每月25日前填报本月完成的合格工程量(已移交丙方)的进度款申请单报甲方、丙方及监理单位,甲方接报表后先由丙方、监理单位每月30前完成实际完成的合格工程量核定报表,再由甲方于次月10日前完成工程费用审核,在甲方、丙方、监理单位三方签字后,确定应支付的上月实际完成合格工程量的60(根据

17、合同进行各项扣款)作为工程进度款。本工程回填土全部完成后通过政府、甲方、丙方等部门合格验收后一个月内,支付至完成合格工程量的80%,3、甲、乙双方按第十四条第1点规定的时间办理结算,审价完成后并主体结顶,通过中间结构验收完成后,扣除工程保修金、工程水电费等,余款在30天之内支付。5、各种对乙方的违约金、罚款及合同规定应扣款项在当期工程进度款中扣除。6、施工中发现不合格项目时,乙方应及时进行整改,同时把整改措施以书面形式报甲方存档备查。不合格项目整改工作应在当月申请进度款之前完成,并请甲方复查通过,否则相应工程款顺延至整改工作后的下月进度款时支付。不合格项目不计入当月完成工作总量内,即不能申报支

18、付进度款。7、甲方向丙方支付本合同总价的1.5%的总承包配合管理和服务费(桩基、房屋基础及地下室部分土石方工程造价),在中间结构验收合格后7天内支付70%,工程竣工验收合格后7天内支付30%。 十、履约保证金:1、乙方在合同签订前向甲方缴纳50万元人民币的履约保证金,其中质量、进度、安全文明施工、人员到位的比例分别为40%、30%、20%、10%,该保证金在所有桩基检测完成并取得全部检测报告后30日内,扣除违约金部分后一次性退还给承包人(无息)。2、 在施工过程中凡涉及到扣罚履约保证金的,发包人可根据违约的性质和合同约定的比例,在支付工程款时直接扣除。3、发包人承担与履约担保有关的全部费用。十

19、一、质量、验收及施工要求:1、本工程质量标准:合格2、隐蔽工程和中间验收:按国家有关规范和浙江省有关规定。3、样本及样板:乙方在正式大面积展开施工之前应按要求提供样板,并收集工程中使用的主要材料样本,经甲方、丙方、监理工程师验收合格后封样,并参照样本进行施工。4、分项工程达到中间验收或覆盖条件并经乙方自检合格后,乙方提前24小时通知甲丙双方或甲方委托单位、监理工程师。验收合格,甲丙双方、监理工程师签字认可后方可继续施工。5、乙方必须按国家有关规范进行相关项目检验,试验费均由乙方负责。6、总体工程质量以按照国家、行业及地方标准通过验收为准。实体检测由甲方委托检测,费用由甲方承担。但检测不合格的,

20、由此引起的复试费用、加固补强费用均由乙方负责。7、桩基工程施工要求:(1)本工程采用静载测试桩先行施工,乙方必须在开工之日起7日内将甲方指定钻孔灌注桩的静载测试桩施工完毕,10日内完成甲方指定人工挖孔桩的静载测试桩施工完毕。砼养护强度达到后,乙方负责安排桩基的及时检测(详见进度计划表),初次检测费用由甲方承担,若乙方不能及时完成检测工作,甲方有权延迟支付工程款。乙方应做好场地桩基检测的各项配合和督促工作。(2)施工组织设计在开工前必须上报监理和甲方、丙方,经同意后方可施工。考虑到钻孔灌注桩的施工工序,乙方必须上报打桩桩位顺序图,并经监理及甲方代表、丙方同意后方可施工,走桩时并不得挤压及影响周边

21、成桩的质量。(3)对于桩基初次检测出现三类桩、四类桩乙方负责限期整改,如涉及到结构加固等产生的费用由乙方负责。如需由丙方实施加固的,其费用由乙方直接支付给丙方。由于以上问题产生工期延误由乙方负责。(4)桩基施工及土石方开挖时,乙方必须做好临水、临电工作,做好安全维护、教育等工作,如出现一切安全事故所有责任由乙方负责,与甲方无关,甲方视情节轻重予以承包人处罚。(5)乙方在计量桩基工程量时不得弄虚作假,若发现甲方将处以10000元/次的处罚。(6)要求乙方钻孔灌注桩必须15小时连续施工,并自行协调处理政府相关部门及周边村民等关系,涉及到相关费用由乙方在报价中自行考虑。(7)人工挖孔桩必须按设计要求

22、施工(包括扩孔、锅底、清渣等),并做细石砼护壁,必要时经过甲方同意采用钢护筒。(8)乙方必须充分考虑该地质问题(甲方提供地质勘测成果书一份),从报价中体现,乙方在以后施工如遇流砂等地质原因,甲方单价不再签证。(9)人工挖孔桩桩基施工中必须严格按照设计要求施工,验收时施工员必须参加现场验收并签字。验收必须施工员下孔自查验收后,上报监理及甲方、丙方一起参加验收。(10)钻孔灌注桩施工时不得出现吊杆、桩体偏斜、钻杆偏斜、桩机偏位,不得出现马力不足、转速不够、缩颈等现象。如发现以上现象甲方有权对乙方处以最高5万元/次的罚款。(11)钻孔灌注桩是否成孔完成,必须经监理单位、甲方、丙方验收同意后方能进行下

23、道工序施工。(12)围护桩必须严格按照设计布局施工,如产生桩基偏位导致丙方无法施工或导致土石方过多开挖,产生一切费用由乙方负责。(13)、钻孔灌注桩充盈系数的确定,由甲方随机抽取一定数量(约钻孔灌注桩总桩数的10%)现场打桩记录封存,待工程全部结束后,拆开封存记录,按封存记录的平均数作为本工程所有钻孔灌注桩的充盈系数。 8、土石方施工要求:(1)土石方开挖界面参照第二条界面工作划分。如土石方开挖不到位及多挖由乙方承担一切责任。(2)土石方开挖时的排水工作由乙方负责,包括地表水及基坑排水。(3)土石方开挖时涉及的场地堆放费、需办理外运土石方外运证等一切费用由乙方负责,甲方不承担任何费用,乙方在土

24、石方单价中综合考虑。涉及到需要以甲方名义办理的各种证件手续,产生的费用都由乙方承担,甲方只负责按工程量支付给乙方的工程款,其余费用甲方不负责。(4)土石方出入口由发包人确定,出入口的清水池及清洁水枪等由乙方施工,费用在施工组织措施费中体现。(5)施工产生的水电费(包括车辆清洗水电费等),由乙方单独设表计量,费用按实由甲方代付代扣。(6) 确保符合国家相关标准及甲方要求。甲方有权对施工过程进行监督并提出整改,乙方不得以任何理由阻碍甲方工作。严禁多挖和少挖,误差不超过5CM,多挖超挖部分及少挖时乙方必须无条件返工。施工过程中如发现超挖乙方必须按施工图纸将多挖的土方(包括爆破时多爆的石方)无偿回填并

25、经甲方认同,少挖时乙方必须无条件继续施工,直至达到图纸要求,发生以上事项费用及工期不另计。(7)超过1米的回填,要求压路机分层夯实,每层厚度要求30CM以内;开挖超过规定的,做好边坡及临时挡墙的施工,费用另计;房屋基础部分回填块石粒径满足设计要求;施工便道要求满足大型机械的运输要求。(8)地下室顶板完成后60天内乙方必须完成地下室侧板基坑土方回填并压实;8#楼及无地下室部分基础土方回填在基础完成时乙方必须在10天内完成土方回填并压实,方量按实计,回填价格按全费用单价表中价格,并结合实际情况现场定是否采用哪种价格,方量计算方式参照下表:项目计算方式备注无地下室部分(顶标高平均数-底标高平均数)*

26、回填面积地下室侧板(回填后顶标高平均数-地下室底板垫层面标高)*回填宽度平均值*回填长度十二、图纸: 甲方向乙方提供桩基图纸日期和套数:开工前7日,提供共2套,相应的变更文件及变更图纸,同样每份提供共2套。待桩基施工完成后,甲方提供施工图4套,供乙方编制竣工图使用。十三、进度计划:1、乙方提供施工组织设计(施工方案)和进度计划的时间:开工前3日向甲方、丙方、监理单位提交一式叁份。甲、丙双方代表及监理工程师确认的时间:收到乙方资料后7日内批复2、具体工程中有关进度计划的要求:乙方的施工进度计划应满足甲丙双方对工程总体进度的要求。十四、结算方法:1、合同价款结算方法:工程量按设计施工图、图纸会审纪

27、要、桩基施工记录及甲方认可的工程签证单进行结算,结算的时间在桩基检测(静荷载、小应变等)全部合格并乙方递交完整的结算资料及完整的桩基竣工资料后四个月内。2、三方约定合同价款的其他调整因素:经甲方代表确认的设计变更。3、乙方在工程竣工后30日内提交工程竣工图4套。4、中间交工工程的范围和竣工时间:另行协商。5、竣工结算时乙方需配备专门人员配合甲方或甲方委托单位进行该工作,并且提供其结算的格式文件。6、竣工结算的审核,甲方委托的咨询公司在审核后工程预算书的基础上,审核设计变更增减、工程签证单、材料价格信息等资料,最终确定竣工结算。7、结算编制的审核,乙方编制的结算书,由甲方委托的咨询公司进行审核,

28、并经甲乙双方签字确认。审核费用按浙价服(2009)84号文件的标准执行,核减额超过送审造价5%的幅度以外及核增的审核费用由乙方承担。十五、乙方采购材料及设备约定1、材料进场提供报验资料,经甲丙双方或甲方委托单位、监理工程师检查合格后方能用于工程施工。2、对于国产的材料,乙方必须收集、整理其原产地证明、产品合格证、质量检验证明等相关文件的原件,并提交文件复印件存档。3、对于进口的材料,乙方必须收集、整理其原产地证明、产品合格证、质量检验证明、海关报关等相关文件的原件,并提交文件复印件供甲方、丙方、监理存档。4、对于施工规范中要求进行检(试)验的材料,乙方必须在材料进场后组织检(试)验。5、乙方必

29、须配合甲方工程进度要求,并结合施工图和地勘报告,合理安排机械台数、人力财力等,桩机台数及人工安排必须在施工前上报甲方、丙方,并经甲方同意后方能进场施工,并以此作为大型机械设备进退场费及安拆费的计算,以后不作调整。若以后需增加桩机的台数、人工机械等乙方不得向发包人要求补偿或另加费用。乙方在接到甲方通知增加桩机台数时(不增加进退场费及安拆费),导致工地电量不够,乙方必须自行配备发电机组,该费用不得向甲方提出补偿等要求,当实际进场桩机数量少于经甲方同意的数量按实计取大型机械设备的进退场费用和安拆费用。十六、各方的权利和义务:1、甲方应按约定的时间和要求完成以下工作:(1)派驻监理及指定代表督促工程的

30、进度、质量,办理隐蔽验收的签证手续;负责现场签证、解决应由甲方解决的问题。(2)会同乙方、丙方、监理方确定水准点及座标控制点,并移交。(3)提供乙方、丙方施工所需的水、电线路施工现场接口。(4)负责协调乙方与丙方的沟通、协作工作。(5)负责组织工程竣工验收和竣工结算工作。(6)负责按照合同规定时间付款。2、乙方应按约定时间和要求,完成以下工作:(1)应提供计划、报表的名称及完成时间:开工时报施工进度计划给监理、甲方及丙方,一式各方一份。(2)乙方应提交完整的施工组织设计(施工方案),经甲方、丙方、监理单位审核通过后方可进行施工。(3)承担施工安全保卫工作及夜间施工、照明的责任和要求:费用由乙方

31、承担。(4)乙方必须严格按照合同文件及有关规范、规定、标准等组织施工,确保按质按期完成工程。施工时必须严格工序控制,在自查合格的基础上,及时通知甲方进行中间质量检验和隐蔽工程验收;乙方应随时接受甲方及监理对工程质量的检查,如因质量问题需要乙方返工、修改,乙方应承担返工、修改而增加的费用,且工期不顺延。(5)已完工程成品保护及费用承担,若乙方破坏丙方产品由乙方负责赔偿。(6)工程竣工后撤离现场的要求:乙方在其所承包的工程范围完工经验收通过验收要求后五日内必须将全部施工人员、机械、材料等撤离现场。(7)乙方应及时同甲方和丙方沟通,如果因为乙方沟通不及时或者沟通不及时造成的成本增加,增加部分成本由乙

32、方承担。(8)在收到丙方或者甲方的施工进度计划后将分包工程的进度计划报甲方及监理公司审批,作为甲方和监理单位监督执行施工进度的依据。(9)严格按照国家有关规程、规范进行施工,教育现场人员遵守甲方、丙方的有关工地管理规定,做到文明施工、安全生产。如果因为乙方原因造成安全质量事故,一切责任由乙方承担。(10)因乙方原因造成工程的质量问题时,乙方必须在甲方规定的时间内完成纠正工作,并承担相关的经济损失和法律责任。否则甲方有权视情节进行罚款,直至终止本合同。(11)遵守政府主管部门对施工场地交通、施工噪音以及和安全生产有关的管理规定,按规定办理有关手续,并以书面形式知会甲方、丙方、监理,严格遵守有关环

33、境保护法律法规,并严格按照环境检查审核要求,加强施工现场的环境管理,在施工过程中严格落实粉尘、废水、废浆等污染防治措施及生态保护、水土保持措施。并且由此发生的费用及罚款由乙方负责。施工过程所需一切证件(包括夜间施工证)由乙方及时自行办理。如发生扰民和民扰自行妥善处理。(12)乙方承担自身施工用水、电的接管接线费用及水电费。乙方承担施工期间场内施工道路等一切为保障施工顺利所可能产生的一切费用。(13)乙方负责自身施工产生的建筑垃圾清理,并且堆放到指定地点,若无人清理,清理费用由乙方负责。(14)乙方按照XX市规定办理需要办理的手续,承担其费用。(15)施工工人的食宿自理,且不得在工地内生火、私接

34、电线,否则甲方有权视情节进行处罚。(16)合同签订前,乙方应先提供样品,经甲、丙方检验合格后书面确认进行封样,并按封样产品规格,进行供货、施工。(17)材料进场提供报验资料,同时,还应提供材料的产品说明书、合格证、厂方施工标准等有关资料,经甲方、监理工程师及丙方检查合格后方能用于工程施工。(18)乙方施工人员到位后,在本工程尚未完成之前,不得随意调动有关人员,要保持施工人员的稳定。如乙方未经甲、丙方同意,擅自调换和更换施工队伍,甲方有权对乙方进行经济处罚。(19)乙方的材料堆放场地、制作场地、机械、水电管线走向需征得甲方、丙方同意,否则引起搬迁、移位所发生的费用均由乙方承担,并按甲方、丙方的指

35、令无条件执行。(20)桩基及土石方施工期间的排水均由乙方负责,相关费用已包含于所报费率中。(21)桩基施工时涉及到临时停电时,导致不能正常施工,乙方不得向甲方要求补偿费用及工期顺延。(22)乙方应严格按设计图、地质勘察报告及甲方要求施工,严禁扩大工程量,否则甲方不予计量。(23)土方运输过程中与当地政府部门协调公关,如因乙方原因引起的政府部门罚款等问题,其造成的损失均由乙方承担。乙方施工机具、运输车辆在运输过程中所发生的交警、城建、环保等部门的扣车及罚款、均由乙方自行解决。乙方必须根据当地的相关文明施工规定组织施工,保证运输道路和施工现场周围场地整洁卫生。(24)乙方自行解决施工临时用电、水、

36、施工道路等进场施工所具备的开工条件和期间所产生的费用。(25)土方外运、内运必须服从甲方的统一调配,否则每发现一次给予罚款10000元。乙方必须配合甲方和监理单位、测绘单位做好计量。(26)土方开挖顺序必须服从甲方的指挥,否则甲方可采取责令乙方停工(停工期间工期不顺延)、不予计量等措施。(27)甲方有权对施工过程进行监督并提出整改,乙方不得以任何理由阻碍甲方工作。严禁多挖和少挖,误差不超过5CM,多挖超挖部分及少挖时施工单位必须无条件返工。(28)乙方负责原材料、试块等检测并支付检测费用,乙方做好桩基及土石方工程施工记录和技术资料,乙方必须在桩基工程完成后30天内提供完整的竣工资料4份,竣工图

37、纸及资料的整理必须符合国家规范及XX市城建档案馆备案要求。3、丙方应按约定的时间和要求完成以下工作:(1)确保自己施工场地与公共道路的通道畅通。(2)由丙方办理的施工所需证件、批件的名称和完成时间:按照工地要求。(3)丙方应做的其他工作:提供安装工程所需的脚手架和垂直运输用的施工设备,相关费用包含在1.5总承包配合管理和服务费(桩基、房屋基础及地下室部分土石方工程造价)中。(4)丙方应该在施工前不少于10日提供制作尺寸确认所需要的完成面和基准。施工前5日必须完全具备施工所需要的轴线、水平标高线。(5)丙方应该提供乙方现场施工所需要的场地,并且在有条件的情况下协助解决工人住宿的场地。(6)丙方负

38、责协调总、分包及分包之间的施工工序和交叉作业的安排。(7)丙方施工进度计划的预先告知:包括整体计划、月计划和周计划及特殊情况的计划调整应该尽可能早提出;以便乙方材料的制作和人力资源的调配。(8)协助成品保护工作,基础施工按甲方认可的方案进行(甲方对方案的认可,并不免除丙方应承担的责任),若甲方提出预警(书面文件),丙方收到后仍不按规范或施工方案实施,致乙方产品破坏的由丙方负责赔偿。(9)认真作好与乙方交界处施工,若因为丙方交界处不当施工造成乙方损失的由丙方负责。(10)督促乙方各项技术资料及报表的整理工作,并负责相关桩基及基坑支护桩、土石方资料的汇总入工程资料加盖公章。(11)对乙方进行安全技

39、术及现场管理规定的交底和教育、签订安全协议。(12)监督乙方施工的工程质量,对桩基工程质量负总包责任。十七、保修期及保修金:本工程保修期为至工程外脚手架全部拆除完毕之日,甲方扣除乙方合同结算造价5%作为工程保修金。在保修期内如出现房屋沉降量较大、沉降速率较高等质量问题,由此产生的加固补强费用在保修金中扣除,同时保修期自质量问题处理完毕之日起重新计算。作为保修期内维修费用的保修金,在保修期满后30天余额一次性返回。十八、违约责任:1、在施工中,乙方工作人员必须服从甲方和丙方的统一管理,做到安全生产、文明施工,如发生安全事故,所有责任由乙方负责,与甲方无涉。甲方视情节严重与否,将对乙方处每次5万元

40、至20万元的罚款。2、乙方必须严格按合同工期和发包人制订的计划施工,乙方非特殊情况(不含第十五条第3点情况)逾期完成本工程,每延期一天向甲方支付违约金5000元。该处罚款项不需要经乙方同意,甲方直接从就近需要支付的工程款中扣除。3、乙方须协调好当地村民、政府部门的关系,如出现村民干扰致使工程无法进行时,视为乙方违约,每停工一天乙方向甲方缴纳5000元的违约金,且工期不予顺延。4、甲方和丙方如发现乙方未按国家及地方有关质量方面的强制性规范、标准要求施工的,每发现一处乙方向甲方支付违约金5000元。施工过程中,如发现乙方使用不合格原材料,原材料必须无条件退场,同时每发现一次乙方向甲方支付违约金5000元。5、在施工过程中及施工完成后,如发现工人打架、闹事、投诉、上访、媒体曝光、法院起诉等,甲方视情节严重与否,将对乙方处每次10万20万元的罚款,该款项不需要经乙方同意,甲方直接从最近支付期的工程款中扣除。6、必须参加每周监理例会,实际经济责任人、施工主负责必须参加,否则迟到按500元/人次、缺席按1000元/人次罚款。会议并上报工作计划上周施工质量、进度等情况,需要配合及困难情况等。未写汇报材料甲方有权处乙方500元/次的罚款,汇报材料不真实甲方有权退回重写并处300元/次的罚款。7、施

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
