1、机电一队施工安全措施平禹煤电公司一矿机电一队目 录一、倒换主要通风机的安全措施1-4二、平禹煤电公司一矿主扇检修期间单风机运转安全措施 5-10三、更换副井西码提升绳、调整西码滚筒的安全措施 .11-15四、更换副井罐道绳的安全措施.16-20五、关于截副井提升绳的安全措施.21-22六、副井防坠器检查、清洗、试验的安全措施 .23-25七、更换副井缓冲绳的安全措施 .26-29八、副井口更换二平台横梁的安全措施.30-31九、检修副井东码天轮轴瓦的安全措施.32-34十、副井底更换东码3#罐道绳配重卡子的安全措施 .35-37十一、更换副井西码罐道的安全措施.38-40十二、更换副井提升绳、

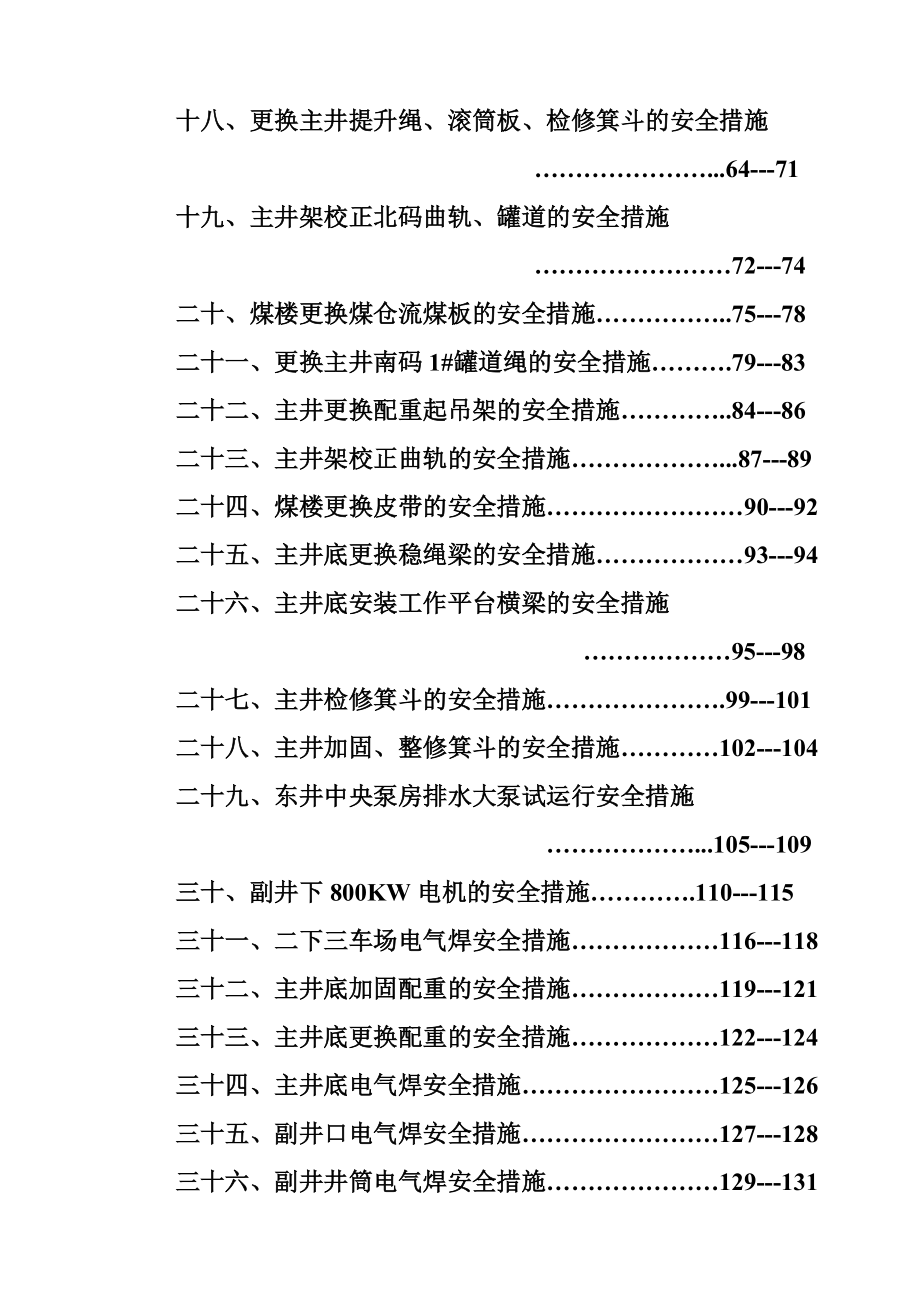

2、调整两码滚筒鸳鸯的安全措施 .41-45十三、副井防坠器脱钩试验的安全措施.46-51十四、更换副井绞车提升主电机的安全措施.52-54十五、更换副井东码罐笼的安全措施.55-58十六、更换副井底支护梁的安全措施.59-60十七、加固副井绞车滚筒的安全措施.61-63十八、更换主井提升绳、滚筒板、检修箕斗的安全措施 .64-71十九、主井架校正北码曲轨、罐道的安全措施 72-74二十、煤楼更换煤仓流煤板的安全措施.75-78二十一、更换主井南码1#罐道绳的安全措施.79-83二十二、主井更换配重起吊架的安全措施.84-86二十三、主井架校正曲轨的安全措施.87-89二十四、煤楼更换皮带的安全措
3、施90-92二十五、主井底更换稳绳梁的安全措施93-94二十六、主井底安装工作平台横梁的安全措施95-98二十七、主井检修箕斗的安全措施.99-101 二十八、主井加固、整修箕斗的安全措施102-104二十九、东井中央泵房排水大泵试运行安全措施 .105-109三十、副井下800KW电机的安全措施.110-115三十一、二下三车场电气焊安全措施116-118三十二、主井底加固配重的安全措施119-121三十三、主井底更换配重的安全措施122-124三十四、主井底电气焊安全措施125-126三十五、副井口电气焊安全措施127-128三十六、副井井筒电气焊安全措施129-131倒换主要通风机的安全
4、措施一、主要通风机倒换原因:根据煤电公司要求,每月矿井主要通风机必须进行切换,我矿1#主通风机已经检修完毕,并试运行正常,本月把主通风机由2#切换到1#运行,检修2#风机。 二、倒换时间:三、为加强主通风机倒换期间安全领导和重大事故应急救援工作的组织领导,矿井成立倒换主通风机安全领导指挥部及矿井停风应急救援工作指挥部,指挥部设在矿井调度室。指挥部人员组成:总 指 挥:张国军副 总 指 挥:常俊涛 李自春 成 员:韩高峰 孙水祥 杨宽辉 四、施工负责人:贾留栓 武新杰 周大伟五、组织分工及职责 1、总指挥负责下达开始倒换主通风机的命令。 2、副总指挥协助总指挥负责倒换主通风机的实施,及实施过程中
5、工作的协调。 3、副总韩高峰负责安全措施的监督、落实及井下工作地点瓦斯浓度的监测工作。 4、通风副总杨宽辉负责井下通讯系统的备用电源完好、自动 1切换可靠,确保信息畅通无阻。5.调度副总孙水祥负责保证指挥部的照明。 6、当班调度员负责认真传达指挥长命令,并做好记录。 7、通风科长陈占旭、通风队长武新杰负责做好主通风机倒换过程井下各地点风量测量、通风设施检查、瓦斯检查及其排放工作。8、机电科长王保磊负责主通风机倒换过程中的技术指导。9、供电队长周大伟负责对主通风机的供电线路及控制设备进行全面检查,保证安全供电及控制设备的安全运行。 10、机电一队队长贾留栓负责对主通风机进行倒换前的全面检查,保证
6、主通风机的安全运行。六、准备工作: 1、倒换主通风机前,供电队必须派电工对主通风机的供电线路进行一次全面检查,保证正常供电。 2、倒换主通风机前,机电一队派一名机修工和一名电修工分别对主通风机电机的绝缘情况、主通风机的控制系统、主通风机的各运转部位进行检查。 3、倒换主通风机前,机电一队所派电工应对控制风机风门的线路以及倒换风门的电动葫芦进行检查,并进行试验,以保证工作的顺利进行。七、施工顺序: 21、倒换主通风机前必须先通知矿调度室。调度室负责通知各生产区队做好准备同时通知井下各采掘工作面的工作人员撤到进风巷道。待一切就绪后通知总指挥,由总指挥下达倒换主通风机的命令。机电一队接到调度室通知之
7、后,安排看风机工首先按下2#通风机控制柜的停止按钮,依次把2风机的一级、二级停掉。 2、待风机停稳之后,倒换风门装置,倒换风门装置时施工人员启动电动葫芦先将1风机的风门装置拉开,然后再将2风机的风门装置关闭。 3、风门装置倒换后,按照启动程序依次启动1主扇风机的一级、二级。4、风机启动后,观察电流及电压、负压等情况,发现问题及时向调度室汇报。5、风机启动后,人员必须在现场观察1小时后,确保无异常才能离开。6、倒换风机后,通风科要及时测量运行风机风量及其他有关技术数据。 八、安全措施: 1、机电一队必须指定一名队干到现场进行指挥。并组织所有参加倒换风机的人员对本措施进行学习、签字及安全教育。 2
8、、主通风机倒换前必须向调度室汇报,由调度室通知各掘进 3工作面人员全部撤到进风巷道中,在机一队主通风机倒换期间严禁送电,以免影响主通风机正常运行。 3、主通风机倒换期间,主通风机司机在操作电气设备时严格按照操作规程进行操作,必须佩戴绝缘手套、穿绝缘靴、站在绝缘台上。 4、倒换风机期间须通知各采、掘单位,各采、掘进头瓦斯检查人员,如有特殊情况及时与地面调度室取得联系。 5、主通风机倒换过程中,机电部门派主要负责人到现场进行指挥。 6、以通风科为主,做好监测监控,及时了解矿井风路、风量变化情况,搞好应急措施。 7、主通风机倒换期间如遇到意外情况而造成无法正常倒换风机时,必须立即将主通风机重新倒换到
9、2#主通风机同时通知调度室。并迅速对1#主通风机进行检查,对查出的问题立即进行处理。如遇到矿井突然停电、停风时必须立即通知矿井调度室及领导组织立即启动矿井停电、停风应急预案。8、主通风机倒换过程中,安监科、通风科、机电科必须派人到现场进行监督,保证措施的贯彻执行,确保安全。9、其它仍按煤矿安全规程严格执行。 4平禹煤电公司一矿主扇检修期间单机运转 安 全 措 施为确保在主要通风机单机运转期间矿井安全生产和通风系统稳定可靠,防止主要通风机单机运转期间发生矿井停电、停风事故,以及一旦发生矿井停电、停风事故后迅速采取有效措施,组织抢险救灾,提高各级领导干部应变和指挥能力和防灾避灾能力,最大限度降低危
10、害影响程度,实现矿井安全生产,特编制本措施。一、组织领导为加强主扇修理期间安全领导和重大事故应急救援工作的组织领导,矿井成立更换主扇安全领导指挥部及矿井停风应急救援工作指挥部,指挥部设在矿井调度室。指挥部人员组成:总 指 挥:王孝林副 总 指 挥:于继华 李广海 成 员:刘志武 李自春 孙水祥 张军伟 指挥部主要任务是依据预案,负责在矿井停风期间有序的组织井下人员安全撤离和矿井恢复生产时的组织工作。、组织分工及职责1、总指挥根据具体情况,下达启动应急预案命令,指挥应急预案实施。2、副总指挥协助总指挥实施应急预案。3、各位副总负责从技术角度协助总指挥实施应急预案。4、由机电副矿长李广海负责按常规
11、进行逐级停电操作和矿井恢复通风后送电操作。5、通风副总刘志武负责安排形成矿井自然通风的操作,矿井恢复通风后,安排瓦斯检查及其排放工作。6.调度副总孙水祥负责保证指挥部的备用照明和井下通讯系统的备用电源完好、自动切换可靠,确保信息畅通无阻,并组织应急救援队待命。 57、调度员负责认真传达指挥长命令,并做好记录。8、其他成员负责落实本战线撤人情况或本部门的工作。二、倒换前的准备工作1、在1主扇未恢复前,首先由机电一队负责对主扇进行彻底检查一遍,确保2#主扇安全稳定运行。2、单台主扇运转时,由机电科负责与35KV变电站以书面通知单形式进行联系,以确保在施工期间北风井双回路供电可靠。4、主扇单台运行期
12、间,救护队处于备战状态,救护装备确保台台完好,一旦出现事故后立即抢险救灾。 5、大修队加强矿井总进回风巷失修情况巡查,防止冒顶。6、各井下单位由行政正职三班向每位职工贯彻学习本措施,贯彻后职工并签字。7、井下各掘进工作面提前检修局部通风装备,保证主扇检修期间局扇能够正常运转,闭锁、倒台装置可靠。8、矿井要成立单机运转指挥小组,负责单机运转安全指挥工作。三、单机运转期间安全技术措施:1、检修期间,机电一队、供电队及机电科在检修期间每天必须有一名负责人专职在现场巡查设备运转、人员上岗情况及施工现场监督。机电一队安排专职电工和机修工,供电队安排专职电工现场跟班。2、单机运转期间,主扇司机每半小时巡查
13、一遍主扇运转情况,发现问题及时汇报。3、如果在单机运转期间,突然因故障出现停运,立即通知调度室,并立即启动矿井停风应急预案,立即做到:停掉停止按扭及操作电源,打开防爆门、风井安全通道风门,实现自然通风,矿井主扇司机负责主扇的操作,检修工负责对主扇进行全面检查。 4、启动矿井停风应急预案时,井下各采掘工作面首先由电工把各管辖的区域闭锁开关打到闭锁位置,先由各单位跟班队干部、班工长和瓦检员负责各采掘工作面人员撤出。四、启动预案救援程序应急预案的启动调度室接到矿井停风信息后,立即通知值班领导和指挥部成员立即到调度室(应急指挥部);并向平禹煤电公司调度室汇报。指挥长决定是否启动应急预案。 6因特殊原因
14、总指挥不能到达指挥部时,由顺延的副总指挥行使职权。预案启动后,指挥部调度指挥组应马上向上级应急救援领导小组办公室(平禹煤电公司调度室)汇报矿级预案启动情况;在调度室的配合指挥下,尽快按应急救援通知顺序表通知矿井应急救援指挥部成员立即赶往指挥部(调度室)。矿井应急救援单位或人员通知顺序。(见矿井应急救援预案)救援措施、指挥部命令启动应急预案后,调度室立即通知井下人员按照既定的安全技术措施和避灾路线撤至安全地点、直至地面。同时采取措施形成自然通风。、通知程序:200m水平以下影响人员200m水平影响人员所有地点工作人员。、通讯方式采用现有通讯系统和人工两种方式。即启动备用电源后,使用现有井上下通讯
15、系统(电话班全体维修人员立即到调度室待命)。要求井下各采掘工作面,每班必须明确接听电话人员(各单位必须将其名单报到调度室)。另一种方式是安排救护队员下井通知,所有人员按救护员指定的避灾路线撤离。、停电操作要求: 当矿井停风时,由调度室统一指挥,按停电顺序逐级由各变电所开始停电操作。变电所按停电顺序,保证各开掘工作面主副风机电源停电后、必须向矿井调度室汇报,各变电所高、低压负荷、电源开关打到停电位置并闭锁。各采区、中央变电所停电操作完毕后,必须及时向矿井调度室汇报,并由调度室指挥各采区变电所配电工撤到中央变电所附近待命,随时听从调度室的指挥和安排。中央变电所全部停电后,值班配电工就地待命,供电队
16、值班维修人员到达地面及井下变电所待命。、实现自然通风的措施:矿井虽根据季节影响,但冬夏季自然风流一样,根据一矿实际,主扇停止运转后,只要打开风井防爆门、安全通道风门即可实现自然通风。应简练负责打开防爆门和安全通道风门的人员具体分工如下:1. 由机一队徐国喜安排人员负责风井防爆门;2. 由通风队侯玉峰安排人员负责打开安全通道风门;3. 由通风队侯玉峰负责安排人员打开一采区下车场风门;(应有救护人员参与) 7、撤人路线和组织措施1. 调度员接到命令后,立即通知各采掘工作面及所有人员停止工作,切断电源,撤出人员,将人员撤到-200m水平进风大巷中,各单位由跟班人员负责与调度室保持联络。2. 井下采掘
17、工作面联络人员接到撤离命令后,立即向当班负责人汇报,当班负责人立即安排机电工将各低压配电点的低总(馈电)开关打至零位并上闭锁。清点并带领人员迅速按既定避灾路线有序撤到指定地点。现场人员接到撤离通知后不要恐慌,在当班负责人的统一指挥下撤离。井下人员发现停电停风时,主动与调度室联系,若通讯中断无法与井上联系,查明原因后,由采掘工作面当班负责人负责清点人数、组织人员按既定路线有序撤至-200m水平进风大巷,撤出后及时向调度室汇报。采掘工作面当班负责人在组织撤人时,要将沿途或为其工作面服务的皮带、溜子司机、维修人员、瓦检员、水泵工等人员一同撤出。3. 经清点核实后,对滞留井下未能及时撤出的人员,由救护
18、队员下井分头通知单岗和流动人员撤出。4. 根据情况可佩戴自救器撤离。5.变电所配电工按命令操作后撤到-200m水平大巷内,中央变电所待命。6. 是否将人员撤至地面由指挥长根据情况确定。变电所配电工、大泵司机、瓦检员、安全小分队等特岗人员,不经指挥部同意不得擅自升井,必须在指定地点待命,并向调度室汇报所在位置。、对应的安全技术措施当发生矿井停风时,如因停电而引起,则自动切换运行指挥部照明和井下通讯的备用电源。 矿井成立应急救援队伍 队 长:史国安副队长:武新杰 候玉峰 成 员:大修队20人、机一队20人、通风队15人、保卫科20人入井人员清点制度1. 由灯房和井口信息清点核对统计井下干部和工人的
19、升井人数;井下当班工长(负责人)撤离时要清点人数,撤到安全地点(待命点)或地面后,向调度室汇报撤出人数。2. 严格控制入井人员,因处理事故需要入井的人员,必须经过指挥部指派 8专人签发入井证。3. 各队值班干部负责统计核实本单位入井、升井人数,并向调度室汇报。、物资、设备、材料储备清单1. 调度通讯设备:JSY2000-06D型矿用程控交换调度机一套。2. 备用调度电源为:48V、8A时蓄电池一套,12V直流应急灯两台,交流电源备用一趟(电话班必须进行实际操作演习)。、恢复正常状态的原则和程序:原则:a、救护人员和瓦斯检查员首先检查采区变电所瓦斯浓度,确认正常后,变电所配电工依次恢复本所动力、
20、低压开关组低总、高压开关隔离。b、处于新鲜风流(矿井自然通风)中的设备电源由用户到变电所申请送电,配电工经请示调度室相关人员同意后方可执行,双方签字:c、采煤工作面风巷(机巷)设备动力恢复供电同“b”;d、采煤工作面回风巷(风巷)设备动力恢复之前,必须由瓦斯检查员检查采面及回风巷瓦斯浓度,确认正常后用户、瓦斯检查员共同到变电所申请送电;配电工经请示调度室相关人员同意后方可执行,三方签字;e、变电所严格执行先送主风机电源,再送副风机电源,最后送工作面动力的恢复供电程序。恢复主风机供电前必须由瓦检员全面检查工作面瓦斯浓度及通风设施情况,确认正常后随用户共同到变电所申请送电,配电工经请示调度室相关人
21、员同意后方可执行,三方签字。主风机恢复正常运转至少10min后,方可恢复副风机供电,用户与配电工双方签字。主风机恢复供电时,看风机工必须严守现场。及时起动主风机,并作自动倒台试验。、瞬间突发停电故障处理;a、因电网波动及其他原因引起高压系统瞬间突发停电时,变电所配电工必须首先将本所对应的高低压开关打至停电位置,高压开关拉开隔离。 b、配电工确认本所6kv进线电源是否正常,若无电源,则应向上一级变电所或调度室查询。c、本所进线电源确认正常后,立即按下列操作程序活动送电;(a)、恢复主风机专用变压器及低压总开关;(b)、恢复副风机专变动力及低压总开关; 9(c)、恢复掘进工作面主风机低压开关;(d
22、)、恢复本所动力及照明;(e)、恢复其他用户高低压动力;(f)、汇报调度室。、因用户故障引起停电后,配电工在恢复送电和查找故障时必须遵循下列规定:a、高压电源开关、动力变压器高压开关允许试送一次,若仍跳闸,则判定其为故障原因,立即拉开隔离,汇报调度室,由调度室组织相关单位采取相应措施;b、变电所内其他低压开关可连续试送三次,若仍跳闸,则判定其为故障原因,开关停电加闭锁。掘进工作面主、副风机开关,严禁先试送副风机开关。、程序:地面变电所恢复供电后(主要通风机故障解除后)恢复主要通风机运转实现矿井全负压通风检查各采区变电所瓦斯后,恢复供电检查采掘面瓦斯后,恢复供电,恢复掘进头供风。若个别地点瓦斯超
23、限按规定组织排放。、应急预案的学习和演练、各单位要组织全体职工学习本应急救援预案、相关知识、各工种岗位职责,以提高应急自救、互救能力。、为验证本预案的有效性,矿井指挥部要定期安排对本预案进行模拟演练,以提高矿井整体应急救援能力,并考查演练效果,进行针对性的改进。10更换副井西码提升绳、调整西码滚筒的安 全 措 施根据矿井月度停产检修计划的工作安排,对副井西码提升绳进行更换,并对西码滚筒进行调整,因此为了确保施工的安全、顺利进行,特制定本措施一、施工负责人:二、施工前的准备工作:1、施工前将两根36#工字钢运到副井口南侧。将所要更换的新提升绳运至合适位置。2、施工前将施工中所用的滑轮、绳卡、绳滚
24、架、调整滚筒用的0.75镀锌铁皮等工具、材料及安全用具等准备齐全。3、施工前必须对副井井架、罐笼、天轮、天轮上方的起吊梁及起吊梁上的绳头和滑轮进行一次全面检查,并将井架、天轮平台、罐笼上的杂物清理干净。4、施工前,必须指定一名电修工、一名机修工分别对施工中所用的焊割设备、绳卡、滑轮、等进行全面检查,确认无误后方可投入使用。三、施工顺序: 抽西码提升绳: 1、先在井口和码门的合适位置各挂一个5吨滑轮。 11 2、将新绳在合适位置装在绳滚架上固定牢固。把新绳绳头通过滑轮拉至井口位置。 3、通知车房绞车司机将西码罐笼下放到井底,将新绳绳头在井口位置用卡子与老提升绳卡牢。并由专人检查卡子松紧度。确认无
25、问题后慢提西码,当提至10米处时停车,用卡子在10米处再次将新绳与老提升绳卡牢,检查确认无问题后继续慢提西码。4、在天轮平台施工的人员观察当新绳绳头随老提升绳从绳孔穿过带到天轮下沿时,传信号停车,解除绳头处的卡子,人工拉住绳头,同时通知车房提车。5、当距新绳绳头10米处的卡子通过绳孔提至天轮下沿时停车,将新绳绳头从起吊梁上的滑轮中穿过,在天轮北侧再次用卡子与老提升绳卡牢。(卡子不得少于6个)检查无问题后,拆除10米处的卡子,然后慢速提车将新绳绳头带到车房,拆除卡子。 6、将西码罐笼提至井口合适位置,用两根36#工字钢从罐笼中间穿过分开两边平放在井口上,然后慢速垫车使罐笼平稳的落在工字钢上。工字
26、钢必须背牢,防止翻倒。 7、用棕绳在罐笼楔形连接器的上方合适位置栓牢提升绳,并用人拉住。通知车房慢速垫车使西码提升绳处于松弛状态时停车,解除楔形连接器。然后继续慢速下放提升绳至地面,用电焊机在所栓棕绳的下方割断提升绳,解下棕绳。慢提西码使提升绳通过天轮沿井架滑落到地面。 128、然后慢速垫西码同时组织人员抽出提升绳并拉至合适位置摆放整齐。待绳全部抽完后,抽出绳头。9、待西码提升绳全部抽掉后开始拆除西码滚筒板,调整鸳鸯。拆除西码滚筒板,调整鸳鸯: 1、先将西码滚筒上的塑衬依次进行拆除,并按顺序分别将西码滚筒板摆放整齐。然后对滚筒进行全面检查,确认无问题后根据预定方案对西码滚筒的鸳鸯进行调整。(在
27、拆除塑衬时,每拆除一块,都必须在塑衬和滚筒上做下相对应的编号。) 2、调整后,对滚筒直径及相关数据进行测量,确认无问题后,重新按编号将西码滚筒板按顺序上齐。更换西码新提升绳: 1、西码滚筒板全部上齐后,先将新绳通过西码绳孔卡牢,然后慢速提西码使提升绳整齐的排在滚筒上,排绳的圈数应和原滚筒上的圈数相等。然后再下放10米绳。 2、用铁丝在井口所要截绳的位置的上方将新绳扎牢后用电焊将新绳割断,然后将新绳穿入楔形连接器固定牢固后再将楔形连接器与罐笼连接,并检查符合规定要求后慢速提车抽掉工字钢。对绳:待西码提升绳更换完毕后开始对绳,让两码提升绳同等长为止。收尾工作: 13施工结束后,必须安排专人对整个提
28、升系统进行检查,发现问题立即进行处理。确认无误后试车两勾,运行正常后,方可投入生产。将施工中所用的工具、材料等全部回收,并将施工现场进行清理打扫干净。四、安全措施: 1、施工前必须指定一名队干为本次施工的负责人,同时指定一名安全责任人。2、施工前必须组织所有参加施工的人员对本措施进行学习、签字并进行安全教育。3、在井口边缘、井架、天轮平台、罐笼上的工作人员必须佩戴安全带、安全帽、及必要的安全设施,工具一律上绳,避免坠落事故的发生。4、施工前在井口周围设置警戒绳,挂醒目标志并派专人看守。严禁与施工无关的人员进入施工现场。5、本次施工信号仍使用正常提升时的工作信号,但在施工前必须通知到当班司机与信
29、号工,以便司机掌握每一道工序的快慢速度。当班司机和信号工必须坚守岗位。信号工根据施工现场指挥人员的指挥认真、准确无误的传递每个信号,绞车司机听不准信号不准动车。绞车速度不得大于0.5米秒。6、人员在滚筒上工作时,不准动车,如需开车时人员必须下来后再开车。 147、截绳时,严禁绳与道轨接触,以免电弧击伤提升绳。8、各连接处所用绳卡不得低于6个,并放专人检查其牢固性。9、抽绳时,井架下方严禁站人。10、上新绳时绳滚必须有专人看守,必须设有刹车装置,严禁新绳打结。在提绞车开始上新绳时,井架天轮处必须有3人看管新绳,以防新绳压在天轮里。根据现场情况可用40绳卡在天轮前后把新绳拉住以防新绳压在天轮里11
30、、所有施工人员都必须服从施工现场指挥人员的指挥,严禁违章作业,指挥人员严禁违章指挥。12、所有参加施工的人员必须加强自主保安意识,严防意外事故发生。 13、本次施工,应在施工前通知机电科、安监科派人到现场指导监督,保证措施的贯彻、执行,确保安全施工。 14、其他仍按煤矿安全规程及各工种操作规程严格执行。 15更换副井罐道绳的安全措施 根据矿井工作安排,副井西码2#罐道绳需要进行更换,为了确保施工的安全、顺利进行特制订本措施一、施工负责人:贾留栓二、施工时间:三、准备工作1、施工前,将施工中所使用的工具、材料、安全用具,准备齐全。2、施工前,应将井口周围、井架、罐笼上的杂物清净。3、施工前,对梯
31、子间进行一次全面检查,发现问题立即处理。4、施工前,将副井底水位排至最低位置,以不影响连接配重为宜,井底杂物必须清净,不得影响施工。5、施工前,将所要更换的新罐道绳、绳滚架、绳卡、滑轮运至井口合适位置。6、施工前必须对副井井架、天轮、天轮上方的起吊梁、起吊梁上的滑轮、绳头进行一次全面检查。7、施工前,必须指定一名电气焊工、一名电工、一名机修工分别对施工中所用的焊割设备、绳卡、滑轮等进行全面检查,并安排专人对施工中所用的安全用具进行检查,确认无误后方可投入使用。 16四、施工顺序(一) 抽绳1、用一个5吨手动葫芦挂在井底适当位置,将配重提起,并在井底起重梁上固定牢固后解除罐道绳与配重的连接卡子。
32、然后撤出人员,通知平地施工人员开始施工。2、在井架上施工的人员接到通知后开始施工,首先拆除固定2#罐道绳的滑套,使罐道绳脱离罐道座。然后将所要更换的老罐道绳的上端绳头穿过起重梁上的滑轮,在天轮北端与提升绳相连,用4个卡子卡牢,并有专人检查。3、检查无误后,发信号慢提绞车把罐道绳拉紧拆除罐道绳上端的卡子及固定装置。开车使罐道绳与提升绳一起缠绕在滚筒上,使罐道绳下端绳头沿井架滑落到地面,然后从滚筒上抽出旧绳,并排放整齐。(二) 换新绳 1、先在西码井口和码门的合适位置各挂一个5吨滑轮。 2、将新绳在合适位置装在绳滚架上固定牢固。把新绳绳头通过西码码门和井口处的滑轮拉至井口位置。3、通知车房绞车司机
33、将西码罐笼下放到井底,将新绳绳头在井口位置用卡子与老提升绳卡牢。并由专人检查卡子松紧度。确认无问题后慢提西码,当提至15米处时停车,用卡子在15米处再次将新绳与老提升绳卡牢,检查确认无 17问题后继续慢提西码。4、在天轮平台施工的人员观察当新绳绳头随提升绳从绳孔穿过带到天轮下沿时,传信号停车,用棕绳拴住新绳绳头,人工拉住棕绳头,解除绳头处的卡子,同时通知车房提车。5、当距新绳绳头15米处的卡子到达绳孔下沿时停车,解除棕绳。将新绳绳头通过天轮平台固定座穿过起重梁上的滑轮,用不少于4个绳卡,重新把新绳绳头在天轮北侧与提升绳连接牢固。6、检查并确认无误后,拆除距绳头15米处的卡子,慢速提绞车,将新绳
34、随同提升绳一起缠在滚筒上。在提绞车时,井架天轮处必须有3人看新绳,以防新绳压在天轮里,根据现场情况可用40绳卡在天轮前后把新绳拉住以防新绳压在天轮里。7、用铁丝在井口所要截绳的位置的上方将新绳扎牢用电焊将新绳割断,然后将新绳随同罐笼下落至井底位置后,然后通知井下施工人员开始施工。(在新绳下放过程中,必须派专人坐在罐笼内看守新绳头,严防绳头乱窜).8、把新绳下端绳头从配重起吊架装置内穿过拉紧并卡牢卡子,解除配重与井底起吊梁的连接,然后慢速下放配重,待钢丝绳完全承载后,拆除手拉葫芦并检查无误后,撤出人员并通知井架平台工作人员开始施工。 189、井架施工人员得到通知后,将罐道绳在固定座内固定牢固,并
35、用二个卡子卡牢,确认无误后,拆除罐道绳与提升绳连接的4个卡子。10、将罐笼慢速提至井口合适位置,将罐道绳重新安装到滑套座里,上齐滑套。11、慢速试车两次,确认无问题后,方可投入正常生产。五、安全措施:1、施工前,施工单位必须指定一名队干为项目负责人和一名安全责任2、施工前,应组织施工人员对本措施进行学习、签字并进行安全教育。3、在井口周围、井架、罐笼上工作的人员都必须佩带安全帽、安全带、安全绳,工具一律上绳,以防坠入井筒。4、井上下严禁同时施工。井上下信号工必须严守工作岗位,听从指挥。在井口、井底20米范围内设置警戒绳,并且专人把守,严禁闲杂人员进入施工范围。5、各连接处所用绳卡不得低于4个,
36、并放专人检查其牢固性。6、上新绳时绳滚必须有专人看守,必须设有刹车装置,严禁新绳打结。 197、抽绳时,井架下方严禁站人。 8、截绳时,严禁绳与道轨接触,以免击伤提升绳。9、本次施工信号仍使用正常提升时的工作信号,但在施工前必须通知到当班司机与信号工,以便司机掌握每一道工序的快慢速度。当班司机和信号工必须坚守岗位。信号工根据施工现场指挥人员的指挥认真、准确无误的传递每个信号,绞车司机听不准信号不准动车。绞车速度不得大于0.5米秒。10、参加本次施工的人员要加强自主保安意识,做到每一道工序都要以安全为主,坚决做到不安全不施工。 11、施工前,应通知机电科、安监科对本次施工进行监督,确保安全施工。
37、20关于截副井提升绳的安全措施一、 准备工作及安全措施1、施工前,将施工中所用的各种工具及材料准备齐全。2、施工前,机一队必须指定一名队干为现场项目负责人。和一名安全责任人。 3、施工前,必须组织所有参加施工的人员对本措施学习,签字并进行安全教育。 4、本次施工信号仍采用正常提升信号,但必须提前通知到当班司机,绞车司机在施工中必须集中精力,听不准信号不许动车。 5、所有施工人员必须佩戴安全帽,系安全带。在施工过程中必须听从指挥,严禁违章指挥,违章作业。 6、施工过程中,施工人员要加强自主保安意识,严格按照操作规程进行操作,严防事故发生。 7、施工前,必须在施工现场周围20米范围设置警戒绳,在施
38、工期间严禁闲杂人员进入,并放专人把守。 8、本次施工,在施工前必须通知机电科,安监科派人到现场进行监督,确保措施的贯彻落实,保证安全施工。二、施工顺序 1、施工前,先将东码罐笼提至合适位置,用两根32工字钢从罐笼底部穿过,平放在罐笼底部。 212、然后慢慢下放绞车使绞车平稳落在工字钢上,然后用粗棕绳将提升绳栓牢,拆除老勾与罐笼的连接装置,将提升绳拉至地面合适位置,拆除提升绳与老勾的连接装置。 3、在提升绳的合适位置用钢丝将提升绳扎牢,然后截掉。 4、截除后将提升绳重新于老勾连接牢固。检查无误后再与罐笼进行连接。 5、检查无误后,通知绞车司机慢提绞车,抽出工字钢。 6、施工结束后,空勾试车两勾,
39、无问题后方可投入使用。 22副井防坠器检查、清洗、试验的安全措施根据矿井月度停产检修计划的工作安排,对副井罐笼防坠器进行检查、清洗、清理杂物,为了确保本次试验的安全顺利进行,特制定此措施一、施工负责人:贾留栓二、施工时间:2009年8月26日三、准备工作1、施工前将施工中所用的工具、配件、材料及安全用具等准备齐全,放专人检查配件、工具及安全用具的可靠性能。2、试验前必须将井口、井架及罐笼上的杂物清理干净,以防止在施工过程中坠落。四、施工顺序一检查1、将西码罐笼提离井口一米左右,将两根36号工字钢棚在井口上,在工字钢上铺0.5米厚的荆耙。然后慢速下放绞车使罐笼平稳落在工字钢上。2、将防坠器的外盖
40、拆掉,分别对滑板轴承、斜铁、滑楔等进行检查,并将防坠器里面的锈蚀、杂物进行清除、清洗。待清洗干净、检查确认各部件完好后,重新合上外盖。3、下放提升绳,使提升绳处于松弛状态,清除抓捕器上各部位的锈蚀及其他杂物并对各转动部位加油润滑。 234、将罐笼反复提升、下放几次观察抓捕器、防坠器各部位灵活情况。对不灵活的部位重新进行处理直至灵活为止。二试验1、将罐笼下放在井口工字钢上,放松提升绳。在拉力弹簧的拉力下,抓捕器的楔子紧靠在制动绳上,此时测出楔子的露出长度与拉簧长度,弹簧的行程不得超过其最大行程的三分之二,然后拉紧提升绳提起罐笼,再测量弹簧长度及楔子露出的长度,检查楔子露出长度应符合+5.00的要
41、求,弹簧长度符合设计中工作拉力的要求。2、上述工作进行完毕后,进行一次空罐中速试验,如发现问题及时处理,确认无误后,方可投入生产,记录交机电科。 五、安全措施1、试验前,机一队必须指定一名队干为现场项目负责人和一名安全责任人。2、施工前组织所有参加施工的人员以及与施工相关的人员,对本措施进行学习、签字以及进行安全教育。3、所有施工人员必须佩戴安全带、安全帽,工具一律上绳。4、施工前,必须将井口及井底范围20米范围内设置警戒线,放专人把守,并挂醒目标记,非工作人员不得入内。5、井上、下信号工必须严守工作岗位,施工信号仍采 24用正常提升信号。但必须通知到当班司机和信号工,司机听不准信号不准动车。
42、6、施工中所有人员必须加强自主保安意识,一切都要以安全为重,坚决做到不安全不施工。施工人员必须听从指挥,严禁违章现象发生。7、本次施工机电科必须派人到现场进行指挥,并负责相关数据的测量。安监科派人到现场进行监督,保证措施的贯彻、执行,确保安全施工。8、施工期间,要做好检修记录,检修记录要内容、项目、数据记录真实可信并有项目负责人签字。9、其他仍按煤矿安全规程及各工种操作规程严格执行。 25更换副井缓冲绳的安全措施根据矿井春节停产检修计划的工作安排,对副井缓冲绳进行更换,为了确保本次施工的安全、顺利进行,特制定此措施一、施工负责人:二、准备工作1、施工前,应将施工中所用的材料工具及安全用具准备齐
43、全,所有工具一律上绳,严防工具坠落。将所要更换的新缓冲绳运至井口合适位置。2、施工前,应将井口、井架、罐笼上、井底的杂物清理干净。3、施工前,必须在井口、井底周围设置警戒绳,挂醒目标志,并派专人看守。严禁与施工无关的人员进入施工现场。4、施工前,必须安排专人对施工中所用的卡子、安全用具进行检查。5、施工前,必须组织专人对罐笼、井架、天轮、缓冲器进行检查,发现问题立即进行处理。 三、施工顺序1、解除井底防坠绳与支护梁的连接,然后撤出人员,通知平地施工人员开始施工。 2、平地施工人员接到井下施工人员的通知后,将东码罐 26笼下放至井底,在副井口合适位置将防坠绳与提升绳连接牢固。绳卡不少于4个。检查
44、无误后,慢速提车至合适位置。使防坠绳处于松弛状态。 3、将防坠绳在井架合适位置与井架固定牢固。确认无问题后打开缓冲绳与防坠绳的连接装置。 4、松开缓冲器的螺旋杆,将旧缓冲绳从缓冲器中抽出。 5、检查缓冲器是否有损坏的部件,旋转螺旋杆使其带动滑块前后移动,检查其动作灵活情况,清除缓冲器内部的污物。发现问题立即进行处理。 6、将缓冲绳绳头穿在连接器内,浇灌巴氏合金做绳头。将连接器的两部分进行连接。然后将缓冲绳另一端从缓冲器的底部穿入直至缓冲器顶部,然后将缓冲绳从缓冲器顶端抽出直到缓冲绳下端的连接器达到上限位置为止。然后将螺旋杆拧至正常使用的位置。7、解除井架与防坠绳固定的连接卡子。并对缓冲器、缓冲
45、绳、防坠绳进行校正。校正时必须以提升钢丝绳的中心为基准进行校正,使防坠绳的中心线对准罐笼导向套的中心,偏差不得大于1毫米。 8、检查并确认无误后,通知井下施工人员重新将防坠绳进行固定。 9、用同样的方法对其他三根缓冲绳分别进行更换。 2710、施工结束后,施工人员必须重新对井架,缓冲器、缓冲绳、连接器、罐笼、井底的各个部位重新进行详细检查一遍,确认无误后,慢速试车两勾,方可投入生产。试车期间严禁乘人。四、安全措施 1、施工前,施工单位必须指定一名队干为项目负责人同时指定一名安全责任人。 2、施工前,必须组织所有参加施工的人员对本措施进行学习,签字并进行安全教育。 3、所有参加施工的人员必须佩戴
46、安全帽、安全带、安全绳,工具一律上绳。 4、浇注巴氏合金做绳头时,必须按照标准进行浇注,并由专人进行检查。 5、施工中所用的氧气瓶、乙炔瓶、焊炬、气绳必须有专人进行检查。氧气瓶、乙炔瓶的摆放位置必须严格按照规程规定的安全距离进行摆放。(不得少于10米) 6、井上下严禁同时施工。 7、施工期间必须在井口、井底20米范围设立警戒绳、挂醒目标志,并且派专人看守,严禁闲杂人员进入施工地点。 8、本次施工信号仍使用正常提升时的工作信号,但在施工前必须通知到当班司机与信号工,以便司机掌握每一道工 28序的快慢速度,当班司机、听不准信号不准动车。绞车速度不得大于0.5米秒。 9、参加施工的人员必须加强自主保
47、安意识,做到每一道工序都要以安全为主,坚决做到不安全不施工。 10、施工前应通知安监科、机电科派人对本次施工进行监督,确保安全施工。 11、其他仍按煤矿安全规程及各工种操作规程严格执行。 29副井口二平台更换横梁的安全措施因副井口二平台的横梁锈蚀严重,根据矿井月度停产检修计划工作的安排,对副井口二平台的横梁进行更换,因此为了确保本次施工的安全、顺利进行特制定本措施一、施工负责人:二、安全措施:1、施工前,机电一队应指定一名队干为项目负责人同时指定一名安全责任人现场检查和监督。2、施工前,必须将施工中所使用的工具、材料准备齐全。3、施工前,必须组织参加施工的人员对本措施进行学习、签字并进行安全教
48、育。4、施工前,焊接器材(氧气瓶、乙炔瓶、氧气表、乙炔表、气绳、割把)必须经专人检查,合格后方可投入使用。运送时严禁碰撞,必须轻抬轻放。电焊机必须在使用前由电工对其绝缘进行摇测,合格后方可使用。5、施工前,将井架、罐笼上的易燃物品及杂物清理干净。6、施工前,必须在井口、井底周围设置警戒绳,挂醒目标志并派专人看守,严禁人员进入。施工过程中,井底、井口严禁同时施工,在施工中井底严禁任何人员从井底通过,此项工作由运输队把钩工负责。 307、施工过程中,所有参加施工的人员必须佩戴安全帽、安全带及必要的安全设施,工具一律上绳以防在施工过程中发生坠井事故。8、电气焊工必须由专职人员担任,氧气瓶、乙炔瓶必须
49、按照规定位置摆放。操作人员必须穿绝缘靴,戴绝缘手套。电工接电源线时必须严格按照操作规程及河南省煤矿防爆电器检查细则操作。杜绝失爆发生。9、在拆除旧梁时,必须先在旧梁的两端分别用气割割一个孔,用绳子栓牢并用人拉住后,方可进行拆除。10、在安装新梁时,必须将新梁调平后方可进行固定。10、施工地点必须备有盛满水的水桶及2个以上合格的灭火器。11、在施工过程中应加强自主保安意识,时刻注意周围环境有无异常,发现问题立即停止作业,进行处理,坚决做到不安全不施工。12、施工结束后,放专人在工作地点停留1个小时以上,确认无异常后,方可离开现场。并把现场彻底打扫干净。13、施工结束后,必须将施工中所使用的电焊机
50、、氧气瓶、乙炔瓶等器材、材料及时运走。14、施工前通知安监科指派一名人员在现场监督,保证措施的贯彻落实,确保安全施工。15、其它仍按煤矿安全规程及各工种操作规程严格执行。 31检修副井东码天轮轴瓦的安全措施根据矿井月度停产检修计划工作的安排,对副井东码天轮轴瓦进行检查,为了确保检修工作的安全、顺利进行,特制定本措施一、检修项目负责人:二、检修时间:三、施工前准备工作 1、施工前,先将天轮平台上所有杂物进行清理,并对天轮平台周围的护栏、天轮上方起吊梁进行检查,发现问题立即处理。 2、施工前,必须先将天轮两端轴架螺栓上的油渍清理干净。 3、施工前,将施工中所用的5吨手拉葫芦、两根绳头(直径不小于21mm)、两根36#工字钢等工具材料及安全用具准备齐全,并有专人检查,无问题后方可使用。四、施工顺序1、将东码罐笼提至井口合适位置,用两根36#工字钢,从罐笼内穿过两边分开,固定牢固可靠。然后通知车房缓慢开车将罐笼
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 工程施工分包管理试题及答案
- 脑筋智力测试题及答案
- 食品与饮料行业食品行业食品安全监管技术创新与展望报告
- 老年旅游市场细分领域定制化服务行业市场规模及增长预测报告
- 经典作品分析与理解试题及答案
- 盐湖提锂技术2025年成本优化与产能扩张市场前景预测报告
- 深入挖掘2025年物理考试试题及答案
- 小学教师教育中反思的创新方式试题及答案
- 新能源汽车轻量化设计策略试题及答案
- 数字故事与形状探索的有趣题目试题及答案
- MOOC 人工智能导论-福建师范大学 中国大学慕课答案
- 【农业技术推广探究文献综述2300字】
- 新生儿肠胀气课件
- 加油站清明节节前安全教育培训
- 专题17浮力与液面升降问题(选择、填空题)- 中考物理一轮复习专题练习(解析版)
- 《公路工程经济》简课件
- 《医学综述的撰写》课件
- 【CMMI】8. TS、PI、VV、PR 访谈问题-编码和测试 -(含答案)
- 06J403-1 楼梯、栏杆、栏板图集
- 危险化学品存放与使用安全规范与要求培训
- 《镜子的发展史》课件
评论
0/150
提交评论
