1、无祚轨道施工控制的关键环节(五、底座板施工)滑动层铺设完成后,就要紧接着进行底座板施工了。底座板就是轨道板的基础。在直线地段,底座板斥度为20cm,在曲线地段,内侧与直线地段同髙,外侧就要根据 曲线半径和址高时速计算加高了o轨逍板铺设在底座板上,是采用“先定位、后稳固”的方式,即先在底座板上将轨道 板務确定位,再在轨道板和底座板之间灌注沥青砂浆借以填充空隙和稳固轨道板。所以,底座板施工就成为无祚轨道施 工控制的关键环节了。底座板施工的工艺流程是滑动层骗收一桥面清洁一钢筋绑扎一模板安装一底座混凝土浇注一混凝土养护一张拉一 后浇带连接一检査验收。从中可见,底座板施工是一项基木的混凝土作业,施工难度

2、并不大,主要的还是施工精度控制, 包括平面和高程。但是在底座板施工组织中,还是有很多问题需要严格把握的,如施工段落划分,施工顺序确定等,以 保证施工质量,提高施工效率,加快工程进度。1、施工单元段划分:客运专线是以桥梁工程为主的,特别绘在平原地区,为了节省用地,都设计为长大桥梁,一座桥的长度甚至可以达 到几十公里。所以,混凝土底座板就必须分段施工,一是为了施工方便,二是出于混凝土结构受力何变形控制的要求, 需要采用“先分段、后连续”的方法进行底座板施工。底座板施工应依据总工期计划、桥面验收进展情况及资源配置等因素,确定底座板“施工单元”段、“临时端刺” 设置、“常规区”和“后浇带”位置,以及各

3、灌注段先后施工顺序。施工单元就是划分的施工段落,一般以45km为宜, 其中,在一个单元中又分为常规区和两个临时端刺区。临时端刺是相对于桥梁台位后设置于路基地段的“永久端刺”而 言的,因为在桥面上铺设的无酢轨道是承受着很大的纵向水平力的,这样的力对桥梁结构会产牛很大的彩响。所以,在 桥台端部的路基中,设计了用以吸收、传递纵向水平力的结构,也就是锚固结构,名曰“端刺”,來把水平力传至地基。 在桥面施作底座板时,在温度应力的作用下,混凝土结构对桥梁也有一个相互作用问题,所以就必须在施工阶段,设登 “临时端刺”来抵抗水平力作用,限制结构变形。一个临时端刺-*般为800米长,常规区一般可按3公里考虑,最

4、小长 度不应小于10孔32米梁范围,所以,一个施工单元长度至少应为1900m左右。底座板施工单元划分要考虑的,一是钢板连接器后浇带位置,二是临时端刺位哉,三是连续梁。在连续梁上自由浇 筑段长度不宜大于80m;连续梁及相邻两孔简支梁以及特殊梁跨结构上的剪力齿槽后不设宜后浇带,必须一次浇筑混凝 土。施工单元划分后,在桥梁防护墙上对应位置标识各后浇带位置、名称、类型,以方便张拉时识别。2、常规区与临时端刺布设:常规区不小于10孔梁长度。整个常规区按毎段大约160米(5孔梁)划为若干个段落,相邻段落间设程处钢板连 接器后浇带(bli,宽50cm),在每-段落内的每孔梁上固定支座对应位置设置一处剪力齿槽

5、后浇带(bl2,宽67.8cm)。 钢板连接器后浇带与轨道板板缝应错开70cm以上;钢板连接器距高强挤塑板间距应£5m。施工时,位于两个钢板连接 器中部位宜(即段落中部)的剪力齿槽与底座板一次浇筑完成,其余剪力齿槽均预留后浇带,进行二次浇筑。临时端刺是与桥面临时无剪切连接的底座板结构,对称分布于常规区前后两端。临时端刺的位置在般地段左右线 上的要错开两孔梁,在连续梁两端时应至少相隔两孔简支梁梁。临时端刺分为5段,从常规区一端起各段长度依次大约 为220、220、100、130和130m,并依次命名为ko、jk j2、j3、j4和k1。各点基本位于箱梁跨中,均采用钢板连接 器连接。在梁

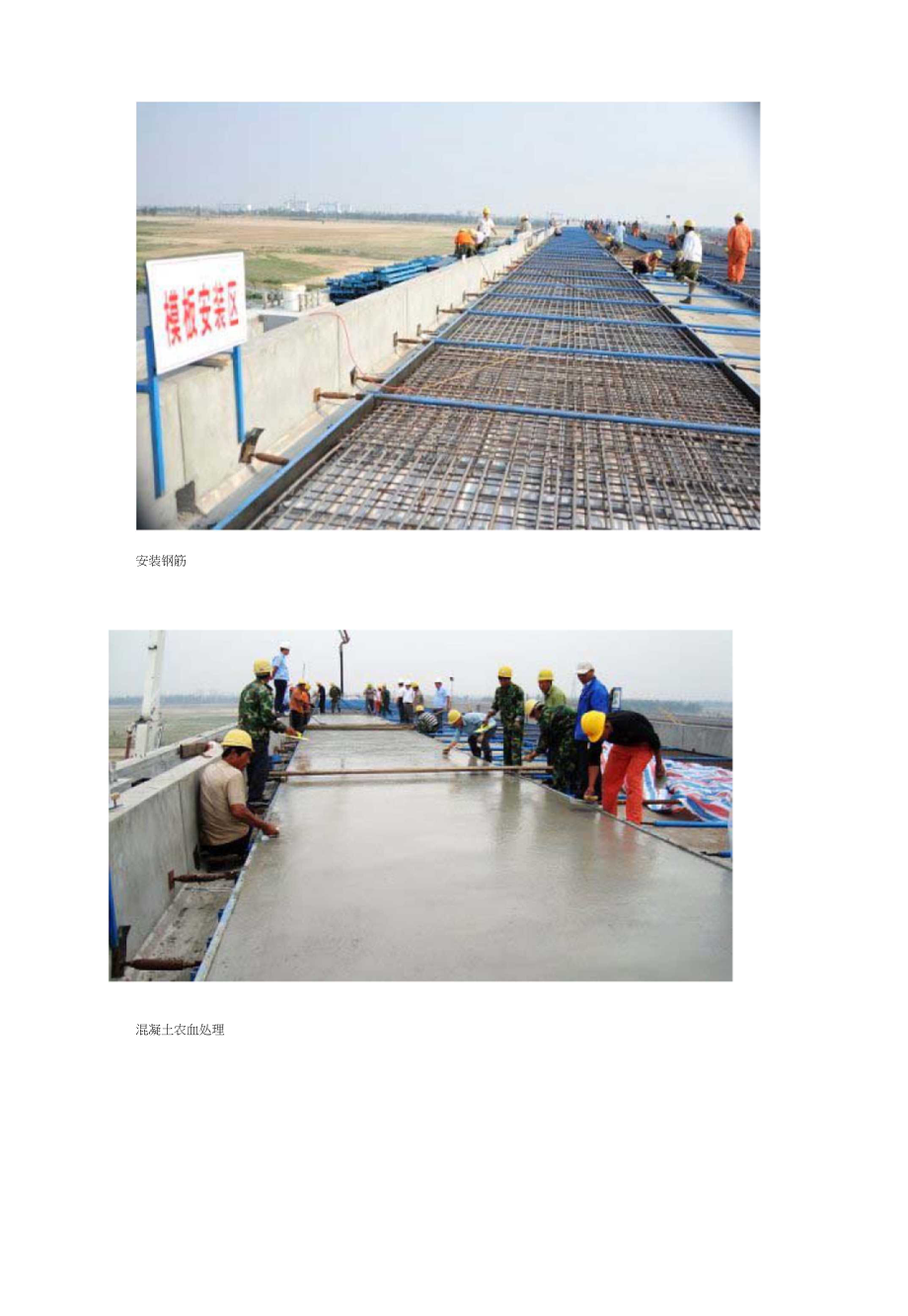

6、端设剪力齿槽后浇带。3、底座板施工在cphi布网完成并评估合格后方可迹行无祚轨道底廉板的施工。钢筋笼就位时,要保证混凝土犁块位置合理,数 呈符合设计要求,耍注意保护好“两布一膜”不受损坏。耍注意很据底座板超高设置及于埋套筒实际外露高度安装好剪 力齿憎处的剪力钉,确保底座板在桥梁固定端与梁体锚固。在底座板混凝土浇筑前,还要在每个浇筑段距离后浇带约1 / 3浇筑段长位置处,在横断面的轨逍板边缘埋没温差电偶(nickel鎳- chrom钻一 nickel镰),用于测昼:混凝土的芯部 温度变化。简支梁上常规区底座板每次浇注长度最少可为i孑l,在剪力肉槽处设置端模断开。一般每两个钢板连接器之间(150

7、米)同时浇筑;连续梁范闱内底座板的最小浇注长度为连续梁前的两个浇注段+连续梁长度+连续梁后两个浇注段,整个 段落施工应在24小时内完成。混凝上灌注采用集中拌合,泵送入模,插入式振捣器振捣,混凝止振动梁摊鋪并整平混凝土面。碗坍落度宜控制在 160mm 180mm。浇灌混凝土前,应将所有后浇带螺母全部松开距钢板不小于30mm。浇筑后钢板连接器张拉螺母必须取下,锚固螺 母也应拧向邻近一侧的混凝土,保证混凝土结构自由变形。混凝土施工中耍做好温度和空间位置控制,要求中线位置误差不大于10 mm,顶面高程不大于土5 mm,斥度按设计 用度±10%控制,宽度2950mmo平整度误差为7mm/4m,超过误差的底座板区域表面要进行削切处理,处理后的表而 要确保沥靑水泥砂浆厚度至少满足20mm厚的要求并保持溺毛效果。混凝土初凝后进行全断面横向拉毛处理,平均粗糙度应当为1.82.2mm。位于曲

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
