1、技术交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工一、施工准备1.1、材料准备(1)挤塑聚苯板,容重30kg/m3,燃烧性能级别:B1级;厚度:教学楼外墙面 50mm,食堂外墙面 40m,女儿墙内侧抹 30mm厚水膨珠浆料。挤塑板尺寸600*600mm , 600mm*1200mm。(2)粘接砂浆(DEA );(3)抹面抗裂砂浆(DBI );(4)耐碱玻纤网格布,网 眼4*4,容重120g/m2 ;(5)膨胀玻化微珠防火隔 离带( 300宽、500宽,厚度同墙体保温厚度 );(6)锚固钉。1.2 机具准备:搅
2、拌器、冲击钻等。1.3 施工工具:壁纸刀、螺丝刀、剪刀、扫 帚、钢丝刷、墨斗、 棕刷、冲击钻、抹子、压子、锤子、阴阳 角抿子、托线板、2m靠尺等。二、施工要求2.1施工作业要求(1)进行外墙保温施工时,避开午间太阳照射强度最高的时间段。夏季施工时施工面应避免阳光直射,必要时可在脚手架上搭设防晒布遮挡。审核人交底人接受交底人数技术交底记录表 C2-1资料编号工程名称xx项目施工单位有限责任公司交底提要外墙外保温施工交底日期2016年8月1日分项工程名称墙体保温(3)如遇五级以上大风天气不进行外墙保温施工作业。(4)雨天气不得进行外墙 保温施工,如施工过程中遇突然降雨,立即停止施工并采取塑料布对已
3、施工(5)部位进行覆盖挡雨,复工前对上述部位进行检查,如粘结砂浆(或抹面胶浆)受到雨水冲刷则返工重做。2.2建筑物及基层墙体 要求(1)墙面基层表面应干燥、洁净,强度、平整度、垂直度达到要求。(2)将外墙外保温施工的 混凝土墙体表面的杂物清理干净,空鼓开 裂处剔凿后修补平整、铲除凸出物, 使基体表面尺寸偏差符合下表规定。项次项目允许偏差(mm)检查方法1表囿平整度4用2m靠尺和楔形塞尺检查2垂直度每层5用2m托线板检查全高& H/1000 ,且不大于20用经纬仪或吊线和钢尺检查3阴阳角垂直度4用2m托线板检查(3)外墙上的螺栓孔用微膨胀砂浆填实堵严,脚手眼等较大洞口采用细石混凝土浇筑,

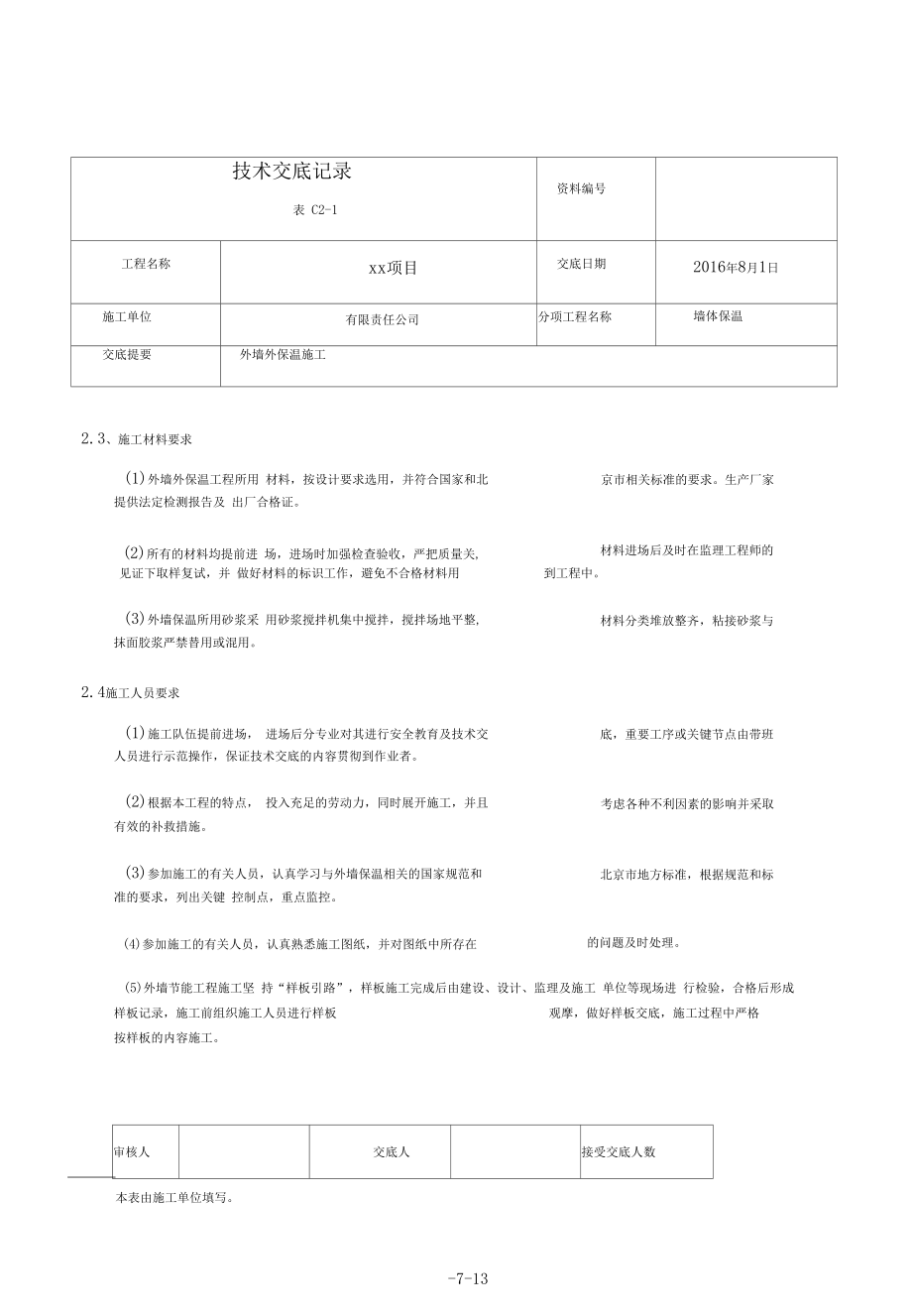

4、外墙立面上的螺栓孔口或洞口表面刷两遍防水 涂料(水不漏)。(4)伸出外墙面上的雨水 管卡、预埋件、支架和设备穿墙管安装到 位,并留出外墙保温层的厚度。(5)门窗边框与墙体连接 处预留出保温层的厚度,窗副框安装完毕,窗副框与墙体之间的缝隙用聚氨酯发泡中塞严密,做好窗,的保护。审核人交底人接受交底人数本表由施工单位填写。-7-13技术交底记录资料编号表 C2-1工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工2.3、施工材料要求(1)外墙外保温工程所用 材料,按设计要求选用,并符合国家和北 提供法定检测报告及 出厂合格证。京市相关标准的要求。
5、生产厂家(2)所有的材料均提前进 场,进场时加强检查验收,严把质量关,材料进场后及时在监理工程师的见证下取样复试,并 做好材料的标识工作,避免不合格材料用到工程中。(3)外墙保温所用砂浆采 用砂浆搅拌机集中搅拌,搅拌场地平整, 抹面胶浆严禁替用或混用。材料分类堆放整齐,粘接砂浆与2.4施工人员要求(1)施工队伍提前进场, 进场后分专业对其进行安全教育及技术交 人员进行示范操作,保证技术交底的内容贯彻到作业者。底,重要工序或关键节点由带班(2)根据本工程的特点, 投入充足的劳动力,同时展开施工,并且 有效的补救措施。考虑各种不利因素的影响并采取(3)参加施工的有关人员,认真学习与外墙保温相关的国
6、家规范和 准的要求,列出关键 控制点,重点监控。北京市地方标准,根据规范和标(4)参加施工的有关人员,认真熟悉施工图纸,并对图纸中所存在的问题及时处理。(5)外墙节能工程施工坚 持“样板引路”,样板施工完成后由建设、设计、监理及施工 单位等现场进 行检验,合格后形成 样板记录,施工前组织施工人员进行样板观摩,做好样板交底,施工过程中严格按样板的内容施工。审核人交底人接受交底人数技术交底记录表 C2-1资料编号工程名称XX项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工三、外墙保温施工工艺3.1 施工总体施工程序:外墙外保温施工,贴板从下往上,打磨、贴
7、网、抹面层从上往下,常温施工时没道工序流水间隔 24小时以上。具体工艺流程(如下图所示)审核人交底人接受交底人数技术交底记录资料编号表 C2-1工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工3.2施工操作1,放线审核人交底人接受交底人数技术交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工(1)弹控制线根据建筑立面设计和 外墙外保温要求及保温层厚度,在墙面弹 出+0.00线、及-0.45m线、外门窗水平、 垂直控制线及装饰缝等。本工程外墙保温板从-0.45
8、m开始施工。(2)挂基准线在建筑物外墙大角(阴、阳角)及其他必要处挂垂直基准线,在每个楼层适当位置挂基准线尺寸偏差不得大于+1.0mm,以控制挤塑板的垂直度和平整度。2、配制胶粘剂(1)施工使用的砂浆分为 专用胶粘剂及面层抹面胶浆,两种砂浆严禁混用、替用。(2)施工时用手持式电动 搅拌机搅拌,拌制的胶粘剂重量比为粉:水=4:1,边加水边搅拌;搅 拌时间不少于5min,搅拌必须充分、均匀,稠度 适中,并有一定黏度。(3)砂浆调制完毕后,须 静置5min,使用前再次进行搅拌,拌制好的砂浆应在1h内用完。(4)配好的料注意防晒避 风,以免水分蒸发过快。拌好的料静置10分钟以上还需二次搅拌后方可使用。
9、3、预粘板端翻包网格布凡在粘贴保温板侧边外露处(如伸嫡缝、建筑沉降缝、温度缝的两侧,门洞口处,挑檐、阳台等位置 预先粘贴板边翻包网格布,伯宽度不小于250mm的网格布中的100mm宽用专用胶粘剂牢固粘贴在基面上(胶黏剂厚度不得超过2mm),后期黏贴聚芾板时再将剩余网格布翻包过来.具体做法 参加后附的窗口翻包网格布示意图。4、粘结挤塑聚苯保温板审核人交底人接受交底人数技术交底记录表 C2-1资料编号工程名称xx项目施工单位有限责任公司交底提要外墙外保温施工交底日期2016年8月1日分项工程名称墙体保温(1)挤塑板以长向水平铺贴,保证连续结 合,上下两排板须竖向错缝 1/2板长,局部最小错缝不 得
10、小于 200mm。在门窗洞口部传的挤塑板,不一允许用 碎板拼凑,需用整幅板切割,其切割边缘必须顺直、平 整、 尺寸方正,其他接缝 距洞口四边应大于200mm窗口处保温板排布如下图:门窗洞口保温板建列(2)挤塑板的粘贴应从细 部节点(如飘窗、阳台、挑檐)及阴、阳角部位开始向中间进行。施工时在建筑物外墙所有阴阳角部位沿全高挂通线控制其垂直度,并要求事先用墨斗弹好底边水平线及200mm控制线,以确保水平 铺贴,在区段内的铺贴由下向上进行。(3)粘贴挤塑板时,板缝 应挤紧,相邻板应齐平,施工时控制板间 缝隙不得大于2mm,板间高差不 得大于1.5mm。当板间缝隙大于 2mm时,聚苯板之间的缝隙应 采用
11、发泡聚氨脂填平,板间平整度高差大 于1.5mm的部位应在施工面层前用钢丝刷、粗砂纸或砂轮 打磨平整。(4)按照事先排好的尺寸,从拐角处垂直错缝连接,要求拐角处沿 建筑物全高顺直、完整。外墙阳 角处保温板排版示意图如下:审核人交底人接受交底人数本表由施工单位填写。12-7-13技术交底记录表 C2-1资料编号工程名称XX项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工(5)本工程采用点框法粘贴,挤塑板用抹 子右 求从边缘向中间逐渐 加厚,最厚处达15mm;注意在 贴板时将封闭在板与墙体间的空气溢出。然后再在挤塑 浆灰饼。如卜图所示:阳角井魁(每块挤塑板
12、周边涂:挤塑板的侧面留设板上抹8个厚/一 Mtf50mm宽专用聚合物粘结砂浆,要50mm宽的槽口(排气口 ),于 ;10mm, ()140的圆形聚合物粘结砂审核人交底人接受交底人数本表由施工单位填写-7-13工程名称施工单位交底提要技术交底记录表 C2-1xx项目有限责任公司资料编号交底日期分项工程名称外墙外保温施工2016年8月1日墙体保温点框拓法示重图(6)用点框法涂好聚合物 砂浆的挤塑板必须立即粘贴在墙面上,速 度要快,以防止粘结砂浆表面结 皮而失去粘结作粘贴 时不允许采用使板左右、上下错动的方式 调整预粘贴板与已贴板间的平整度,而应采 用橡胶锤敲击调整; 目的是防止由于挤塑板左右错动而
13、导致聚 合物粘结砂浆溢进板与板间的缝隙内。(7)挤塑板按照上述要求 贴墙后,用2m靠尺反复压平,保证其平整度及粘结牢固,板与板间要挤紧 不得有缝,板缝间不 得有粘结砂浆,否则该部位则形成冷桥。 每贴完一块,要及时清除板四周挤出的聚合 砂浆;若因挤塑板 切割不直形成缝隙,要用木锂锂直后再张 贴。(8)挤塑板与基层粘结砂浆在铺贴压实后,本T程保温板与基层基浆粘接面积不应小干50% 0(9)按图纸要求设置宽度 水平防火隔离带(300mm宽和500mm宽两种),防火隔离带采用膨胀玻化 微珠板(A级不燃),防火隔离带应满粘,防火隔离带处采用玻纤网格布加强,节点图如下:审核人交底人接受交底人数技术交底记录
14、表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工本表由施工单位填写10-7-135、安装锚固栓(1)本工程外墙外保温采 用以粘结为主,粘结与锚固栓相结合,锚固件采用塑料锚栓,规格为 80*100锚固件安装在粘贴完板24小时后进行,用电锤在板表面向内打孔,孔径为 8,钻孔深度为110mm,确保锚栓有效锚固深度不小于 40mm,钉头与圆盘不超出板面。钻孔时冲击钻头与墙面保持垂直, 以避免由于钻头的偏斜而扩大孔径,进而影响锚栓的栓固效果。锚栓安装时先将塑料涨管用锤子钉入孔内,再用螺丝刀将螺丝钉 拧入涨管内,拧至低于板面1-2
15、mm ,每平米锚栓的数曷 不佃干6个.(2)固定件数量及布置详见下审核人交底人接受交底人数技术交底记录资料编号表 C2-1工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工本表由施工单位填写。-7-13浦杜布置图(6色平方米)(3)固定件加密,阳角、檐口下、孔洞边缘四周应加密,其间距不大于 300mm,距基层边缘不小于60mm。具体做法如下图:墙体边搭锚固件布詈审核人交底人接受交底人数技术交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工(4)锚栓钉入时,要保
16、证锚栓圆盘与网格布及墙面平整,严禁圆盘翘曲。锚钉钉 帽应采用聚合物砂浆抹平钉帽后方可抹灰挂网。6、打磨(1)板贴完后24小时,且等粘结剂达到一定粘 结强度时,用专用打磨工具对板表面不平处打磨,打磨动作采用轻柔的圆周 运动,垂直于与石墨板接缝平行的方向打磨。(2)打磨后用刷子将打磨操作产生的碎屑清理净。7、抹底层砂浆(1)保温板安装完毕后检 查验收后进行聚合物砂浆抹灰。抹灰分为底层和面层两次。(2)在保温板面抹底层抹 面砂浆,厚度2-3mm厚。同时将翻包网格布 压入砂浆中。门窗口四角和阴 阳 角部位所用的增强网 格布随即压入砂浆中。具体做法参见阴角、阳角做法和洞口做法。8、埋贴网格布(1)埋贴网
17、格布就是用抹 子由中间开始水平预先抹出一段距离,然后向上5将网格布抹平,使其紧贴底层聚合物砂浆。 裁剪的网格布单张不宜大于 6m。(2)门窗洞口内侧周边及 洞口四角均加一层网格布进行加强,洞口四周网格布尺寸为300mm x 200mm ,大墙面粘贴的网格布搭接在门窗口周边的加强网格布之上,一向埋贴在 底层聚合物砂浆内。(如卜图)审核人交底人接受交底人数本表由施工单位填写。12-7-13施工单位交底提要技术交底记录表 C2-1资料编号xx项目交底日期有限责任公司分项工程名称工程名称外墙外保温施工2016年8月1日墙体保温(3)将大面网格布沿长度、水平方向绷直绷平。注意将网格布弯曲 的一面朝里放置
18、,开始大面积的 埋 贴,网格布左右搭接宽度 100mm,上下搭接宽度80mm;不得使网格布褶皱、空鼓、翘边。 要求砂浆饱 期 度100%.严禁出现干搭接.干挂网.发现均做返工处理。 (4)在伸缩缝处,需进行 网格布翻包,网格布预粘在墙面上的尺寸 为80mm,用网格布 和粘结砂浆将 挤塑板端头包住,此 处允许挤塑板端边处抹粘结砂浆,大墙面 粘贴的网格布盖在搭接的 80mm网格布之 上, 一同埋贴在底层聚合 物抗裂砂浆上。 网格布搭榕要求横向100mm ,纵 向 80mm n(5)在墙身阴、阳角处必 须从两边墙身埋贴的网格布双向绕角且相互搭接,各面搭接宽度为不小于300mm。不不不不5不60不不不
19、不 不不不 8不10不 不不不不不不不不不不不不不不不本表由施工单位填写13不不不不不-7-13技术交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工9、抹面层聚合物抗裂砂浆(1)抹完底层聚合物砂浆 并压入网格布后,待底层砂浆凝固至表面基本干燥时,以不沾手为准,开始抹面层聚合物砂浆,面层砂浆厚度控制在 1-2mm,仅以覆盖网格布、微见网 格布轮廓为宜。面层 砂浆切忌不停揉搓,以免形成空鼓。(2)所有阳角部位,面层 聚合物抗裂砂浆均应作成直角,不得做成 圆弧。(3)面层砂浆施工应选择 施工时及施工后 24h没有雨的
20、天气进行,避免雨水冲刷造成返工。(4)在预留孔洞位置处,网格布将断开,此处面层砂浆的留槎位置应考虑后补网 格布与原大面网格布搭接长度要求而预留一定长度。面层聚合物抗裂砂浆应留成 直槎。审核人交底人接受交底人数技术交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工(5)控制面层聚合物抗裂砂浆总厚度在35mm之间,首层加 强部位抹面砂浆总厚度控 制在5-7mm为宜。10、热桥部位及关键节点做法(1)窗口窗楣和窗台采用聚苯板保温,两侧采用无机保温砂浆,窗框与墙体基层 间的缝隙采用聚氨(2)空调板部位采用 30mm厚挤塑
21、聚苯板粘贴,飘窗下挑板采 用聚苯板粘贴(厚度同墙 体保温层厚度),飘窗上部挑板采用 70mm厚聚苯板粘贴并形成一定 的向外泛水坡度。冷桥部位处理 下图所示:审核人交底人接受交底人数本表由施工单位填写15-7-13技术交底记录资料编号表 C2-1工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工纲面冷桥冲怵处理空期地冷林处理(3)女儿墙外侧采用聚苯保温板(厚度同所在墙体保温板厚度),女儿墙内侧在泛水檐往下部位抹30mm厚憎水憎水膨珠桨料,并与屋面保温层连通,形成闭合的保温层,阻断 热量的传递路径,做法如下图所示:审核人交底人接受交底人数本表由
22、施工单位填写-7-13技术交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工本表由施工单位填写19-7-13女儿墙节点做法(4)门窗洞口四角挤塑板必须用整板去角,不允许有通缝,并在四角沿 45度角方向各加一层300mm x 200mm网格布进行加强,加强网在大面网格布下面,如下图所示:审核人交底人接受交底人数技术交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工潮口四用附加阿格布(5)室外窗套、压顶、腰线等突出墙面(或屋面)的构件,
23、上部做流水坡度,下部做滴水线。所有挑檐、挑板、窗楣、空调板 等构件,上部按图纸要求抹出流水坡度(图纸无要求是按坡度不小于2%施工)、板下一般按外侧往里30mm处做滴水槽。滴水线做法见下图:(6)防火隔离带:本工程防火隔离带在二 层和四层设置,隔离带选用膨胀玻化微 珠板(A级不燃),厚度 同所在墙体保温板厚 度,宽度分为300mm和500mm两种,防火隔离带应采用满粘。防火隔离带做法 见下 图:审核人交底人接受交底人数技术交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工防火隔离带节点图审核人交底人接受交底人数技术
24、交底记录表 C2-1资料编号工程名称xx项目交底日期2016年8月1日施工单位有限责任公司分项工程名称墙体保温交底提要外墙外保温施工者虑木工程的特浒性,首层 2m高范围内的情面加强处理,增加抗冲击能力,在标准外保温基础卜再加一层加强网格布 并再抹一酒抹面砂浆 提高精冲击强度 加强部信揉面砂浆三度度棒制在5-7mm。(8)空调孔做法:在墙体预留孔洞处,保温板留洞与空调孔一致,将裁好长度的PVC套管塞入保温板预留孔内,套管与保温板间的缝隙用聚氨酯发泡填充严密。四、工程验收及质量标准4.1外墙外保温施工时应对下列部位或内容进行隐蔽工程验收,并应用详细的文字 记录和必要的图像资料:(1)保温层附着的基
25、层及 其表面处理;(2)保温板粘贴或固定;(3)托架(设计有要求时);(4)被封闭的保温材料厚 度;(5)隔离带的数量、位置;(6)锚栓;(7)玻纤网格布铺设;(8)抹面层厚度;审核人交底人接受交底人数本表由施工单位填写-7-13技术交底记录表 C2-1资料编号工程名称xx项目施工单位有限责任公司交底提要外墙外保温施工交底日期分项工程名称2016年8月1日墙体保温(9)墙体热桥部位的处理。4.2 外墙保温检验批的划分:(1)采用相同材料、工艺 和施工做法的墙面,每 10001tf面积划分为一个检验批,不足10001rf也为个检验批。每个检验 批每1001rf应至少抽查一处,每处不得小于10m2
26、,每个检验批至少检查5处。(2)检验批的划分也可根 据与施工流程相一致且方便施工与验收的原则,由施工单位与监理(建设)单位共同商定。4.3 施工质量验收标准保温板安装允许偏差和检验方法项目允许偏差(mm)检验方法表囿平整度32m靠尺和塞尺检查立曲垂直度32m靠尺和塞尺检查阴阳角垂直32 m托线板阴阳角方正3200mm方尺板块间缝宽1.0钢尺板块间高差(含接在高差)1.0钢尺外保温墙面抹灰层的允许偏差和检验方法项目允许偏差(mm)检验方法审核人交底人接受交底人数表囿平整32m靠尺和塞尺检查立.曲垂直32m靠尺和塞尺检查阴阳角垂直32 m托线板阴阳角方正3直角检测尺检查直线度C麦饰线)3拉5m线,
27、用钢直尺检查技术交底记录表 C2-1资料编号工程名称xx项目施工单位有限责任公司交底提要外墙外保温施工交底日期分项工程名称2016年8月1日墙体保温五、安全消防措施本表由施工单位填写。23-7-13(1)外墙保温工程施工应与用火、电焊作业严格分离。(2)楚。施工现场设置保温板堆放区,配备灭火器并加强围护,存放现场严禁吸烟和动用明火并标识清(3)本工程保温施工期间线穿越保温板时,应不安排夜间作业,施工所用照明、电器等 采取有限的隔热措施予以分离。设备的发热部位靠近保温板或导(4)外保温施工部位严禁电焊、防水喷灯作业以及明火施工,避免火灾发生。(5)下班前将零星保温材料、碎屑等清理干净,下班时切断电源。(6)施工人员必须严格
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 新能源汽车的社会影响力与市场前景研究试题及答案
- 大学化学2025年考试试题及答案汇编
- 有效利用资源备战乐理考试试题及答案
- 成考法学的试题及答案
- 大学物理2025年知识框架与试题答案
- 安徽合肥市九校联盟2022-2023学年高三年级上学期阶段联考政治 含解析
- 武威市社区工作者招聘真题2024
- 上海市徐汇区2021-2022学年高三二模生物试题 含解析
- 安全工作测试试题及答案
- 2024年和田地区三支一扶考试真题
- 21《杨氏之子》公开课一等奖创新教案
- MOOC 农学概论-福建农林大学 中国大学慕课答案
- 无形资产转让协议书
- 数字贸易学 课件 第8、9章 数字营商环境、数字贸易生态圈
- 经皮球囊扩瓣术后冠状动脉急性闭塞查房
- 2023部编版小学语文五年级下册每课教学反思
- 高级农艺工试题及答案
- T-SHJ X062-2023 电动重型卡车换电站及换电车辆技术要求
- 慢性肝病的综合管理教学设计
- 山东省汽车维修工时定额(T-SDAMTIA 0001-2023)
- 《小型局域网组建》课件
评论
0/150
提交评论
