1、路基加宽拼接施工工艺摘要:双向四车道高速公路已无法满足需求,必须进行加宽拼接, 加宽路基的施工操作要点和安全保证控制措施,确保加宽后公路的稳定。关键词:路基加宽拼接;操作要点;安全保证措施随着我国经济的高速发展,近几年我国的交通流量急速增长。原双向四车道 高速公路在通行能力和使用质量上都已经无法满足需求,结合当前通行需求,很 多国家的主干道都进行了加宽拼接。旧路加宽处理不当,就会出现路面开裂、路 基沉陷等病害问题。所以,新旧路基间的衔接以及新旧路面结构层的不均匀沉降 都是路基加宽施工中的关键技术,同时,安全保通工作也是工作中的重中之重。1路基加宽拼接施工工艺流程及操作要点1.1施工工艺流程图L

2、2主要施工操作要点1.2.1施工前准备(1)按照规范要求对沿线导线点和水准点进行复测和加密。如果是两侧拼接 加宽,由于旧路基两侧导线点无法通视,需在旧路基两侧各布设一条附合导线, 并且两条附合导线应闭合。(2)路基开工前每隔20 m用全站仪准确放出旧路基外边缘点,并在老路基护栏上用喷漆标上桩号。(3)每隔20m对旧路基和加宽路基原地面进行复测,核对或补充横断面,发 现和设计图纸不符时,查明原因及时处理。(4)加宽路基施工前,对旧路基填料和加宽路基基底上进行相关试验。每千 米每侧至少取2个点;土质变化大时,视具体情况增加取样点数。(5)按照规范要求对计划的路基填料进行相关试验,特别是对不同来源、

3、不 同性质的填料进行相关试验。填料尽量选取和旧路基填料性质相近的材料,避免 和减少因新旧路基填料性质差异引起的不均匀沉降,确保新旧路基衔接处的施工 质量。1.2.2原地面清表、回填(1)严格按照设计和规范要求将加宽路基基底范围内的树根全部清除,并将 坑穴填平夯实。加宽路基基底范围内的水井和墓穴用优质填料换填处理。(2)按照设计和规范要求的清表摩度,对加宽路基范围内原地面表层的腐殖 土、草皮、表土等进行清理。(3)按照设计和规范要求将加宽路基范围内的边沟、池塘等地段清淤要干净、 彻底,然后按设计的地基处理方案施工。(4)场地清理的范围为高速公路原路基坡脚至新加宽工程路基坡脚外1m的 范围内。(5

4、)原地面清表的同时,将旧路的边沟和隔离栅等相关设施拆除。(6)加宽路基基底清表完成后,按照设计要求进行原地面填前压实处理,压 实度不小于90%,然后回填至原地面。(7)对于部分基底含水量较高,清表后不易压实的路段,基底可采用翻挖、 晾晒或掺灰处理,也可采用换填一定厚度的砂砾处理。123台阶开挖(1)台阶开挖前,先对老路基边坡进行清坡处理,清坡不易一次全部清理完 成,应边挖台阶边清坡,以保证旧路基的稳定。(2)边坡清理完成后,按照设计要求准确放样出每层台阶的开挖线,保证开 挖台阶线型直顺、位置准确。(3)旧路基台阶开挖针对老路不同的路基填料采用不同的台阶尺寸.对于老 路基填料为黏土、亚黏土和卵砾

5、石土时,拼接处的台阶高宜为LOm。宽为1.5m; 对于老路基填料为砂土、粉砂土时,拼接处的台阶高宜为0.4 m,宽为0.6 m。(4)开挖拼接至路床底面的台阶时,根据路基填筑高度确定其台阶高度和位 置,台阶面距离路床底面小于130 cm时作为一个台阶开挖,距离路床底面大于 130 cm时分成100 cm和>130 cm两个台阶高度开挖。路床部位作为一个台阶 开挖,开挖位置为距离旧路硬路肩内侧向外30 cm处,台阶高度为80 cm。(5)开挖过程中如出现土体较大位移时,应立即停止开挖,分析原因,采取 措施防止塌方。(6)对老路基结构物台背及砂砾石等透水性材料填筑的路基,在开挖时应根

6、 据具体情况,采取钢板支撑、钢木结合支撑、碎护壁支撑、砌砖等必要的防护措 施。124路基填筑(1)路堤填料选择。加宽路基填料原则上应与老路基填料保持一致,并尽量 采用砂砾等强度高、水稳定性好的材料填筑,禁止采用不符合规范要求的材料填 筑路基。为节约工程造价和保护环境,对于老路基开挖台阶的土方及老路基边坡 拆除的行工和拆除的路面基层、底基层等材料,经改善处理,符合设计要求的也 可用于路基填筑,但老路基的清坡土和基底清表土不得用于路基填筑。为使路基 获得足够的强度、稳定性和抵抗路面荷载下产生的变形能力,保证路基、路面的 综合服务水平,路基压实采用重型击实标准,路基压实度及填料强度应符合表1 要求。

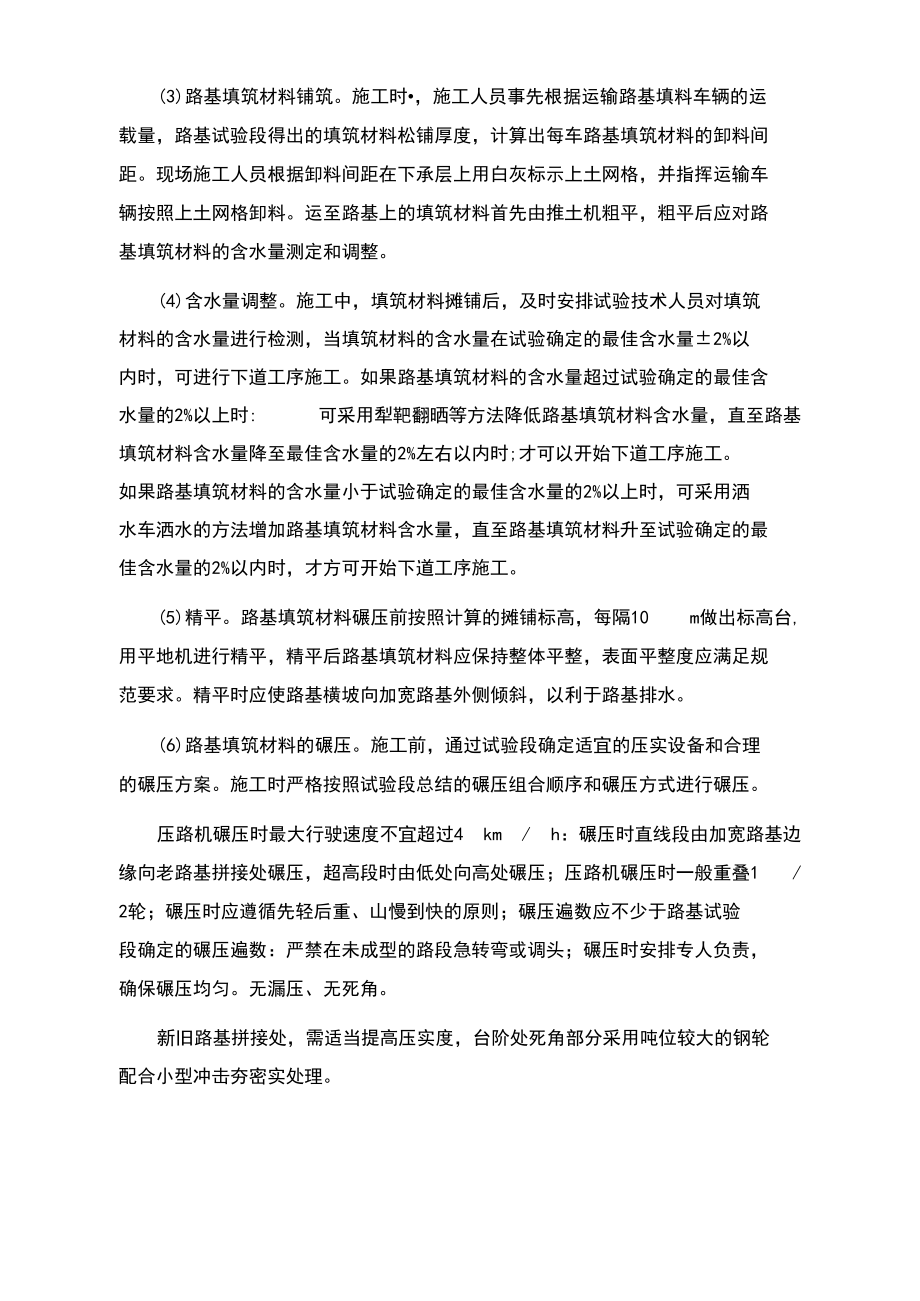

7、(2)施工放样。在路堤填筑前,测量人员首先应根据加宽路基设计宽度及其 边坡坡度放样出加宽路基坡脚线,并用石灰撒出路堤填筑边线。为使路堤边缘压 实度也能满足规范要求,路堤填筑边线应比加宽路基坡脚线超宽50 cm。(3)路基填筑材料铺筑。施工时,施工人员事先根据运输路基填料车辆的运 载量,路基试验段得出的填筑材料松铺厚度,计算出每车路基填筑材料的卸料间 距。现场施工人员根据卸料间距在下承层上用白灰标示上土网格,并指挥运输车 辆按照上土网格卸料。运至路基上的填筑材料首先由推土机粗平,粗平后应对路 基填筑材料的含水量测定和调整。(4)含水量调整。施工中,填筑材料摊铺后,及时安排试验技术人员对填筑 材料

8、的含水量进行检测,当填筑材料的含水量在试验确定的最佳含水量±2%以 内时,可进行下道工序施工。如果路基填筑材料的含水量超过试验确定的最佳含 水量的2%以上时: 可采用犁靶翻晒等方法降低路基填筑材料含水量,直至路基 填筑材料含水量降至最佳含水量的2%左右以内时;才可以开始下道工序施工。 如果路基填筑材料的含水量小于试验确定的最佳含水量的2%以上时,可采用洒 水车洒水的方法增加路基填筑材料含水量,直至路基填筑材料升至试验确定的最 佳含水量的2%以内时,才方可开始下道工序施工。(5)精平。路基填筑材料碾压前按照计算的摊铺标高,每隔10 m做出标高台, 用平地机进行精平,精平后路基填筑材料应保持整体平整,表面平整度应满足规 范要求。精平时应使路基横坡向加宽路基外侧倾斜,以利于路基排水。(6)路基填筑材料的碾压。施工前,通过试验段确定适宜的压实设备和合理 的碾压方案。施工时严格按照试验段总结的碾压组合顺序和碾压方式进行碾压。压路机碾压时最大行驶速度不宜超过4 km / h:碾压时直线段由加宽路基边 缘向老路基拼接处碾压,超高段时由低处向高处碾压;压路机碾压时一般重叠

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
