1、精心整理设计管理工作质量考核办法第一章总则第一条为了加强公司开发项目的设计管理,提高分公司项目设计管理能力,从 而不断提升公司开发项目规划和设计的工作质量,公司总工办结合房地产项目开 发业务规范(第一版)的规定(以下简称业务规范),特制定本考核办法。第二条本考核办法依据公司开发流程规定,针对各公司在项目规划和设计阶段 工作内容和要求而制定,对各公司的设计管理工作质量制定了统一的考核办法。第三条本考核办法适用于各公司所有项目的设计管理工作考核,主要以各公司 设计管理工作作为被考核主体。第四条本办法包括公司设计工作管理体系、考核内容和方法、奖惩办法和附则 四部分内容。第二章设计工作管理体系第五条提

2、高产品质量、提升公司品牌是公司开发项目的管理目标,做好设计管 理工作是提高项目开发品质的基础,是体现项目定位、控制项目成本、实现项目开 发目的的关键环节,因此各公司应充分重视项目设计管理工作。各公司总经理对其 范围内项目设计管理工作负总责;各公司生产副经理、总工办、工程部按照公司规 定负责具体落实项目设计管理工作,总公司总工办负责指导、考核分公司设计管理 工作。I .x>r' X yJ/第六条各公司项目设计管理工作包括规划设计方案( 其中包含概念设计方案、总规 深化设计方案、单规深化设计方案及市政园林设计方案 )、施工图设计(其中包含市政园林施 工图设计)、施工图审核、设计变更优

3、化等四个阶段的管理工作。第七条各公司总工办是分公司的项目设计管理部门,负责组织、协调、落实和 控制分公司各项目设计工作,工程部负责配合总工办进行设计管理,现场工程师负 责其管理范围内的图纸审核,变更洽商办理,及时汇报和落实处理项目建设中设计 质量问题。第八条各公司按照业务规范规定,应做好以下管理工作:(一)根据市场调研结果和已审批的项目定位、产品定位报告,各公司总工办负责编制规划设计任务书,并组织相关人员进行专题讨论。专题讨论 会参加人员应包括各公司总经理、副经理、市场营销部经理、开发部经理和工程部 经理,专题讲座会就规划设计任务书的内容和要求是否全面,是否符合公司相关要 求和项目定位要求进行

4、论证,论证通过的规划设计任务书需经各公司总经理审批后 上报总公司总工办、项目委员会,规划设计任务书内容应包括且不仅限于规划设 计任务书编制导则的内容。(二)规划设计任务书批准后,由分公司总工办联系并委托设计单位分阶段 (其 中包含概念设计方案、总规深化设计方案、单规深化设计方案及市政园林设计方案等阶段 )进行 规划设计。(三)阶段性规划设计方案完成后,各公司总工办应组织分公司总经理、副经 理、开发部经理以及工程部经理等,对各阶段规划设计方案进行论证和评审,各阶 段规划设计方案经过评审、优化、调整后上报公司,各阶段规划设计方案应至少两 套以上。(四)根据项目规划设计任务书和审批的各阶段规划设计方

5、案,各公司总工办 组织相关人员,相关设计单位讨论并确定单规设计方案(包括单体平立剖及首层平面、 户型方案)后上报公司总工办、项目委员会,单规设计方案中单体立面风格应不少于 两种方案。若项目分批次开发,后批次户型确定前应做好基于前批次市场销售情况 的户型分析,以便指导户型方案的调整。(五)根据公司相关要求,结合项目当地地质条件及建材市场等情况,各公司 总工办负责在保证结构安全的基础上 确定建筑、结构方案,并编制施工图设计委托 书,上报公司总工办审批。设计委托书中 在满足结构安全要求的同时 应有限额设计 要求,并且内容应包括且不仅限于施工图设计委托书编制导则的内容。(六)施工图设计委托书批准后,各

6、公司总工办委托设计单位进行施工图设计, 施工图设计单位应在不少于三家的招投标中的选择,施工图设计委托书应列为设计 合同附件。(七)施工图完成后,分公司总工办负责组织分公司工程部等相关人员进行图纸审核,图纸审核具体执行施工图审核管理办法,没有经过审核的施工图纸和通过审核发现存在结构安全隐患的施工图纸 不得进入施工使用。(八)在施工过程中,各公司总工办、工程部采取设计变更的形式对设计图纸维漏的纠正和单体工程局部设计优化,设计变更要求及时、合理、科学,关键要有预 见性,坚决杜绝设计变更不及时、工程出现大量返工、增加成本的现象,没有确认 的设计变更单,任何单位不得擅自、随意更改设计。(九)市政园林的设

7、计,要严格按照公司开发流程和相关设计管理规定执行。 各公司总工办对市政园林设计方案应做方案比较、论证和优化工作,尤其对小区内 各专业管网布线应做汇总、综合考虑并进行优化布置。市政园林包括外网管线、交 通道路、地下车库、园林景观、智能化等方面。第三章考核内容和办法第九条公司总工办采取检查资料(记录、变更、图纸等)、审核方案(两书、设计方 案等)和评价产品的办法对分公司设计管理工作进行考核,项目考核频次不少于4次,每批次项目在主体竣工和装修竣工两个阶段,公司总工办组织对实体设计质量进行 评定,并记入项目考核总分中。每季度汇总评分和公布考核结果。(设计管理工作质量考核评分表附后)第十条设计管理考核内

8、容和评分标准指标分类权重考核内容权重考核目标值评分标准1 I-1、规划准时、内容完整,具有项按时完成2分,内ll I /"设计任5目针对性,达到指导规划容完整2分,有针规务书设计方案的目的对性1分通过分公司专题讨论且论证后记录2分,划30%2、论证有记录,形成两种以上的方案数量(两套以设规戈U设10规划方案,准时上报公司上)2分,方案质计计方案审核量6分3、政府10报审前与政府部门进行按时完成10分,反审批充分沟通,及时掌握当地复修改,每次扣 2有关设计要求,反馈设计单位,总规批复准时分4、单规方案确定5符合项目定位要求和公 司对产品的基本要求。若 分期开发,后期户型调整 应有对前期

9、市场销售的 分析报告按时完成5分,上 报方案后反复修 改,每次扣2分, 没有前期分析报告 扣2分,没有按时 完成扣2分施 工 图 设 计20% ;1、施工图设计任务书51编制准时,内容完整,符 ;i合公司有关设计要求,能 够指导施工图设计,应包 括针对水、电、暖、建筑、 结构充分体现户型功能 的要求,应有限额设计要 求按时完成2分,内 容完整1分,限额 要求1分,具有针 对性1分2、方案分析与优化15通过技术经济分析,满足结构安全的同时 确定经济、合理的设计方案经过论证、比较,启方案比较3分,经济合理2分,无方案比较扣3分,无经济分析扣2分3、施工图设计10按时完成施工图设计按时完成10分,每

10、推迟两天扣1分施15%1、政府5及时通过政府部门的施按时完成5分,每工图审工图审核推迟两天扣1分图审核2、施工图纸内审5通过内审使工程师掌握图纸内容,纠正图纸质量 问题,并得到合理的改进有记录1分,工程师掌握程度2分,及时改进图纸问题2分组织设计技术交底,发挥3、施工相关单位工程技术人员有记录1分,及时图纸会5严格审查图纸的作用,确改进图纸问题2审保图纸问题最小程度,使分,会审质量2分1施工顺利进行飞1、设计设计变更准确、及时,技准确及时1分,内变更记5术可行,经济合理,使用容完整2分,合理设录功能得到优化改进可行2分计变更15%f",l 1 ; ; X 1 -2、实体检查10设计变

11、更有无拖延现象, 是否存在使用功能缺陷, 是否存在因图纸缺陷出无影响使用功能现象5分,无因设计 问题出现返工现象现返工现象5分,若存在以上问题则每次扣5分市 政 园 林20%1、设计委托书10准确及时,内容全面,符合整体规划要求和项目定位,能够指导设计工作按时完成5分,内容完整5分2、方案分析与10进行方案比较、优化并有分析报告经过方案比较、优化10分优化新技术加应用及在项目设计中应用新技新技术应用及创新分10%技术创10术,在项目建设中米用技每一项增加1-2项新术创新等分,累计10分止主体阶段存在明显检查评定主体竣工和装减产品评修竣工是否存在因设计缺陷,每项扣5分;分30%价30质里和施工质

12、用影响使装修阶段存在明显项用功能的问题缺陷,每项扣5分,F 7 1 -1 |累计扣减30分止/1在设计和施工管理上,通否结构安卜过审核和检查严把质量导致重大结构安决全美,确保不存在结构安全全,造成恶劣影响项隐患,没有重大结构安全的,考核评为0分1 r事故发生第十一条各公司设计管理的考核结果应用于总经理季度述职和年终业绩考核指标中,直接与各公司总经理年度业绩挂钩。第四章奖惩办法第十二条各公司应严格执行公司有关设计管理规定,进一步规范项目规划设计工作,不断提高设计管理的能力,总公司总工办每季度将考核结果进行分析、评比,对 评比排名第一的分公司给予表彰并奖励 1000元;对评比排名末位的分公司给予批

13、评 并处罚1000元;对连续两季度排名末位的分公司给予 5000元处罚,并由分公司相 关责任人承担。第十三条各公司总工办按照业务规范规定,按计划编制两书(即规划设计任务书和施工图委托书)并上报公司审核,设计图纸完成后应进行两审工作( 即施工图纸内审精心整理和会审工作),并确保图纸审核的工作质量,对没有按时完成两书或不认真组织图纸审核的分公司,公司对责任人进行批评并视情况给予责任人 200-1000元的经济处罚, 对因此而给公司造成经济损失或带来产品使用功能缺陷的公司要进行通报批评,并给予分公司总经理500-5000元的经济处罚。第十四条各公司总工办应按照项目开发计划,要求和督导设计单位完成规划

14、设 计方案和施工图设计,为后期审核创造条件,对没有按计划完成设计工作的总工办, 公司对责任人进行批评,并视情况给予责任人 200-1000元的经济处罚。第十五条各公司总工办在项目设计过程中在确保结构安全的前提下应进行方案 优化工作,使项目设计在符合项目定位和满足功能的基础上达到经济、合理,对不 认真进行设计要求、方案优化而造成单位工程设计明显不合理、成本增加、给公司 造成经济浪费的分公司,视经济损失情况给予分公司总经理、主管副经理、总工、 工程部经理500-10000元的经济处罚。第十六条在图纸审核和项目建设中,及时发现、反映和处理图纸设计问题,杜 绝因设计图纸维漏而影响产品使用功能现象的发生

15、,提高产品品质是公司全体工程 技术人员的责任,对因不认真审核图纸和项目建设中不认真检查工程实体使用功能 而造成产品存在明显缺陷的,经公司检查发现后,将给予分公司总工办、工程部相 关人员100-5000元经济处罚。第十七条在项目开发过程中,分公司、监理单位、施工单位等工程技术人员提 出合理化建议,采纳后使产品功能提高或降低成本的,经过公司核实后,将给予建 议人500-5000元的经济奖励。各公司在同监理单位、施工单位签订合同时应明确上 述奖励办法。第十八条各公司总工办在设计管理阶段,应以确保结构安全为首要任务,在设 计要求、方案优化等工作时,均必须在满足结构安全的基础上进行。对因在设计管 理上不

16、认真进行设计要求、设计审核,而导致出现结构隐患、或出现重大结构安全 事故,造成恶劣影响的,公司视情况给予责任人经济处罚或免职开除处理,严重的 将追究刑事责任。第五章附则第十九条公司在设计管理方面的制度和办法如下: 房地产项目开发业务规范精心整理规划和设计任务书导则施工图设计委托书导则工程质量技术管理导则住宅设计导则施工图审核管理办法设计管理工作质量考核办法第二十条本办法由总公司总工办编制和负责解释 第二十一条本办法自下发之日起执行。附件:设计管理工作质量考核评分表分公司:项目名称:考核项目权重考核内容分值考核目标值”二。一1 1 1-二二 二考核评分标准得分规划设计 130%1、规划设计任务书

17、5准时、内容完整,具有 项目针对性,达到指导 规划设计方案的目的按时完成2分,内容完整2分,有针对性1分2、论证规戈U设计方案10通过分公司专题讨论且 有记录,形成两种以上 的规划方案,准时上报 公司审核论证后记录2分,方案数量(两套以上)2分,方案质量6分3、政府审批10报审前与政府部门进行 充分沟通,及时掌握当 地有关设计要求,反馈 设计单位,总规批复准 时按时完成10分,反复修改,每次扣2分4、单规5符合项目定位要求和公按时完成5分,方案确定司对产品的基本要求。若分期开发,后期户型 调整应有对前期市场销 售的分析报告上报方案后反复修改,每次扣 2 分,没有前期分 析报告扣2分, 没有按时

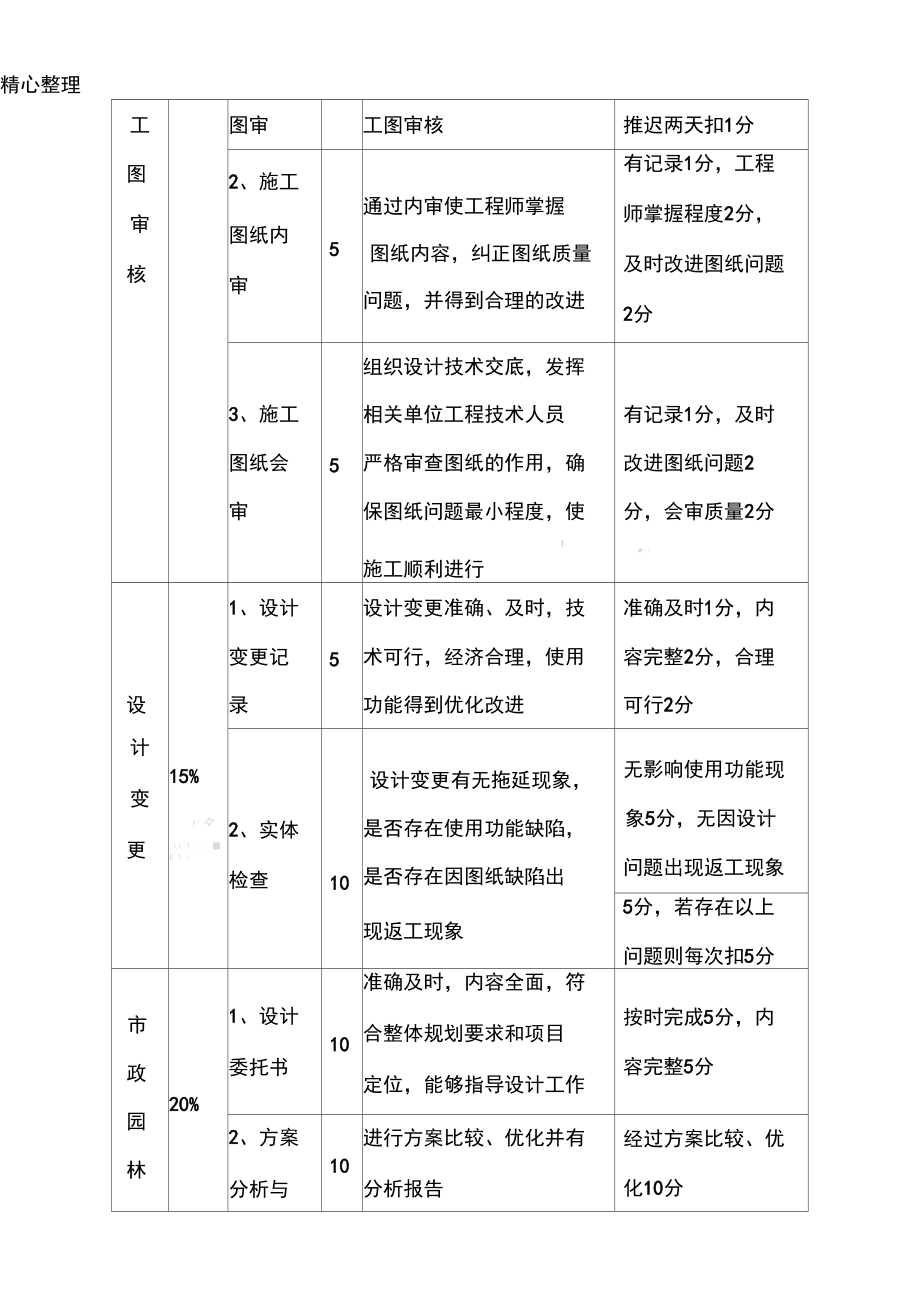

18、完成扣2分编制准日寸,内容完整,施 工 图 设 计1、施工图设计任务书5符合公司有关设计要求,能够指导施工图设计,应包括针对水、电、暖、建筑、结构充分体 1 1 1现户型功能的要求,应有限额设计要求按时完成2分,内容完整1分,1 限额要求1分,具有针对性1分20% 112、方案分析与优化5通过技术经济分析,满 足结构安全的同时 确定 经济、合理的设计方案经过论证、比较,启方案比较3分,经济合理2分,无方案比较扣 3分,无经济分析扣2分3、施工图设计10按时完成施工图设计按时完成10分,每推迟两天扣 1分施15%1、政府5及时通过政府部门的施按时完成5分,工 图 审 核图审工图审核每推迟两天扣1分2、施工图纸内审5通过内审使工程师掌握 图纸内容,纠正图纸质 量问题,并得到合理的 改进有记录1分,工程师掌握程度 2分,及时改进图纸问题2分3、施工图纸会审5组织设计技术交底,发 挥相关单位工程技术人 员严格审查图纸的作 用,确保图纸问题最小

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
