1、施工组织设计工程名称:罗沙路DN600污水管道工程工程地点: 深圳市罗湖区施工单位: 深圳市路桥建设集团公司编制: 审核:审定:二00八年四月十日第一章 工程概况 3一、施工现场环境 3二、工程概况 3第二章主要工程量 3第三章施工准备 4一、组织准备 4二、管理准备 4三、技术准备 5四、现场准备 6五、材料准备 8六、安全准备 9第四章 主要工程的施工方案、方法 10一、沟槽开挖 10二、管道安装 12三、沟槽回填 13第五章 工期计划 16第六章拟投入的劳动力及机械设备计划 17第七章工程质量保证措施 18一、质量目 标及保证体系 18第八章安全生产保证措施 29第九章文明施工、环境保护
2、保证措施 34第十章雨季、台风和夏季高温季节的施工保证措施 37第一章 工程概况本工程位于罗沙路北侧辅道上, 由 Q1+340Q1+130, 总长 210m。主要工作内容是将现状DN400 钢筋混凝土污水管在原管位上更换为DN600 中空缠绕壁污水管。一、施工现场环境经现场勘测, 污水管道位于北侧辅道下, 辅道为水泥混凝土路面,宽7.5m。该段管道上游距离畔山路不足 10m,污水管道中心线北侧1.8m左右为4m宽人行道,人行道沿辅道立石边种植有行道树,植株间距约5m,高约68m,且人行道上埋设有天然气管道。污水管 道中心线南侧2.5m辅道路面下为埋深约2m的DN400水泥混凝土雨 水管道。二、
3、工程概况本工程在现状污水管位上进行改造,长度为210m,管材采用DN600 HDPE中空缠绕结构壁管,管道的环刚度A 8KN/m2,采用180 度基础。管道连接采用电热熔焊连接带。管道埋深为 45m。由于现 场不具备大开挖条件, 根据设计文件, 将采用拉森钢板桩支护进行开挖。第二章 主要工程量一、沟槽挖方:3700m3二、挖除 DN400 水泥混凝土管道: 210m三、埋设 DN600 HDPE 管道: 210m四、管沟回填石粉渣:3600m3五、砖砌污水检查井:7 座第三章 施工准备一、组织准备根据已组建的罗沙公路改造工程项目经理部的具体分工, 本工程由给排水专业工程师负责具体实施工作。 由
4、项目副经理及项目技术负责人, 负责协调和配合污水管道的施工。 由给排水专业工程师初步确定各专业班组和机械操作、设备维修、现场技工的名单,并进行进一步的培训和施工技术交底。二、管理准备公司自1998年11月通过ISO9000质量体系认证,2003年1月取得 ISO9001: 2000 国际标准体系认证和 GB/T28001: 2001 职业健康安全体系认证后。 在工程质量管理、 安全生产管理及职业健康管理上有了新的认识和提高。本项目将全面贯彻执行公司ISO9002质量体系文件及 GB/T28001 职业健康安全管理体系 ,每一个步骤、每一个环节、每一道工序、每一个分部(分项 )工程、每一个工程项

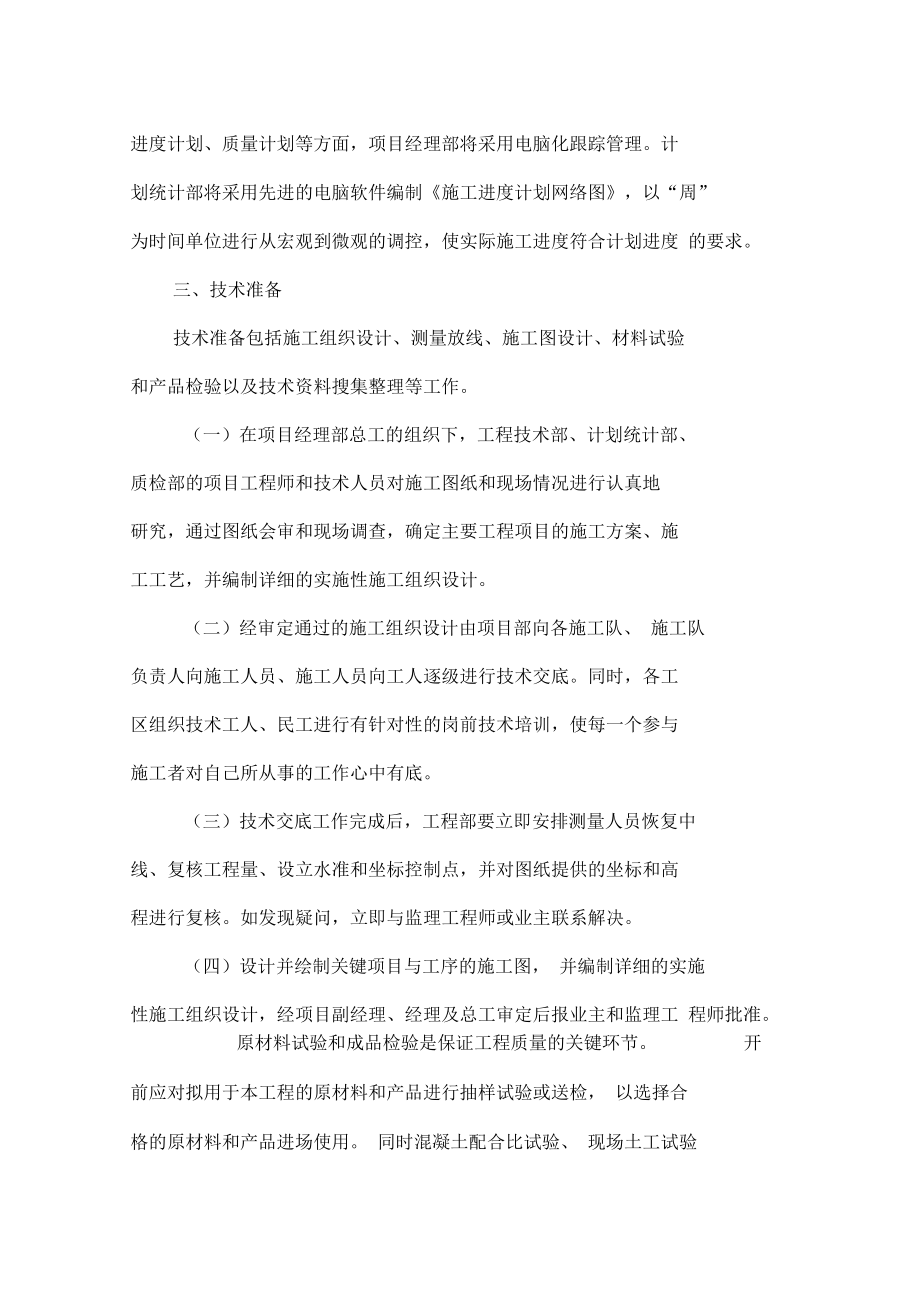

5、目都将体现公司在工程质量管理及安全生产管理上的严肃性和先进性。在人员配备、设备调度、材料采购和储备、资金使用计划、施工 进度计划、质量计划等方面,项目经理部将采用电脑化跟踪管理。计 划统计部将采用先进的电脑软件编制施工进度计划网络图,以“周” 为时间单位进行从宏观到微观的调控,使实际施工进度符合计划进度 的要求。三、技术准备技术准备包括施工组织设计、测量放线、施工图设计、材料试验 和产品检验以及技术资料搜集整理等工作。(一)在项目经理部总工的组织下,工程技术部、计划统计部、 质检部的项目工程师和技术人员对施工图纸和现场情况进行认真地 研究,通过图纸会审和现场调查,确定主要工程项目的施工方案、施
6、 工工艺,并编制详细的实施性施工组织设计。(二)经审定通过的施工组织设计由项目部向各施工队、 施工队 负责人向施工人员、施工人员向工人逐级进行技术交底。同时,各工 区组织技术工人、民工进行有针对性的岗前技术培训,使每一个参与 施工者对自己所从事的工作心中有底。(三)技术交底工作完成后,工程部要立即安排测量人员恢复中 线、复核工程量、设立水准和坐标控制点,并对图纸提供的坐标和高 程进行复核。如发现疑问,立即与监理工程师或业主联系解决。(四)设计并绘制关键项目与工序的施工图, 并编制详细的实施 性施工组织设计,经项目副经理、经理及总工审定后报业主和监理工 程师批准。开工原材料试验和成品检验是保证工
7、程质量的关键环节。前应对拟用于本工程的原材料和产品进行抽样试验或送检, 以选择合格的原材料和产品进场使用。 同时混凝土配合比试验、 现场土工试验等工作也应抓紧进行。(六) 技术资料搜集整理工作是技术工作的一个重要环节, 它贯穿整个施工过程, 任务很繁重。 项目经理部必须从一开始就抓技术资料搜集整理工作,配备专职技术人员进行管理,并负责到底。四、现场准备(一)施工控制点进入现场以后, 项目部将组织各施工段的测量技术人员根据业主提供的座标和高程控制点进行复核验算, 重新施放管道中心线及施工控制点,并对各施工控制点进行保护。(二)工地清理进场后立即开始场地清理工作, 按照施工所需征地范围清理构筑物、
8、障碍物,积极配合业主迁移管线或拆除构造物,为临时和主要工程施工创造条件。(三)临时设施1、临时设施( 1)施工围挡及临时便道施工现场场地狭小,距离居民区住宅楼仅5m 左右,人行道上行道树高大且植株较密, 人行道下还埋设有天然气管道, 为施工期间尽量不扰民且确保人行道上行人的安全, 施工现场采用 2m 高, 2mm 厚 彩钢板进行全封闭施工。对部分阻碍钢板桩插拔的行道树进行修枝,并对沟槽边的行道树进行支撑加固处理, 防止沟槽开挖过程中树木倒塌。由于将辅道封闭,为保证畔山路进入罗沙路车辆的通行,拟在Q1+360 处原绿化带位置设置一处临时路口,考虑通行公交车,路口宽度设置为8m,长度15m,临时道
9、路采用30cm厚4%水泥稳定碎石+6cm 厚 AC-20 沥青混凝土结构(详见施工总面布置图) 。( 2)临时导流及临时排水污水临时截流及导流由于本工程为在现状管道位置上进行更换新建, 因此, 施工前需将现状污水管内及各污水支管的污水进行导流。经现场勘查,在W1306井有1条DN600污水管、1条DN400污水管、2条DN300污 水管,W1303井处有1条DN400污水管,W1201井处有1条DN300污水管共计3 处 6 条污水管道需将污水进行截流并导流。 由于现场附近没有其他污水管道可供临时导流, 拟利用污水管南侧的雨水管道进行导流, 在污水管道施工段上游将污水导入雨水管道, 然后在施工
10、段下游将污水从雨水管道导流回污水管道, 施工完毕后将雨水管道进行清理并冲洗。具体做法为:A、在 W1306污水井处将上游及污水支管内的污水截流,埋设一条 DN400 的临时污水管将污水导流至南侧的雨水管道前砌筑的临时污水井,并使用150 口径的污水泵将污水抽入雨水管道,然后在 雨水管道下游Q1+00处用150 口径污水泵将污水抽回下游污水管道 内;B、在W1303及W1201污水井处将污水支管进行截流,直接用 100 口径的污水泵将污水抽入就近的雨水井内。沟梢临时排水由于本工程挖深较大,平均都在4.55m之间,沟梢边有植株较 高大的行道树及高层住宅楼,且施工期间为雨季降雨高峰期,因此必 须加强
11、沟梢内排水防止沟梢壁坍塌导致树木倒塌进而引发其他安全 事故。沟梢内排水拟采用轻型井点降水,在沟梢底部两侧各设置一条 50cm宽、50cm深临时排水沟,每隔50m设置一处集水井,长宽各 1m,深1m,井底铺设10cm碎石滤水。2、水、电供应本工程周边为居民住宅楼,没有合适的工程用电可供接入,拟采 用一台100Kw发电机组自行发电以供施工使用。现场施工用水主要 是回填石粉渣用水,拟采用8T水车送水以满足施工需要。现场用电设备及功率表序号设备名称型号数量功率1电热熔焊机drj-h15KW2污水泵150WQ180-25-20420KW3污水泵QY65-12-10210KW五、材料准备材料准备包括原材料
12、和成品的采购、运输、验收、储存、检验等工作。项目经理部材料部应抓紧时间与有关生产厂家或供货商一包括 管材、石粉、砖、水泥等签订供货合同,并按规定抽样比例进行抽样 检验或送检,索取生产批号与产品合格证,建立供货商档案。同时应 落实材料运输方案、验收程序、储存和保管办法,保障供给。六、安全准备(一)安全教育施工队伍进场前,组织所有参与施工的技术人员、管理人员、工 人、民工进行三级安全教育,学习安全生产法规和公司安全生产管理 制度,邀请市公路质监站、市公安消防局的同志宣讲安全生产和安全 防范知识、制度和有关法规,使每一个参与现场施工、管理的人员都 接受安全教育。同时,根据本工程的具体情况,制定和完善
13、公司安全 生产制度,并悬挂于醒目位置。(二)施工安全本工程施工安全隐患主要存在于沟梢开挖过程中的防止塌方及 树木倒塌。因此,必须做好沟梢的支撑工作,沟梢挖除的土方及时进 行清运,不在沟梢边堆土,同时做好沟梢边坡的稳定性观测,做好沟 梢边行道树的支撑加固工作,防止树木倒塌引发安全事故。七、交通准备对于修建的临时道路及时对其进行养护,以确保交通畅通。在合 同工程的施工中,为运输施工装备与器材、借弃的土石方和地方材料 以及我方驻地的进场道路,施工便道和出入通道等,我方将修建临时 道路,并在使用期间进行养护。以保证施工便道能全天候为施工服务。第四章主要工程的施工方案、方法施工时与道路施工相配合先破除现
14、状的水泥混凝土路面及水泥 稳定结构层,污水管道沟梢使用拉森钢板桩支护,采用机械开挖,人 工配合清理作业。沟梢开挖的土方,全部外弃。管道基础垫层采用砂 石垫层,人工铺筑,打夯机振捣。污水管道均采用HDPE中空壁缠绕结构壁管,管道连接采用电热 熔焊连接带,进场前进行严格的质量检验。旧管道拆除及新管道安装 采用8T吊车吊装。一、沟梢开挖根据设计文件,本工程沟梢采用拉森钢板桩支护,采用机械开挖, 人工配合清理沟梢。(一)沟梢开挖宽度计算根据设计图纸及现场情况,开挖断面如上图,开挖宽度为:B=1.2(C+D)+0.8+2=3.76m其中 C 是砂垫层厚度, D 为管道直径由于在原管位进行改造, 考虑到原
15、污水管漏水造成地质较差, 按规范 C 取 0.2m。沟槽内两侧设置各50cm 宽排水沟,拉森钢板桩按照设计图纸要求,采用板厚0.247 的型号,单侧厚度为0.494,约50cm。(二)钢板桩支护及沟槽开挖1、钢板桩支护由于本项目的污水管道平均埋深在4.5M ,根据设计图纸,采用拉森钢板桩进行支护,满足施工开挖的需要。A、钢板桩随挖土的加深及时安装,钢板桩支撑的规格符合规范和受力要求。B 、钢板桩的安装与沟槽槽壁紧贴,当有空隙时,要填实。钢板桩顺直。C、经常检查钢板桩支撑。当发现支撑构件有弯曲、松动、移位或劈裂等迹象时,应及时处理。雨期应加强检查。D 、支撑安装要牢固,安全可靠;支撑后,沟槽中心
16、线每侧的净宽不小于施工设计的规定。E、上下沟梢设安全梯,不得攀登支撑。F、拆除钢板桩前,对沟梢两侧的建筑物、构筑物和梢壁进行安全检查,按拆除钢板桩的实施细则和安全措施。H 、钢板桩的拆除与回填土的填筑高度配合进行,且在拆除后及时回填; 多层支撑的沟槽, 待下层回填完成后再拆除其上层槽的支撑。I 、拆除钢板桩支撑时,在回填达到规定要求高度后,拔除钢板桩;钢板桩拔除后及时回填桩孔;回填桩孔时采取措施填实。采用石粉灌填,冲水助沉;当控制地面沉降有要求时,采取边拔桩边填实的 措施。2、沟槽开挖( 1)本工程采用机械开挖,人工配合清底。开挖过程中,随开挖深度及时做好钢板桩支护,并安排专人监控沟壁的稳定情
17、况。( 2)沟槽挖方至底部是,在距离管底20cm 处采用人工挖土,尽量避免扰动原状土。( 3)挖除的土方及时外运,严禁在沟槽边堆放土方。( 4)按规范要求做好沟槽内的临时排水,在沟槽底部两侧各布置 50cm 宽临时排水沟,每30m 设置一处 1m 深集水井,雨季来临时采用水泵抽排,确保沟底不受浸泡。( 5) 旧混凝土管道采用 8T 吊车吊运上路面后破除, 吊装前需检 查钢绳是否牢固,有无破损,吊臂回转半径内严禁站人。( 6)沟槽底部完成后需铺设20cm 砂垫层,砂垫层需铺设平顺、密实,必要时可以采用人工夯实。二、管道安装1、 管材采用 HDPE 中空缠绕壁结构管, 连接方式采用热熔焊接。2、由
18、于管材较长,每根长达6m,因此管材吊装就位使用8T吊车进行吊装,人工配合就位。3、管道焊接前应确保沟槽底部没有积水。4、管道连接前,应检查管道和电热熔带是否完好。接口时,要将被连接管道的外表面和,电热熔带内壁上的杂物水气等清除干净,并将连接管道对准轴线。5、用电热熔带将管道连接部位紧紧包住,边线端包在圈内,从两侧插入 PE 棒填充电热熔带端部空隙。6、用钢扣带夹钳将电热熔带上紧,使其紧贴管壁,钢扣带边缘要与电热熔带边缘对齐。7、将电热熔机的输出线端的夹子与电热熔带的连接头连接,在电热熔机上设定好时间和电压档, 按操作规程进行熔接, 熔接结束时,取下接线夹子,再紧固夹钳约 1/2 圈。8、熔接完
19、成后电源自动切断,进行冷却约1020min,不可用水冷却。冷却后,打开钢扣带,检查熔接是否符合要求。三、沟槽回填(一)排水管道施工完毕并经检验合格后,沟槽及时回填。回填前,应符合下列规定:A、无压管道的沟梢在闭水试验合格后及时回填。B 、 沟槽的回填: 人工回填石粉渣。 石粉渣含水率要求达到 12%,管道两侧胸腔回填土应达到的密实度依据 给水排水管道施工及验收规范(GB50268-97)和道路专业的要求进行施工。C、石粉渣回填后采用灌水加碾压密实。D 、当较重车辆在回填石粉渣上行驶时,管道顶部以上应有一定厚度的压实回填石粉渣, 其最小厚度应按压实机械的规格和管道的设计承载力,通过计算确定。E、
20、沟梢回填时,石专、石、木块等杂物要清除干净;沟梢内不得有积水; 采用井点降低地下水位时, 其动水位保持在槽底以下不小于0.5m。F、回填材料运入梢内时不得损伤管节及其接口,并根据一层松铺厚度的用量将回填材料运至槽内,不得在影响压实的范围内堆料;管道两侧和管顶以上 50cm 范围内的回填材料,由沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入;需要拌和的回填材料,在运入槽内前拌和均匀,不得在槽内拌和。H 、沟槽回填材料的压实:1、每 0.5M 回填压实后进行下一层回填,回填不损伤管道;2、管道两侧和管顶以上50cm 范围内,采用轻夯压实,管道两侧压实面的高差
21、不应超过30cm。3、分段回填压实时,相邻段的接茬应呈阶梯形,且不得漏夯;4、管道沟槽位于路基范围内时,管项以上 25cm 范围内回填石粉表层的压实度不应小于 87,其他部位回填土的压实度应符合有关规范的规定。I 、检查并、雨水口及其他井室周围的回填,符合下列规定:1、现场浇筑混凝土或砌体水泥砂浆强度达到设计规定;2、路面范围内的井室周围,应采用石灰土、砂、砂砾等材料回填,其宽度不宜小于40cm;3、井室周围的回填,与管道沟槽的回填同时进行;当不便同时进行时,留台阶形接茬;4、井室周围回镇压实时沿井室中心对称进行,且不得漏夯;5、回填材料压实后应与井壁紧贴。J、新建排水管道与其他管道交叉部位的
22、回填要达到符合要求的 压实度,并使回填材料与被支承管道紧贴。四、检查井( 1)所有检查井均按有地下水情况考虑。 DN600 污水管道选用1250圆形石专砌污水检查井,( 2)砌筑用砖应采用机制蒸压粉沙砖,其强度等级不低于设计要求。( 3)砖砌管渠砌筑前24h 将砖用水浸透。( 4)砖砌管渠砌筑应满铺满挤、上下搭砌,水平灰缝厚度和竖向灰缝宽度直为10 mm,并不得有竖向通缝;曲线段的竖向灰缝,其 内侧灰缝宽度不小于 5mm, 外侧灰缝不大于13mm。 墙体有抹面要求时,在砌筑时将挤出的砂浆刮平。( 5)井底基础要与管道基础同时浇筑。( 6)在井室砌筑时,同时安装踏步,位置应准确,踏步安装后,在砌
23、筑砂浆或混凝土末达到规定抗压强度前不得踩踏。 混凝土井壁的踏步在预制或现浇时安装。( 1) 砌筑检查井时应同时安装预留支管,预留支管的管径、方向、高程应符合设计要求,管与井壁衔接处要严密,预留支管管口采用低强度等级砂浆砌筑封口抹平。( 2) 查井接入圆管的管口与井内壁平齐。( 3) 筑圆形检查并时,随时检测直径尺寸,当四面收回时,每层收进不大于30mm;当偏心收口时,每层收进不大于50mm。( 10) 砌筑检查并及雨水口的内壁抹面分层压实, 外壁采用水泥砂浆搓缝挤压密实。( 11) 检查井砌筑或安装至规定高程后, 要及时浇筑或安装井圈,( 12) 严格控制检查井的施工质量,其位置应符合设计要求
24、,不得歪扭;井圈与井墙吻合,与路面高程一致;支管的管口与井墙平齐。( 13) 水管与检查井的连管要直顺、无错口;坡度符合设计规定。第五章 工期计划根据本工程的工程量及道路施工情况, 计划于 4 月 25 日开工, 5月 25 日完工,计划工期为 30 日历天。其中,路面破除2 天,沟槽开挖、管道安装及检查井砌筑25 天,回填碾压3 天。第六章拟投入的劳动力及机械设备计划拟投入本工程主要劳力配备表在舁 厅P工种人数2施工员23质检员14安全员15测量员16电工17机械手48机修工110司机1511泥瓦工15拟投入本工程的施工机械表机械名称规格型号额定功率(KW/或容量(m3)或吨位厂牌及出厂时间
25、数量新旧程度(为小计其中拥有新购租赁挖掘机PC2201.2m3小松20022275自卸车二菱15吨15T二菱 2002151585吊车QUY188t浦沅20031180发电机组超顺100100Kw1180污水泵1506690压路机YZ1818T徐工20051180水车DF80008T东风20061180第七章工程质量保证措施一、质量目标及保证体系(一)质量目标本项目的质量目标为:本项目各分部分项工程质量一次验收优良 率达到100%,达到合同要求的质量合格标准,争创优质样板工程。(二)质量保证体系为保证本工程的施工质量,确保在施工中标后全面履行与业主签 订的承包合同,承包人在施工中将建立工程质量
26、保证体系。成立以项目经理为组长,项目总工程师为副组长的全面质量管理 领导小组,形成行政上支持,技术上把关的良性循环,并负责工程总 体质量目标的制定与控制,同时配备充足的自检工程师和自检员, 配 合工地中心实验室具体实施分项工程的质量管理和数据检测,形成第一级质量管理体系。道路工程队、桥梁工程队、给排水工程队、电气工程队由主任工 程师任组长,并配备相应的技术人员,成立质量自检小组,形成第二 级质量管理体系。更新管理方式,采用计算机、网络图、因果图管理各类检测数据, 并根据计算机成果得出保证质量最优的施工方法。1、承包人质量保证体系框图组 织 保 证 体 系目 标 管 理 体 系质 量 管 理 机
27、 构 设 置质 量 监 控 人 员 配 备质量目标分解措施分 项 目 标 承 包 措 施分 项 目 标 承 包 管 理艺 保 证 措 施计量管理保证措施技术资料保证措施材料质量保证措施关键工序控制措施作业质量检验措施计划采购保证措施现场供应核算措施劳动工资合同措施生活服务保证措施工序工程质量合格率100%,单位工程质量等级标准优良2、质量控制组织框图3、施工全过程的质量监控施工全过程质量监捽投入品的质量监控施工工艺、施工过程的质量监控4、质量因素全面监控产品的质量监控对产 所人 有员 参的 与质 施量 工监 生控对料 工实 程施 所的 用质 原量 的控 材制对械 工设 程备 所的 用质 施量
28、工监 机控验方法的质量监控对所用施工方法检对境 所的 处质 劳量 动监 生控 产管 环理5、质量管理检验程序6、事前、事中和事后质量监控系统施工人员质量控制工程原材料质量监控施工准备工作施工机械设备质量监控质量事前监 控施工方法、检验方法质量监控技术、劳动和管理环境质量监控工程开工申请报告工程设计图纸的阅读、理事前、事中、事后质 量控制系统质量事中监 控质量事后监 控7、施工过程质量检验程序8、中间验收质量自检流程图合格(三)确保工程质量的措施为保证本工程的施工质量, 确保在施工中标后全面履行与业主签订的承包合同,承包人在施工中将采取如下办法和措施。1、本公司已通过深圳质量认证中心ISO-90
29、02质量认证,本合同段工程从资格预审、工程投标直到工程竣工全过程将按照 ISO-9002 质量管理程序文件控制,并作为代表性工程。2、人员素质保证,项目经理部人员由具有中级以上技术职称的公路桥梁专业技术人员组成, 其中项目总工程师为高级工程师, 专业技术人员 (助工级以上 )不少于标段管理人员的60%。混凝土工、机械操作手(挖掘机、起重机、压路机等)均选派4 级以上熟练工,人数满足两班或三班制要求。3、工程开工前组织全体工程技术人员、管理人员和职工学习合同文件、技术规范、本项目工程质量目标及质量管理责任制,牢固树立质量第一、争创全优工程的指导思想。4、尊重和绝对服从业主代表和监理工程师,根据合
30、同条款的要求, 在监理工程师及其代表的监督和指导下施工, 并如实地向工程师汇报工程进度和质量情况。5、采取配套齐全的试验检测设备,选派责任心强的试验检测人员,加强对线路平、纵、横断面控制,并确保各工序,各分项工程的施工质量达到规范要求。6、第一分部分项工程施工方法的选择,均应从保证工程质量的角度出发, 经质量管理领导小组进行质量可靠性论证, 通过试验路段验证后,才能报监理工程师审批,并经批准后实施。7、各分部分项工程开工前,由中心试验室对该项目所需各种材料 (半成品或成品)进行检测,同时在使用过程中加强随机抽检,杜绝不合格材料进入现场。对于混合型材料亦由中心试验室进行配比设计,其数据经计算机分
31、析对比后,选择质量可靠性高的配比,经质检工程师审查并报监理工程师批准后,再予实施。8、自检员、试验员必须跟班作业,工程关键部位以及经监理工程师批准实行“三班制”作业的施工,必须有质检工程师或质检员守候现场。9、每一分部分项工程完工,经专业施工队自检、专业工程师质量判定、中心试验室三级质量认定后,报总工程师复核签字,填写报检单,再报请监理工程师检查,经监理工程师检合格后,方进行下一道工序施工。10 、每一工序完工后,应对施工场地进行清理,以免残留物对下道工序产生影响。11 、 对于连续施工工序, 交班自检人员应就本班次施工质量情况及需要注意事项向接班人员作详细说明,并认真填写交接班记录。12 、
32、 对于承包人雇请的合同制工, 承包人将尽量使其从事的施工项目单一化,以此提高他们的生产技能和稳定施工质量。13 、定期检查,校正检测仪器,避免由于检查仪器的误差而影响工程质量。14 、 根据规范要求制定详细的内部工程质量检测制度和工程质量检查评分方法,质量领导小组每月至少进行一次全面质量检查和评分, 并将结果予以通报, 此结果将是核实各工程队工资标准的主要依据, 工程队质量自检小组每天进行质量小结, 每周进行一次自检自评,并将结果报质量管理领导小组,此结果亦是职工取得报酬的重要依据。15 、实行质量一票否决制,当质量与进度等发生矛盾时,项目总工程师或通过专业工程师拥有施工否决权,必须确保工程的
33、施工质量。16 、 对关关键项目工程质量必须采取双控措施, 经项目总工程师同意后再报监理工程师批准。17 、采取各种途径,提高施工人员技术素质,利用雨天和施工间隔,请监理工程师讲授技术要求和施工工艺要求,组织技术比赛,并适当派员外出学习, 及时掌握国内外市政工程施工中的新工艺和新技术。18 、 如出现质量事故, 由总工程师或专业工程师组织有关人员对事故原因进行分析, 确定事故等级和类型, 提出缺陷修复方案或返工 方案及质量整改措施,报监理工程师批准后实施。对事故责任人将予 以经济处罚,通报批评,以杜绝类似事故的再次发生。第八章 安全生产保证措施(一)安全生产的技术组织措施我公司已经通过了OHS
34、AS18000职业健康安全管理体系认证, 我司在实施和完成本合同工程及缺陷修复的整个过程中,将采取切实、有效、可行的措施,充分关注和保障所有工作人员的安全,使现场和本合同工程的实施保持有条不紊。1、组织专人调查地下管线埋设情况,在现场设置醒目标示。在新建管线完成前,对暴露的各种管线进行标识,并 24 小时派专人看 管。2、我司将积极主动地与当地公安和交警部门取得联系,按照上述部门的规定和要求办好各种手续。3、加强安全思想教育,树立安全第一的思想,提高安全意识、项目经理部建立专职安全生产管理组织, 由项目经理任主任, 设专职安全工程师及安全员, 负责施工全过程的安全管理工作, 并经常开展“安全生
35、产月”活动,经理部定期组织各专业队负责人进行检查、评比,不符合要求的限期整改,直至停工整顿,经验收合格方可继续施工。4、制定各工序、岗位安全生产的操作规程,用以规范施工作业的全过程。5、经常对施工设备进行检查,加强维修保养,保证设备在整个施工期间始终处于良好状态。6、施工过道、交叉路口;设置明显的交通标志。用于提醒。加强驾驶员慎重驾驶,减少阻车现象,防止交通事故。7、监理驻地,承包人驻地配备必须的消防用具,并使其保持良好的状态。8、配备必要的交通、通讯设施,加快对突发事件的处理。9、进入工地的所有人员必须配戴不同标志的安全帽,穿安全防护鞋, 安全主任及安全管理人员配戴明显职务标志, 并用对讲机
36、保持 不中断联络。10 、有关技工必须持证上岗、如电工、压路机手、机械驾驶员、搅拌站操作手等。11、夜间施工确保工地照明及亮度。12 、工地医疗室 24 小时值班,备足常用及急救药品器具,并经常对食堂,饮用水等进行抽检。13 、 本合同段工程的安全质量目标是杜绝人身伤亡及重大安全事故,一般事故( 3000元以下) ,控制在最低限度。14 、建立健全安全管理规章制度本合同段由项目经理(安全主任) ,安全工程师根据有关法规,制定如下安全管理规章制度,进场后提交监理工程师备存:( 1)混合料搅拌站施工安全管理制度;( 2)机械施工安全管理制度;( 3)工地用电安全管理制度;( 4)场内交通规划及安全
37、管理制度;( 5)工地保卫、防火、防盗安全管理制度;( 6)工地机械用油及油库安全管理制度;( 7)紧急情况处置程序及方案;( 8)工地卫生管理制度;上述制度细则在进入工地后 7 日内提交给监理工程师。、施工安全管理组织机构项目经理袁海波安全主任 工地保卫安全员:龙祺侨梁施工安全员:黄树廉电气施工安全员:周兴湘彖化施工安全员二黄秋环给排水施工安全员:周跃辉安全主任由项目经理兼任,为标段全方位安全的第一责任人。安全工程师为项目经理部专职组成人员,负责制定现场安全规 则,检查六大安全员的工作执行情况,每周召开安全例会,每月向项 目经理及项目经理例会提交安全报告,并负责处理涉及安全的任何事 项,为标
38、段全方位安全的第二责任人。六大安全员由2至数人组成,以满足连续值班要求为准,均为专职人员,并对值班期间的分管项目 安全负责,为直接责任人,形成覆盖全工程的网络监督管理系统。、施工安全检查工作序图安全工程师组织各分项安全员学习制度奖征细则三、安全事故处理程序按应急处理程序及方案实施工序提交事故初步报告安全总监组织调查并向项目经理部提交调查报告项目经理会议事故分析确定事故发生性质及责任人项目经理向监理工程师提交事故最终报告根据监理工程师指示制定整改措施事故善后处理第九章 文明施工、环境保护保证措施1、文明施工措施( 1)项目经理部驻地、各专业工程队驻地按照规划进行建设,做到窗明几净、 “五牌一图”
39、等图表上墙,并安排一定的驻地绿化和文件活动场地。( 2)与当地交往规范使用文明用语,尊重监理工程师的辛勤劳动,虚心听取意见,不折不扣地执行监理工程师指令,并认真加以研究解决。( 3)维护施工环境,办公室和施工场地整洁卫生,施工物资材料、机具堆放到指定地点,标识清晰,施工范围进行围护,创造一个良好的工作环境。2、环境保护措施环境保护是我国的一项基本国策, 在市政工程建设中, 应作好市政工程施工的环境保护工作, 减轻因市政建设导致的环境污染。 保护自然、维护生态平衡,保障人民生活质量。中标后, 我司在施工中将严格执行 公路建设项目环境保护设计规定及环境保护法等有关法规,严格遵守国家和地方所有控制环
40、境污染的法律和法规,采取必要的措施防止施工中的燃料、油、化学物、污水、废料和垃圾以及土方等有害物质对河流、湖泊、地塘和水库的污染,防止灰尘、噪音和汽油等物质对大气层的污染。并采取规范化的施工, 把施工对环境, 附近财产和居民生活的影响减少到最低限度。项目经理部将积极主动地与当地环保部门联系, 定期向他们汇报工作, 取得当地环保部门的支持和对我们工作的指导, 加强对全体员工的环保思想教育, 重视环境保护的文明施工, 项目经理部设立一名环保负责人,经常对所属工地进行检查、评比、奖优罚劣,把环保工作当作一项重要的、经常性的工作来抓。( 1)水污染临时性的水污染放置和永久性防治工程相结合, 以便在施工期内和运营期间有效、经济、持续地控制水污染。在施工中尽量避开生活水源, 如果施工区靠近生活水源, 则用沟濠或堤坝同生活水源隔开, 在施工期间需要拆除这些堤坝时, 应特 别注意避免污染生活水源。冲洗骨料的水或其它施工废水,在排入河流以前应经过过滤,沉淀或其它有效方法处理,以减少沉淀物对河流的污染。( 2)污水、废油来自生活区, 办公区和施工区的污水经过净化处理, 并经检验符合环保标准后才能排放。加强对施工机械的维修保养, 遇到漏油、 漏水的机械必须修好后方可继
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 2025年电商平台数据分析:用户行为分析与产品迭代报告
- 化工新材料研发进展与2025年工业制造领域应用研究报告
- 2025年文化遗产数字化保护与利用中的数字文化遗产保护人才需求报告
- 健康化转型下的休闲食品市场拓展与品牌战略研究报告
- 2025届山东省东营市东营区胜利一中学八下数学期末学业质量监测模拟试题含解析
- 公司贷款归还协议书
- 单位委托培养协议书
- 地租合同解除协议书
- 合伙欠债退股协议书
- 公司购买保险协议书
- 2025湖北水发集团园招聘40人笔试参考题库附带答案详解
- 《结直肠癌精准治疗策略与实践课件》
- 水务公司笔试题目及答案
- 延安通和电业有限责任公司招聘真题2024
- 2025年离婚协议范文下载8篇
- 病媒生物防治试题及答案
- 正定古城介绍课件
- 超声技术在麻醉监测中的新兴应用-全面剖析
- 2024年陕西省城固县事业单位公开招聘医疗卫生岗笔试题带答案
- 2025年公共文化服务管理考试试题及答案
- 金融投资公司商业计划书模板范文
评论
0/150
提交评论
