1、桥涵工程钻孔灌注桩钻孔施工明白卡1、场地平整:将施工场地平整, 清除施工场地杂物。挖好泥浆池,准备好施工用水。2、根据测量测设的桩中心点, 沿桩位纵横轴线交叉的控制桩来控制桩位,并用混凝土将控制桩防护,在控制桩中心位置的木桩上钉小钉。3、护筒选用直径比桩径大20cm的钢护筒,根据护筒直径钻孔,根据地质要求控制护筒埋深,并露出地面以上 30cm,护筒埋设要垂直,用垂线法测垂直度,护筒上下端到垂线距离偏差不超过 2cm。护筒固定好位置后,将护筒外侧土回填,并夯实。4、钻头直径等于桩径, 钻机就位时, 使钻锥中心对准测量放样时所测设的桩位。钻机安装时,底架垫平,不得产生位移和沉陷。钻头与桩中心偏差在

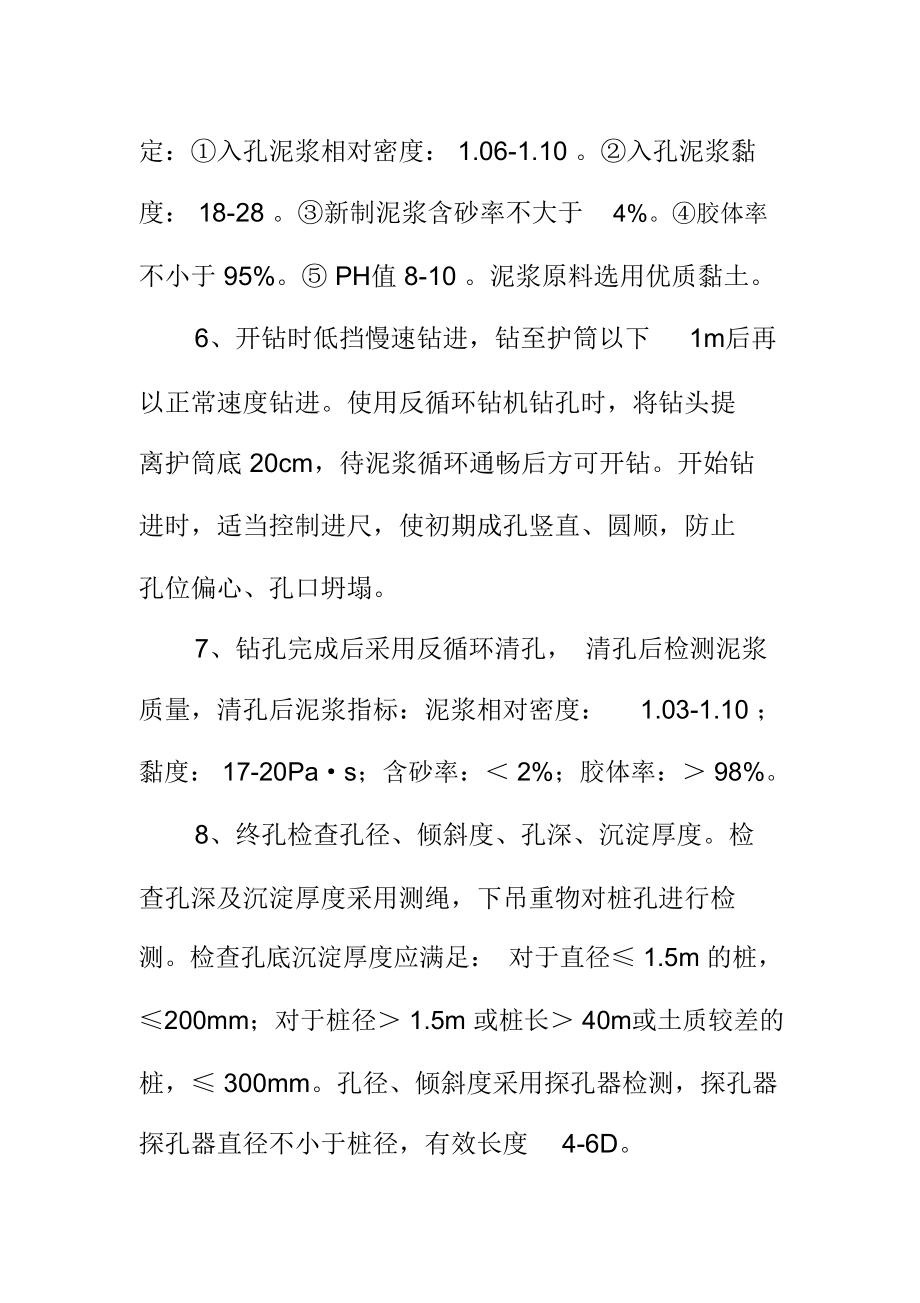

2、5cm范围内。5、钻孔施工前测泥浆指标, 泥浆指标符合下列规定:入孔泥浆相对密度: 1.06-1.10 。入孔泥浆黏度: 18-28 。新制泥浆含砂率不大于4%。胶体率不小于 95%。 PH值 8-10 。泥浆原料选用优质黏土。6、开钻时低挡慢速钻进,钻至护筒以下1m后再以正常速度钻进。使用反循环钻机钻孔时,将钻头提离护筒底 20cm,待泥浆循环通畅后方可开钻。开始钻进时,适当控制进尺,使初期成孔竖直、圆顺,防止孔位偏心、孔口坍塌。7、钻孔完成后采用反循环清孔, 清孔后检测泥浆质量,清孔后泥浆指标:泥浆相对密度:1.03-1.10 ;黏度: 17-20Pa·s;含砂率: 2%;胶体率: 98%。8、终孔检查孔径、倾斜度、孔深、沉淀厚度。检查孔深及沉淀厚度采用测绳,下吊重物对桩孔进行检测。检查孔底沉淀厚度应满足: 对于直径 1.5m 的桩,200mm;对于桩径 1.5m 或桩长 40m或土质较差的桩, 300mm。孔径、倾斜度采用探孔器检测,探孔器探孔器直径不小于桩径,有效长度4-6D。9、旋扩过程中认真观测旋扩压力值的变化及旋扩

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
