1、满堂式碗扣支架设计计算 AK1+218.426匝道桥位于毛集互通区A匝道上,为三联13孔,全长330.92m,左右幅分离式等截面预应力砼连续箱梁。第一联5跨,为24.94+3×25+24.94m;第二联4跨,为23.36+2×25+24.94m;第三联4跨,为24.94+2×25+24.94m,其中第七跨与第八跨上跨高速公路主线。预应力砼现浇连续梁为单箱单室结构,箱梁高1.5m,顶板宽7.15m,底板宽3.6m,两侧悬臂长各为1.62m;支点横梁处底板厚43cm,顶板厚45cm,腹板厚70cm;跨中箱梁底板厚18cm,顶板厚20cm,腹板厚50cm。 依据设计图纸

2、、水文、地质情况,并充分结合现场的实际施工状况,为便于该区段连续箱梁的施工,保证箱梁施工的质量、进度、安全,我部采用满堂式碗扣支架组织该桥连续箱梁预应力混凝土逐段现浇施工。一、满堂式碗扣件支架方案介绍满堂式碗扣支架体系由支架基础(30cm厚5灰土、5cm厚C20砼面层)、48×3mm碗扣立杆、横杆、斜撑杆、可调节底撑、顶托、12.6槽钢做底板纵向垫梁、10cm×15cm做翼板纵向垫梁、25cm间距10cm×10cm做横向分配梁;模板系统由侧模、底模、芯模、端模等组成。12.6槽钢及10cm×15cm木方垫梁沿纵桥向布置,直接铺设在支架顶部的可调节顶托上,

3、箱梁模板采用18mm厚定型大块竹胶模板,后背横向8cm×8cm木方,然后直接铺装在10cm×15cm、10cm×10cm木方分配梁上进行连接固定。根据箱梁施工技术要求、荷载重量、荷载分布状况、地基承载力情况等技术指标,通过计算确定,每孔支架立杆布置:纵桥向立杆间距为:3*60cm+n*120cm+3*60cm,横桥向立杆间距为2*90cm+2*60cm+3*90cm+2*60cm+2*90cm,即腹板区为60cm,两侧翼板及底板区为90cm,共11排;支架立杆步距为120cm,支架在桥纵向每360cm间距设置剪刀撑;立杆顶部安装可调节顶托,立杆底部支立在底托上,底

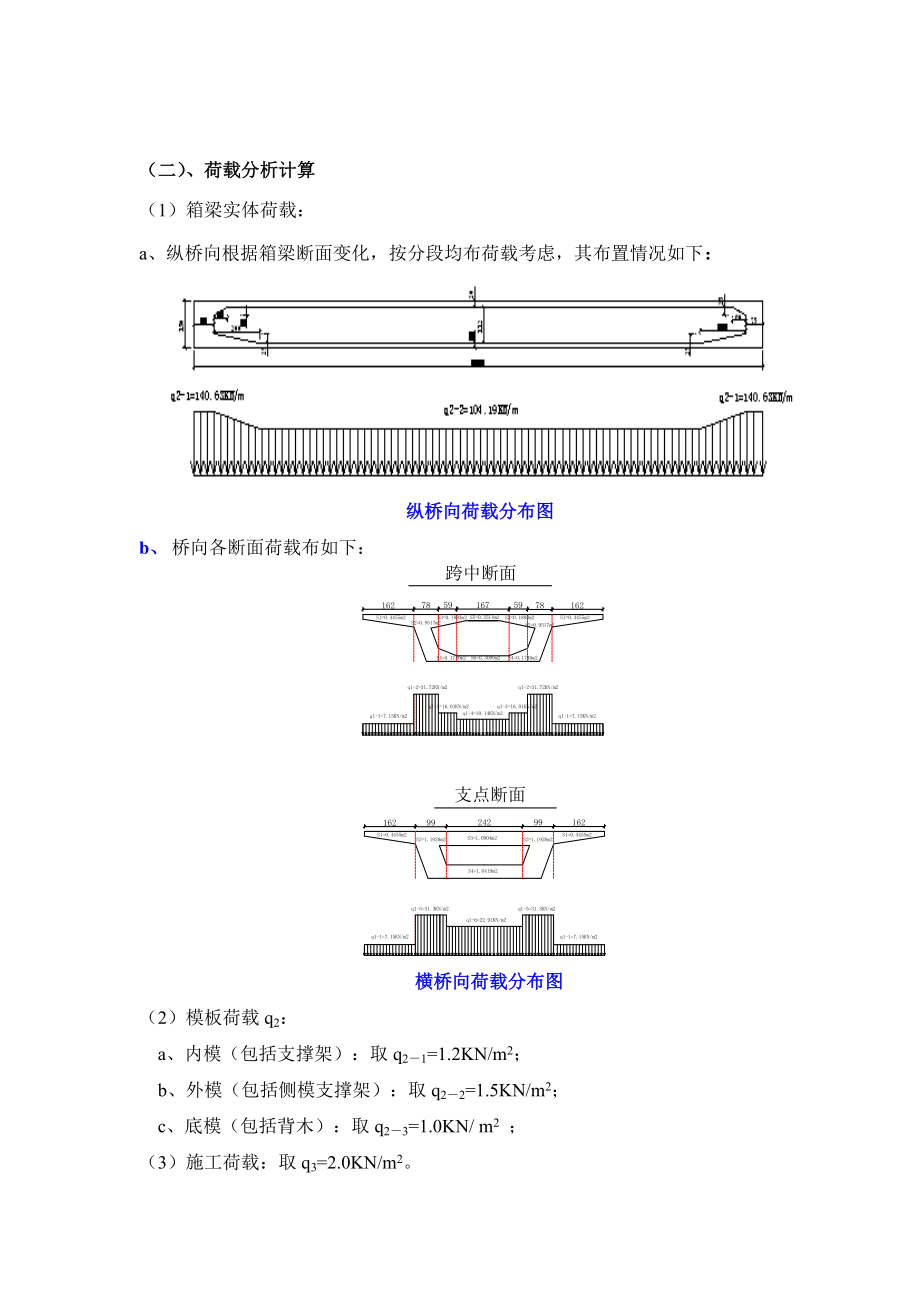

4、托下垫垫木,安置在砼面层上,以确保地基均衡受力。二、支架计算与基础验算(一)、资料(1)WJ碗扣为48×3.5 mm钢管;(2)立杆、横杆承载性能;(3)根据工程地质勘察报告,本桥位处地基容许承载力在220Kpa以上。碗扣立杆、横杆承载性能立 杆横 杆步距(m)允许载荷(KN)横杆长度(m)允许集中荷载(KN)允许均布荷载(KN)0.6400.94.5121.2301.23.571.8251.52.54.52.4201.82.03.0(二)、荷载分析计算(1)箱梁实体荷载:a、纵桥向根据箱梁断面变化,按分段均布荷载考虑,其布置情况如下:纵桥向荷载分布图b、 桥向各断面荷载布如下: 横

5、桥向荷载分布图(2)模板荷载q2:a、内模(包括支撑架):取q21=1.2KN/m2;b、外模(包括侧模支撑架):取q22=1.5KN/m2;c、底模(包括背木):取q23=1.0KN/ m2 ;(3)施工荷载:取q3=2.0KN/m2。(4)碗扣脚手架及分配梁荷载: 按支架搭设高度10米计算:q4=1.5(钢管)+1.0(分配梁)=2.5KN/m2。(5)水平模板的砼振捣荷载,取q5=2.0KN/m2。(三)、碗扣立杆受力计算(1) 在跨中断面腹板位置,最大分布荷载: q1.2*q1-2+1.2*(q2-1+q2-2+q2-3)+1.4*(q3+q4+q5) =1.2*31.72+1.2*(

6、1.2+1.5+1.0)+1.4*(2.0+2.5+2.0)=51.6KN/m2碗扣立杆分布60cm×120cm,横杆层距(即立杆步距)60cm,则单根立杆受力为:N0.6×1.2×51.6=37.15KN<N=40 KN(2)在跨中断面底板位置,最大分布荷载 q=1.2*q1-4+1.2*(q2-1+q2-2+q2-3)+1.4*(q3+q4+q5) =1.2*10.14+1.2*(1.2+1.5+1.0)+1.4*(2.0+2.5+2.0)=25.71KN/m2碗扣立杆分布90cm×120cm,横杆层距(即立杆步距)120cm,则单根立杆受力为

7、:N0.9×1.2×25.71=27.76KN<N=30 KN (3)跨中翼缘板位置立杆计算: q=1.2*q1-1+1.2*(q2-1+q2-2+q2-3)+1.4*(q3+q4+q5) =1.2*7.15+1.2*(1.2+1.5+1.0)+1.4*(2.0+2.5+2.0)=22.12KN/m2碗扣立杆分布为90cm×120 cm,横杆层距(即立杆步距)120 cm,单根立杆最大受力为:N0.9×1.2×22.12=23.89KN<N=30 KN(4)支点底板位置: q=1.2*q1-6+1.2*(q2-1+q2-2+q2-3

8、)+1.4*(q3+q4+q5) =1.2*22.91+1.2*(1.2+1.5+1.0)+1.4*(2.0+2.5+2.0)=41.03KN/m2碗扣立杆分布为0.6 cm×0.9cm,横杆层距(即立杆步距)120cm,则单根立杆受力为:N=0.6×0.9×41.03=22.16 KN/m2<N=30KN(四)、地基受力计算由工程地质勘察报告,设计提供的地质勘探资料表明,地表土质为亚粘土、粘土、亚砂土,地基的承载力最小为160kpa,无软弱下卧层。各部位地基受力如下表:箱梁部位荷载(KN)受力面积(m2)地基受力(Kpa)跨中腹板37.150.6*1.25

9、1.6跨中底板27.760.9*1.225.71跨中翼缘板23.890.9*1.222.12支点底板22.160.9*0.641.03(五)、支架立杆稳定性验算碗扣式满堂支架是组装构件,一般单根碗扣在承载允许范围内就不会失稳,为此以轴心受压的单根立杆进行验算。碗扣件采用外径48mm,壁厚3.5mm,A489mm2,A3钢,I10.78*104mm4,回转半径=(I/A)1/2=1.58cm,=205MPa。公式:NN= A跨中底板位置步距:h=120cm,跨中腹板位置步距h=60cm。跨中底板处长细比L/=120/1.58=75.9<=150取76;横梁底板处长细比L/=60/1.58=

10、37.9<=150取38;此类钢管为b类,轴心受压杆件,查表:0.744(跨中底板处),0.893(跨中腹板处)跨中底板处:N=0.744×489×205=74582.28N=74.6KN跨中腹板处:N=0.893×489×205=89518N=89.6KN支架立杆步距120cm中受最大荷载的立杆位于跨中底板处,其N27.76KN;立杆步距60cm中受最大荷载的立杆位于跨中腹板处,其N37.15KN(见前碗扣件受力验算)由上可知:跨中底板处:N27.76KNN=74.6KN跨中腹板处:N37.15KNN=89.6KN跨中底板处:nN/N74.6/2

11、7.762.72跨中腹板处:nN/N89.6/37.152.42结论:支架立杆的稳定承载力满足稳定要求。(六)、地基沉降量估算(1)假设条件:E0在整个地层中变化不大,计算地层按一层进行考虑。(2)按照弹性理论方法计算沉降量:S=pb(1-2)/E0S地基土最终沉降量;p基础顶面的平均压力;按最大取值P51.6Kpab矩形基础的宽度;0.6m、E0分布为土的泊松比和变形模量;=0.2E0=1-22/(1-)Es=5.517Es土的压缩模量,取6.13Mpa沉降影响系数,取1.12最终沉降量:S51.6×10-3×0.9×1.12×(1-0.22)/5.5

12、17=9.1mm(七)、支撑梁受力计算1)12.6槽钢受力计算 12.6槽钢为热轧普通槽钢,截面惯性距Ix388.5 cm4,截面抵抗距Wx=36.4 cm3,容许弯曲应力w145MPa,弹性模量E2.1×105MPa。 a.跨中腹板部位:腹板部位的砼荷载q51.6*0.6=30.96KN/ m,立杆纵向间距为120cm,横向间距为60cm,按3等跨连续梁计算。 荷载:均布荷载q30.96KN/ m强度验算:Mmax=0.08*ql20.08*30.96*1.223.57KN·m3.57*106N·mm w=Mmax/Wx=3.57×106/36.4&#

13、215;10398.1MPa<w=145MPa挠度验算:f0.677*ql4/100EI0.677*30.96*103*1.24/100*2.1×1011*388.5*10-8 0.5mm<f=1200/400=3mm 故满足要求。b.跨中底板部位:立杆纵向间距为120cm,横向间距为0.9cm,底板部位的砼荷载q25.71*0.9=23.14<30.96KN/ m,不作检算。c.支点底板部位:立杆纵向间距为60cm,横向间距为0.9cm,底板部位的砼荷载q41.03*0.9=36.93KN/ m,按3等跨连续梁计算。荷载:均布荷载q36.93KN/ m强度验算:M

14、max=0.08*ql20.08*36.93*0.621.06KN·m1.06*106N·mm w=Mmax/Wx=1.06×106/36.4×10329.1MPa<w=145MPa挠度验算:f0.677*ql4/100EI0.677*36.93*103*0.64/100*2.1×1011*388.5*10-8 0.4mm<f=600/400=1.5mm 故满足要求。2)10cm×15cm木方受力验算10×15cm方木采用木材材料为A3A1类,其容许应力、弹性模量按A3类计,即:w12Mpa,E9×10

15、3MPa,10cm×15cm方木的截面特性:W10×152/6375cm3,I=10×153/12=2812.54cm4。 a.跨中腹板部位:腹板部位的砼荷载q51.6*0.6=30.96KN/ m,立杆纵向间距为120cm,横向间距为60cm,按3等跨连续梁计算。 荷载:均布荷载q30.96KN/ m强度验算:Mmax=0.08*ql20.08*30.96*1.223.57KN·m3.57*106N·mm w=Mmax/Wx=3.57×106/375×1039.52MPa<w=12MPa挠度验算:f0.677*ql4

16、/100EI0.677*30.96*103*1.24/100*9×109*2812.54*10-8 1.7mm<f=1200/400=3mm 故满足要求。b.跨中底板部位:立杆纵向间距为120cm,横向间距为0.9cm,底板部位的砼荷载q25.71*0.9=23.14<30.96KN/ m,不作检算。c.支点底板部位:立杆纵向间距为60cm,横向间距为0.9cm,底板部位的砼荷载q41.03*0.9=36.93KN/ m2,按3等跨连续梁计算。荷载:均布荷载q36.93KN/ m强度验算:Mmax=0.08*ql20.08*36.93*0.621.06KN·m1

17、.06*106N·mm w=Mmax/Wx=1.06×106/375×1032.83MPa<w=12MPa挠度验算:f0.677*ql4/100EI0.677*36.93*103*0.64/100*9×109*2812.54*10-8 0.1mm<f=600/400=1.5mm 故满足要求。(八)、分配梁计算10×10cm木方做横向分配梁,间距25cm,其容许应力、弹性模量按A3类计,即:w12MPa,E9×103MPa 。10cm×10cm方木的截面特性:W10×102/6167cm3,I=10

18、15;103/12=833.34cm4。1).跨中底板部位:立杆纵向间距为120cm,横向间距为0.9cm,底板部位的砼荷载q25.71*0.25=6.43KN/ m,按3等跨连续梁计算。荷载:均布荷载q6.43KN/ m强度验算:Mmax=0.08*ql20.08*6.43*0.920.42KN·m0.42*106N·mm w=Mmax/Wx=0.42×106/167×1032.51MPa<w=12MPa挠度验算:f0.677*ql4/100EI0.677*6.43*103*0.94/100*9×109*833.34*10-8 0.4m

19、m<f=900/400=2.5mm 故满足要求。2).跨中腹板部位:立杆纵向间距为120cm,横向间距为0.6cm,底板部位的砼荷载q51.6*0.25=12.9KN/ m,按2等跨连续梁计算。荷载:均布荷载q12.9KN/ m强度验算:Mmax=0.125*ql20.125*12.9*0.620.58KN·m0.58*106N·mm w=Mmax/Wx=0.58×106/167×1033.47MPa<w=12MPa挠度验算:f0.521*ql4/100EI0.521*12.9*103*0.64/100*9×109*833.34*1

20、0-8 0.1mm<f=600/400=1.5mm 故满足要求。3).支点底板部位:立杆纵向间距为60cm,横向间距为0.9cm,底板部位的砼荷载q41.03*0.25=10.26KN/ m,按3等跨连续梁计算。荷载:均布荷载q10.26KN/ m强度验算:Mmax=0.08*ql20.08*10.26*0.920.66KN·m0.66*106N·mm w=Mmax/Wx=0.66×106/167×1033.95MPa<w=12MPa挠度验算:f0.677*ql4/100EI0.677*10.26*103*0.94/100*9×10

21、9*833.34*10-8 0.6mm<f=900/400=2.5mm 故满足要求。(九)竹胶模板受力计算1)底模板受力计算 荷载按腹板部位荷载进行计算,q=51.6×0.0010.052KN/m计算参数:竹胶模板面板宽122cm,其肋(10cm×10cm木方分配梁)间距为25cm,因此,面板按五跨连续梁进行计算。竹胶面板规格为2440mm×1220mm×18mm,静曲强度:纵向70Mpa,横向50Mpa,弹性模量:E纵向6×103Mpa,E横向4×103Mpa。取1mm宽竹胶板作简化计算,其截面抵抗距W=bh2/6=1

22、5;182/6=54mm3,跨度/板厚=600/18=33.3100,属小挠度连续板。面板验算 a.强度验算:Mmax=KmqL2=0.103×0.052×2502=M/W=334.8/54=6.2N/mm2横向=50Mpa,满足要求。b.刚度验算:考虑竹胶面板肋为10cm×10cm木方,面板净跨径为150mm,故 =KqL4/(100EI)=0.521×0.052×(0.15)4/(100×4×103×1×183/12) =0.1 mm=0.4mm,满足要求。2)侧模板受力计算侧模板采用18mm厚竹胶板

23、,8×8cm木方作模板竖肋,间距20cm,双排钢管作横肋,拉筋两层设置,间距100cm,对此进行模板和支撑受力计算。根据箱梁设计图纸,可知侧模与水平线夹角为20º,则可知cos20=0.93°1,则可以假设侧模垂直受水平荷载的情况进行计算。水平荷载计算:砼浇筑速度v=0.3m/h,侧模高度为110cm,新浇砼初凝时间为6h,故新浇砼对侧模侧压力按下式计算:P1=·h26×1.128.6 KN/m2振捣砼产生荷载:P24.0KPa面板验算:按五跨连续梁进行验算,荷载q32.6×0.0010.033KN/m。a.强度验算:Mmax=KmqL2=0.103×0.033×2502=M/W=212.4/

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
