1、土地复垦方案编制与评审要点(预算类)湖南省地质环境监测总站 李江辉一、投资估算投资估算是指在整个投资决策过程中,依据现有的资料和一定的方法,对建设项目的投资额(包括工程造价和流动资金)进行的估计。投资估算总额是指从筹建、施工直至建成投产的全部建设费用,其包括的内容应视项目的性质和范围而定。投资估算作用有:1项目建议书阶段的投资估算,是多方案比选,优化设计,合理确定项目投资的基础。是项目主管部门审批项目建议书的依据之一,并对项目的规划,规模起参考作用,从经济上判断项目是否应列入投资计划。2项目可行性研究阶段的投资估算,是项目投资决策的重要依据,是正确评价建设项目投资合理性,分析投资效益,为项目决

2、策提供依据的基础。当可行性研究报告被批准之后,其投资估算额就作为建设项目投资的最高限额,不得随意突破。 3项目投资估算对工程设计概算起控制作用,它为设计提供了经济依据和投资限额,设计概算不得突破批准的投资估算额。投资估算一经确定,即成为限额设计的依据,用以对各设计专业实行投资切块分配,作为控制和指导设计的尺度或标准; 4项目投资估算是进行工程设计招标,优选设计方案的依据。 5项目投资估算可作为项目资金筹措及制订建设贷款计划的依据,建设单位可根据批准的投资估算额进行资金筹措向银行申请贷款。 投资估算贯穿于整个建设项目投资决策过程之中,投资决策过程 可划分为项目的投资机会研究或项目建设书阶段,初步

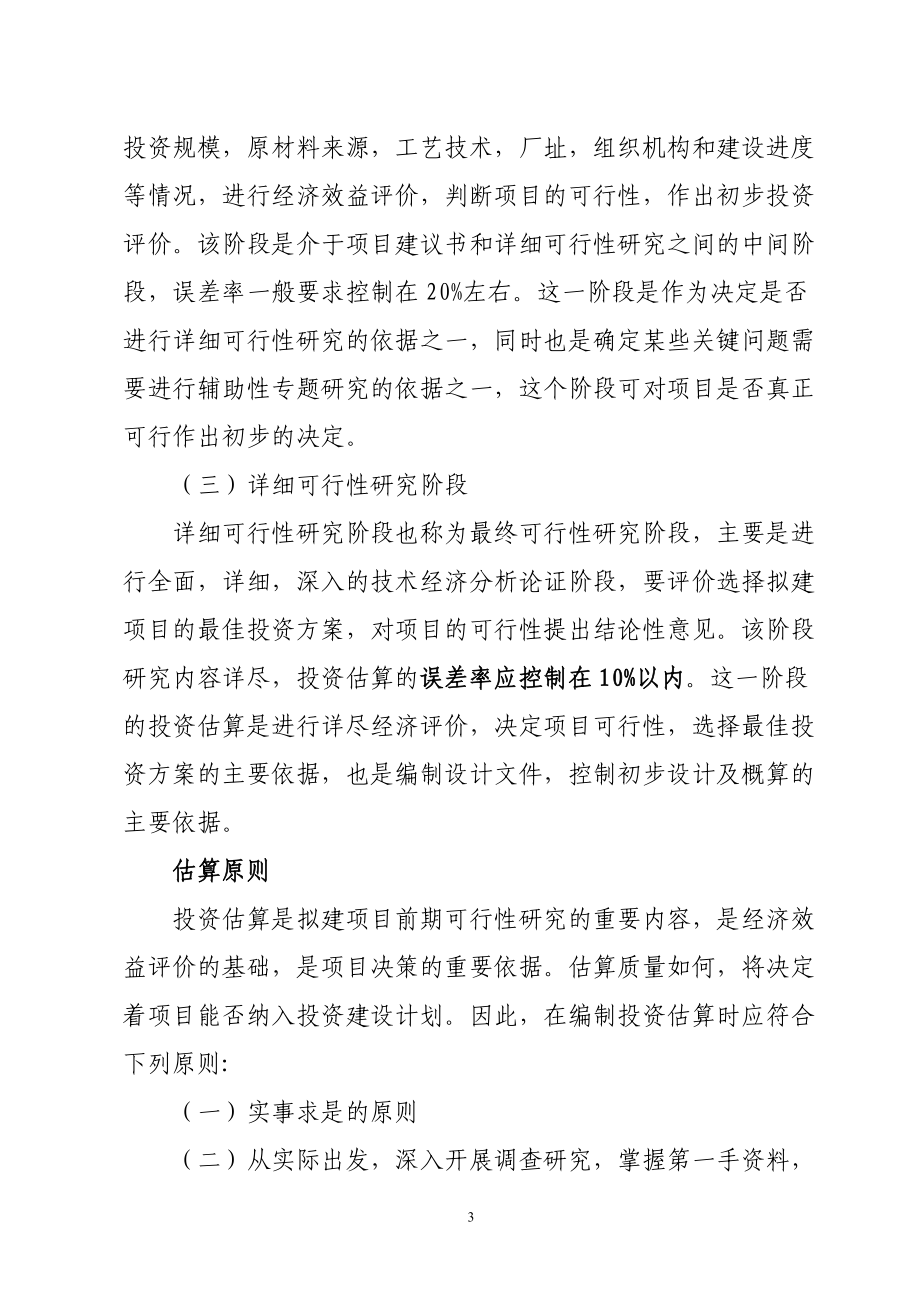

3、可行性研究阶段及详细可行性研究阶段,因此投资估算工作也分为相应三个阶段。不同阶段所具备的条件和掌握的资料不同,对投资估算的要求也各不相同,因而投资估算的准确程度在不同阶段也不同,进而每个阶段投资估算所起的作用也不同。(一)投资机会研究或项目建设书阶段这一阶段主要是选择有利的投资机会,明确投资方向,提出概略的项目投资建议,并编制项目建议书。该阶段工作比较粗略,投资额的估计一般是通过与已建类似项目的对比得来的,因而投资估算的误差率可在30%左右。这一阶段的投资估算是作为相关管理部门审批项目建议书,初步选择投资项目的主要依据之一,对初步可行性研究及投资估算起指导作用,决定一个项目是否真正可行。 (二

4、)初步可行性研究阶段这一阶段主要是在投资机会研究结论的基础上,弄清项目的投资规模,原材料来源,工艺技术,厂址,组织机构和建设进度等情况,进行经济效益评价,判断项目的可行性,作出初步投资评价。该阶段是介于项目建议书和详细可行性研究之间的中间阶段,误差率一般要求控制在20%左右。这一阶段是作为决定是否进行详细可行性研究的依据之一,同时也是确定某些关键问题需要进行辅助性专题研究的依据之一,这个阶段可对项目是否真正可行作出初步的决定。 (三)详细可行性研究阶段详细可行性研究阶段也称为最终可行性研究阶段,主要是进行全面,详细,深入的技术经济分析论证阶段,要评价选择拟建项目的最佳投资方案,对项目的可行性提

5、出结论性意见。该阶段研究内容详尽,投资估算的误差率应控制在10%以内。这一阶段的投资估算是进行详尽经济评价,决定项目可行性,选择最佳投资方案的主要依据,也是编制设计文件,控制初步设计及概算的主要依据。 估算原则投资估算是拟建项目前期可行性研究的重要内容,是经济效益评价的基础,是项目决策的重要依据。估算质量如何,将决定着项目能否纳入投资建设计划。因此,在编制投资估算时应符合下列原则: (一)实事求是的原则 (二)从实际出发,深入开展调查研究,掌握第一手资料,不能弄虚作假。 (三)合理利用资源,效益最高的原则 市场经济环境中,利用有限经费,有限的资源,尽可能满足需要。 (四)尽量做到快,准的原则

6、一般投资估算误差都比较大。通过艰苦细致的工作,加强研究,积累的资料,尽量做到又快,又准拿出项目的投资估算。 (五)适应高科技发展的原则 从编制投资估算角度出发,在资料收集,信息储存,处理,使用以及编制方法选择和编制过程应逐步实现计算机化,网络化。 估算依据1项目建议书(或建设规划),可行性研究报告(或设计任务书),方案设计(包括设计招标或城市建筑方案设计竞选中的方案设计,其中包括文字说明和图纸) 2投资估算指标,概算指标,技术经济指标。 3造价指标(包括单项工程和单位工程造价指标) 4类似工程造价。 5设计参数,包括各种单位面积指标,能源消耗指标等 6相关定额及其定额单价。 7当地材料,设备预

7、算价格及市场价格(包括设备,材料价格,专业分包报价等) 8当地建筑工程取费标准,如措施费,企业管理费,规费,利润,税金以及与建设有关的其他费用标准等。 9当地历年,历季调价系数及材料差价计算办法等。 10现场情况,如地理位置,地质条件,交通,供水,供电条件等。 11其他经验参考数据,如材料,设备运杂费率,设备安装费率,零星工程及辅材的比率等。 估算程序不同类型的工程项目可选用不同的投资估算方法,不同的投资估算方法有不同的投资估算编制程序。现从工程项目费用组成考虑,介绍一般较为常用的投资估算编制程序: 1熟悉工程项目的特点,组成,内容和规模等; 2收集有关资料,数据和估算指标等; 3选择相应的投

8、资估算方法; 4估算工程项目各单位工程的建筑面积及工程量; 5进行单项工程的投资估算; 6进行附属工程的投资估算; 7进行工程建设其他费用的估算; 8进行预备费用的估算; 9计算固定资产投资方向调节税; 10计算贷款利息; 11汇总工程项目投资估算总额; 12检查,调整不适当的费用,确定工程项目的投资估算总额; 13估算工程项目主要材料,设备及需用量。 常用的估算方法有:资金周转率法、生产能力指数法、比例估算法、综合指标投资估算法等。土地复垦项目投资估算可采用单位实物量估算法(每延米综合单价)和概算指标投资估算法(定额子目套用,计算相关费用)。二、土地复垦工程划分土地复垦涉及建筑、公路、水利、

9、水土保持、环境和输变电等行业,具有明显的多学科,决定了土地复垦技术的复杂性、广泛性、多样性。土地复垦工程内容包括4大部分,即工程措施、生物与化学措施、设备和其他。各部分下设一级、二级、三级和四级科目。工程量要计算到四级科目,四级科目是进行估算的基础。1、土地复垦工程措施一级科目(单项工程)二级科目(单位工程)三级科目(分部工程)四级科目(分项工程)土壤重构工程充填工程地裂缝充填回填粘土土壤剥覆工程表土处置表土剥离、转运集中平整工程田面表土回填表土推运田块基层压实坡面工程梯田田坎修筑削放坡生物化学工程土壤培肥人工(机械)地力培肥清理工程植被重建工程林草恢复工程植树按树种、胸径农田防护工程植树续表

10、配套工程灌排工程支渠(沟)沟槽开挖、渠(沟)身衬砌、底板、压顶、伸缩缝等斗渠(沟)农渠(沟)喷(微)灌工程管道工程机井工程成孔工程按孔径、孔深成井工程套管安装井口工程设备基座、井口防护等水工建筑物涵洞砼、砌体涵管预制砼管安装、管座集雨工程蓄水池基坑开挖、底板、池身、盖板等水窖疏排水工程截流沟沟槽开挖、砌体等道路排水沟输电线路工程线路架设工程电杆安装道路工程田间道路基、路面、路肩等生产路监测与管护工程监测工程地面变形监测复垦效果监测管护工程林地2、设备类型划分设备包括:闸门及启闭设备、排灌设备、水泵设备、变配电及电气控制设备、复垦监测设备等。3、其他费用划分其他费用包括:前期工作费、工程监理费、

11、竣工验收费和业主管理费。前期工作费:指复垦项目在工程施工前所发生的各项支出。包括土地利用与生态现状调查费、土地勘测费、阶段复垦方案编制费、年度实施方案编制费、可研试验费、工程招标代理费。工程监理费:指项目承担单位委托具有工程监理资质的单位,按国家有关规定对工程质量、进度、安全和投资进行全过程的监督与管理所发生的费用。竣工验收费:指复垦工程完工后,因工程竣工验收、决算、成果管理等发生的各项费用。包括:工程复核费、工程验收费、工程决算编制与审计费,复垦后土地重估与登记费和标识设定费。业主管理费:指项目承担单位在土地复垦工程立项、筹建、建设等过程中所发生的费用。三、土地复垦费用构成土地复垦作为一个系

12、统工程,涉及土壤重构工程、植被重建工程、配套工程等。根据国土资源部下发国土资发2006225号和国土资发200781号以及国土资源厅下发湘国土资发201235号文件的规定,土地复垦费概(预)算编制要足额,复垦工程资金测算要合理。做到土地复垦方案和5年阶段预算的编制具有统一性和准确性。土地复垦费用估算应综合考虑损毁前的土地类型、实际损毁面积、损毁程度、复垦标准、复垦用途和完成复垦任务所需的工程量等因素。通过分析不同复垦对象,结合其破坏或压占特点、复垦方向、复垦措施等,确定土地复垦费用构成,包括:工程施工费(含工程施工措施费和生物化学工程措施费)、设备购置费、其他费用、复垦监测费、管护费、预备费等

13、。具体见图:复垦目标为农用地和生产建设用地的,其概(估)算应按湖南省土地开发整理项目预算补充定额标准(试行)湘财建 201422号执行。人工费材料费施工机械使用费临时设施费冬雨季施工增加费施工辅助费夜间施工增加费土地利用与生态现状调查费土地复垦方案编制费土地勘测费阶段性实施方案编制费工程招标代理费竣工验收复核费工程验收费决算编制与审计费复垦后土地重估与登记费直接工程费直接费措施费规费企业管理费前期工作费工程监理费间接费竣工验收费业主管理费其他费用设备购置费复垦监测与管护费用iyong利润税金工程措施施工及生化措施费 施 工 费项目费用科研试验费预备费基本预备费风险金价差预备费安全施工措施费基本

14、农田划补与标志设定费1、工程施工费工程施工费是指在复垦过程中采用工程措施和生化措施进行复垦而发生的一切费用的总和,由工程措施施工费和生化措施施工费组成。工程施工费包括直接费、间接费、利润、税金。1.1 直接费指工程施工过程中直接消耗在工程项目上的活劳动和物化劳动。由直接工程费、措施费组成。1)直接工程费由人工费、材料费、施工机械使用费组成。人工费=分项工程量×分项工程定额人工费+其他费用分项工程定额人工费是人工单价与定额消耗标准的乘积。人工费计算,执行湘财建201422号湖南省土地开发整理项目预算补充定额标准(试行)计算办法,合理确定甲类工和乙类工的日工资标准:甲类工58.00元/工

15、日,乙类工44.43元/工日。材料费=分项工程量×分项工程定额材料费+其他费用定额材料费是定额中各种材料估算价格与定额消耗量的乘积之和。材料估算价格应按当地物价部门提供的市场指导价(或当地造价管理部门发布的材料预算价格信息文件)进行估算,不得再计算运杂费、运输保险费和采保费。注意:对块石、水泥及钢筋等十一类主要材料进行限价。当上述材料预算价格等于或小于“主材规定价格表”中所列的规定价格时,直接计入工程施工费单价;当材料预算价格大于“主材规定价格表”中所列的规定价格时,超出限价部分单独计算材料价差(只计取材料费和税金),不参与取费。表1 主材规定价格表序号材料名称单位限价(元)1块石、

16、片石m3402砂子、石子m3603条石、料石m3704水泥t3005标准砖千块2406钢筋t35007柴油t45008汽油t50009锯材m3120010生石灰t18011树苗株5施工机械使用费=分项工程量×分项工程定额机械费+其他费用机上人工费按甲类工工资标准计算;动力燃料费中的风、水的价格应按以下计算公式计算:施工用水价=水泵组(台)班总费用÷(水泵额定容量之和×8小时×K1×K2)÷(1-供水损耗率)+供水设施维修摊销费式中,K1时间利用系数,一般取0.70.8;K2能量利用系数,一般取0.750.85;供水损耗率取5%8%;供

17、水设施维修摊销费取0.020.03元/m3。施工用风价格=(空气压缩机组(台)班总费用)/(空气压缩顶额定容量之和×60分钟×8小时×K1×K2)÷(1-供风损耗率)+单位循环冷却水费+供风设施维修摊销费式中,K1时间利用系数,一般取0.70.8;K2能量利用系数,一般取0.700.85;供风损耗率取8%12%;单位循环冷却水费0.005元/m3;供风设施维修摊销费0.0020.003元/m3。电的价格直接采用项目工程所在地区的电实际支付价格或工程造价信息价格。2)措施费指为完成工程施工,发生于该工程施工前或施工过程中非工程实体的费用。包括:临

18、时设施费、冬雨季施工增加费、夜间施工增加费(不考虑)、施工辅助费、安全施工措施费。结合生产建设项目土地复垦工程施工特点,措施费一般为直接工程费的3.8%6.3%。临时设施费表2 临时设施费费率表序号工程类别计算基础临时设施费(%)1土方工程直接工程费22石方工程直接工程费23砌体工程直接工程费24混凝土工程直接工程费35农用井钻孔工程直接工程费36其他工程直接工程费27安装工程直接工程费3注:(1)其他工程:指除上述以外的工程,如防渗、架线工程等;(2)安装工程:包括设备及金属结构件(钢管、铸铁管等)安装、PVC管、混凝土管安装工程等。冬雨季施工增加费。计算方法:根据不同地区,按直接工程费的百

19、分率计算,费率确定为0.71.5%。并对在不同季节施工的项目规定采取以下方法确定费率。不在冬季施工的项目取小值,部分工程在冬雨季施工的项目取中值,全部工程在冬雨季施工的项目取大值。施工辅助费。按直接工程费的百分率计算,其中安装工程为1.0%,建筑工程为0.7%。夜间施工增加费。按直接工程费的百分率计算:安装工程为0.5%,建筑工程为0.2%。安全施工措施费按直接工程费的百分率计算,其中:安装工程为0.3%,建筑工程为0.2%。1.2 间接费由规费和企业管理费组成。间接费=直接费(或人工费)×间接费率表3 间接费费率表序号工程类别计算基础间接费费率(%)1土方工程直接费52石方工程直接

20、费63砌体工程直接费54混凝土工程直接费65农用井钻孔工程直接费86其他工程直接费57安装工程人工费651.3 利润指施工企业完成所承包工程获得的盈利。按直接费和间接费之和计算,利润率取3%。1.4税金按国家税法规定的应计入工程造价内的营业税、城乡维护建设税和教育费附加(包括国家教育费附加和地方教育费附加)。计算公式为:税金=(直接费间接费利润)×综合税率表4 综合税率取值表项目所在地农村县镇市区综合税率3.28%3.41%3.48%2、设备购置费指在土地复垦过程中,因需要购置各种永久性设备所发生的费用,如灌排设备中的水泵、电动机、变配电设备及复垦监测设备等。设备购置费包括设备原价、

21、运杂费、运输保险费和采购及保管费。运杂费费率按占设备原价的6%8%计算,采保费费率按设备原价、运杂费之和的0.7%计算。计算公式:设备购置费=设备原价×(1+综合费率)综合费率=运杂费率+(1+运杂费率)×采购及保管费率+运输保险费率3、其他费用3.1 前期工作费对于生产建设项目,前期工作费主要包括两大费用;一是生产项目审批之前发生的与土地复垦相关的费用,该费用纳入企业成本,不纳入复垦专项资金。二是生产项目开始后,复垦项目实施前的复垦相关的费用,计入复垦专项资金。1、土地利用与生态现状调查费按工程施工费的0.5%计算;2、土地勘测费按工程施工费的1.5%计算(项目地貌类型为

22、丘陵/山地的可乘以1.1的调整系数)。3、土地复垦方案编制费、阶段性实施方案编制费以工程施工费和设备购置费之和作为计费基数,采用分档定额计费方式计算。(因属协议价,省厅规定不再纳入前期工作费中)4、招标代理费以工程施工费与设备购置费之和作为计费基数,采用差额定率累进法计算。3.2 工程监理费以工程施工费、复垦监测与管护费、设备购置费为计算基数,可依据国家发展和改革委员会制定的建设工程监理与相关服务收费管理规定(发改价格2007670号)计取或按工程施工费的2%3%计取。(2.5%)3.3 竣工验收费指复垦工程完工后,因工程竣工验收、决算、成果管理等发生的各项费用。包括:工程复核费、工程验收费、

23、工程决算编制与审计费、复垦后土地重估与登记费、标识设定费。按土地开发整理项目预算定额标准规定计取,一般为工程施工费和设备购置费之和的3.0%3.86%计取。3.4业主管理费指项目承担单位在土地复垦工程立项、筹建、建设等过程中所发生的费用。以工程施工费、设备购置费、前期工作费、工程监理费、竣工验收费之和作为计费基数,参照湖南省土地开发整理项目预算补充定额标准(试行),采用差额定率累进法计算。(2.8%)4、复垦监测与管护费4.1 监测费复垦监测费是指在矿山开采过程中,由于其塌陷、沉降及污染等的破坏程度难以预测,为了能及时掌握实际情况,调整并采取及时、有效、正确的复垦措施而设置监测点,用来监测塌陷

24、、沉降及污染等破坏程度,确保复垦工程顺利进行所产生的费用。复垦监测费要根据监测指标、监测点数量、监测次数以及监测过程中需要的设施设备及消耗性材料等具体确定。建设用地复垦项目很少发生该项费用。4.2 管护费指对复垦后的一些重要的工程措施、植被和复垦区域土地等进行有针对性的巡查、补植、除草、施肥浇水、修枝、喷药等管护工作所发生的费用,主要包括管理和养护两大类。具体费用计算可根据项目管理内容、管护时间和工程量测算。表5 林地管护费用测算 (元/hm2·a)序号名称单位消耗量单价小计一直接成本费元/102101人工费(乙类工)工日7044.4331102材料肥料Kg15001.62400补植

25、树苗株50052500水m315000.812003机 械台班101001000二间接费%/5510三合 计元/10720管护期一般按3年计算。5 预备费是指考虑土地复垦期间可能发生的风险因素,从而导致复垦费用增加的一项费用。包括基本预备费、价差预备费和风险金。5.1 基本预备费指为解决在施工过程中因自然灾害、设计变更等所增加的费用。按不超过工程施工费、设备购置费和其他费用之和的3%计算。5.2 价差预备费指建设项目在建设期间内因物价(人工工资、材料和设备价格)上涨、国家宏观调控以及地方经济发展等因素而增加的费用。价差预备费的测算方法,一般根据国家规定的投资综合价格指数,按估算年份价格水平的投

26、资额为基数,采用复利法计算。Wi=5.3 风险金指可预见而目前技术上无法完全避免的土地复垦过程中可能发生风险的备用金。建设用地复垦项目不需计取。四、估算成果土地复垦工程估算文件由编制说明、表格文件和附件组成。一)工程量测算应根据不同土地复垦单元工程措施、生化措施、监测和管护措施的设计内容,分别测算复垦工程量并列表汇总。二)估算说明1)工程概况说明工程类型、复垦利用方向(建设用地、农用地、生态用地复垦)、生产服务年限;复垦区工程布置形式、主要工程内容及工程量、施工工期;估算总投资,分阶段复垦计划和年度复垦实施计划内容及分年度投资计划;管护措施中管护年限、管护次数等;监测措施中监测点数、次数和监测

27、设施设备使用情况等。2)估算说明说明土地复垦估算编制的原则、依据和方法。主要包括采用的定额标准(建设用地复垦项目采用湘财建201422号湖南省土地开发整理项目预算补充定额标准(试行)、价格水平、人工预算单价、基础单价计算依据和费用计算标准。3)主要工程量计算及确定说明简要说明工程估算表中涉及的分部工程主要工程量的计算方法、过程和确定依据等。4)说明土地复垦总投资、单位面积投资等技术经济指标。5)其他需要说明的事项主要说明工程的建设优势及估算编制中需特殊说明的事项,其他与估算有关但未能在表格中反映的事项。三)估算成果根据土地复垦工程量,测算土地复垦静动态投资总额和单位面积投资额。附投资估算总表、

28、各分项估算表、工程施工费单价估算表等表格。表6 土地复垦投资估算总表序号工程或费用名称费用(万元)费率(%)一工程施工费二设备购置费三其他费用四监测与管护费(一)复垦监测费(二)管护费五预备费(一)基本预备费(二)价差预备费(三)风险金六静态总投资七动态总投资说明:1、静态投资=工程施工费+设备购置费+其他费用+监测与管护费+基本预备费 2、动态投资=静态投+价差预备费+风险金25表7 工程施工费单价估算表 金额:元序号定额编号工程或费用名称单位直接费单价间接费利润材料价差税金综合单价直接工程费单价措施费合计1土壤重构工程2植被重建工程3配套工程 表8 工程措施费估算表序号工程或费用名称计量单位工程量综合单价/元合计/元1土壤重构工程1)充填工程2)土壤剥覆工程表土处置3)平整工程2植被重建工程3配套工程合计表9设备购置费估算表序号设备名称计量单位工程量综合单价/元合计/万元1闸门及启闭设备1

温馨提示

  • 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
  • 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
  • 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
  • 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
  • 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
  • 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
  • 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。

评论

0/150

提交评论
