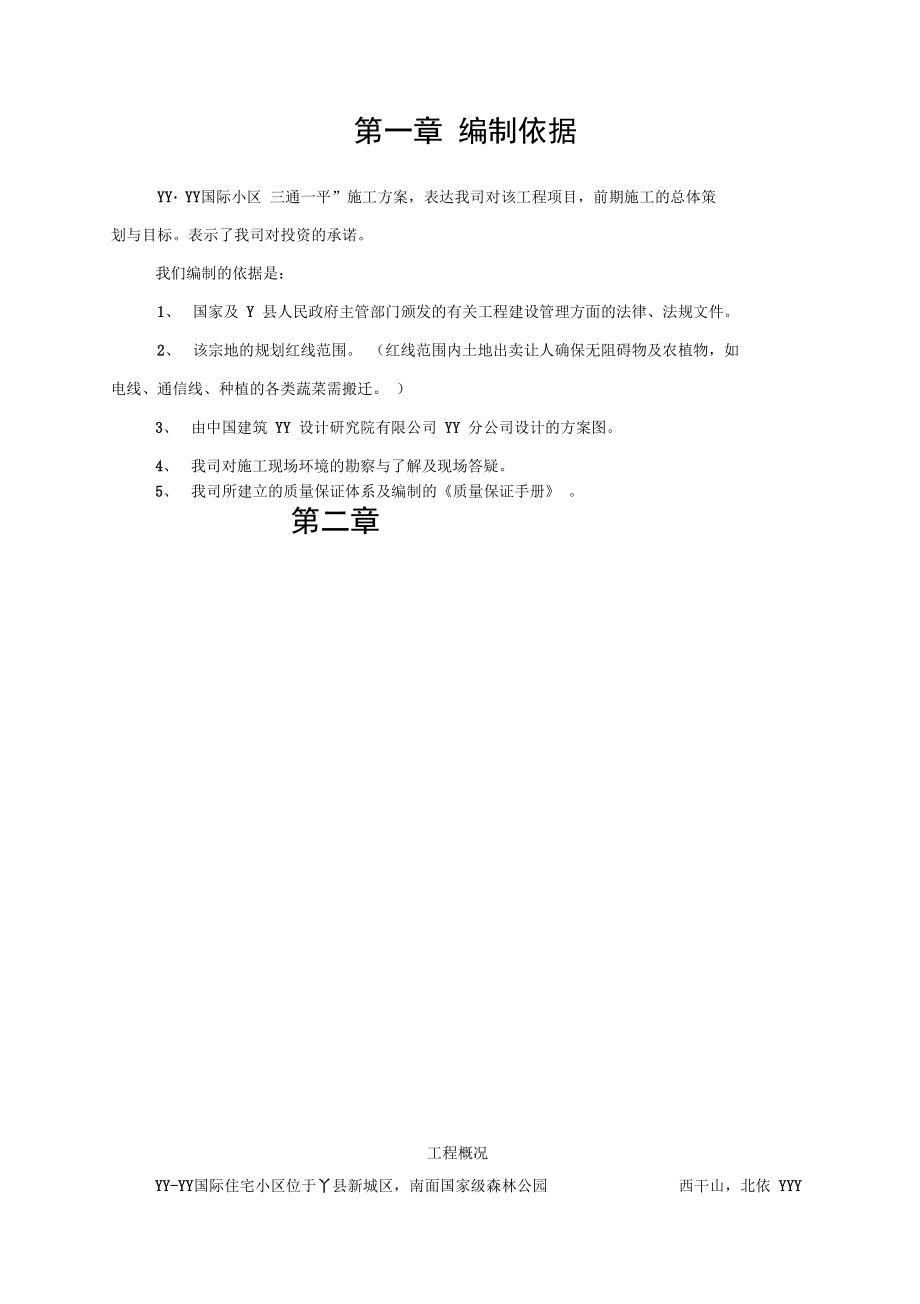

1、第一章 编制依据YYYY国际小区 三通一平”施工方案,表达我司对该工程项目,前期施工的总体策 划与目标。表示了我司对投资的承诺。我们编制的依据是:1、国家及 Y 县人民政府主管部门颁发的有关工程建设管理方面的法律、法规文件。2、该宗地的规划红线范围。 (红线范围内土地出卖让人确保无阻碍物及农植物,如 电线、通信线、种植的各类蔬菜需搬迁。 )3、由中国建筑 YY 设计研究院有限公司 YY 分公司设计的方案图。4、我司对施工现场环境的勘察与了解及现场答疑。5、我司所建立的质量保证体系及编制的质量保证手册 。第二章工程概况西干山,北依 YYYYY-YY国际住宅小区位于丫县新城区,南面国家级森林公园源
2、头 YY 河,东望县域最大的市政广场 YY 音乐广场。YYYY国际住宅小区总占地面积 YYYYY m2。其现状地平与周边道路存在一定的 落差,东面与丫丫丫丫广场相交接的XX路,跟现在的自然地平相差 3-4 m,(该丫丫路在 小区路段为北底南高路形,马路最高处于最低处相差约2.5m);南面与黄山公路,跟现在的自然地平相差约3.5m,北侧丫丫河提坝上口与现在自然地平相差约 3.2m。综合评定土方的回填平衡,减少浪费与返工,以抬高小区内部±0.00至北侧 YYY 洪水水位线以上为目的。土方回填在一期区域进行,如初步以北侧 YY 河洪水水位线为 ±0.000,根据现状统 一回填至1
3、.500m该一期回填土方约为97500 m3第三章 管理机构本工程总指挥 YY 总经理担任,项目总工程师由 YY 副总经理担任。为加强现场管理, 健全管理机制,明确各职能部门各岗位职责及其相互关系, 成立丫丫丫丫国际工程项目部, 按照项目法施工。根据精简、高效管理的原则,施工现场设置 YY-YY国际工程项目部是同时,下设工 程部、预算部、物资部进行开展工作。第四章 施工部署施工可按下列程序进行, 首先进行施工前准备工作, 按照总平面布置图与地形及高 程复测现状后,进行预算编制。设置整个小区测量控制网和水准点,铺设施工通道入口, 其入口南面与北面各设一个。从现有的总体规划方案来确定填土,填土范围
4、现在只针对一期区域展开,同时考虑 到一期内局部位置设有地下车库,对地下车库范围内不进行填土。道路的布局从整体方案确定后,临时施工道路的走向与宽度同经后永久道路的布局 一致,但临时道路面层高度应低于经后永久道路面层的 30CM,其做法能保证以后永久道 路路基的稳定性,同时能节省经后路基的工程量。第五章 施工现场布置本工程水源为城市自来水,政府需提供两路市政给水管进水,拟从市政道路引两 根不小于 DN300 给水管,进入小区,供至红线处,由我司自行接至施工现场所需位置。 施工电源,政府需提供两路独立的 10KV 城市电网电源,放置在小区红线的南北各一处,由我司自行接至所需的施工位置。本工程排水系统
5、,室外排水采用雨、污分流制,污水室外雨水由小区雨水管收集后, 一部 工地临建(如临时检修棚、 简易班房、 临时生活设施一条 8 米宽的施工临时经南北两个污水处理设备处理后排至市政污水管, 分排入市政雨水管一部分用于小区内的绿化浇灌。 工地办公室等) 拟搭建在现扩建干煤棚北面空地道路,沿回填区周围设四盏大照明灯。第六章施工进度计划施工工期按一个月时间考虑,拟定于丫丫丫丫年丫月丫日进行现场施工道路、排水 沟的施工及水电布置,12日打响YYYY国际三通一平”一期工程的第一炮,计划于YYYY 年丫月丫日正式竣工验收移交 三通一平”场地。施工进度保证措施:根据工程施工进度计划、节点要求,充分安排劳动力、
6、施工机械车辆等。每天投入 挖土机2台,运土车辆不少于20辆,及相应人力、机具等,分二班作业(白、中班),必 要时进行三班作业,确保工程按时按质完成。第七章施工技术、质量管理为严格贯彻执行 百年大计,质量第一 ”和我司 精心施工,工艺创新,”的质量方针, 严格执行国家现行工程施工质量规范及标准, 建立有效的质量保证和质量控制体系。 以好 的准备,好的管理,好的产品,好的服务承建工程,工程施工做到三包”和 三保”,即包安全、包质量、包工期;保证文明施工,保证质量符合国家标准,保证按照方案实行。 一各部门的职责:1 项目总工程师1)贯彻执行各项技术政策、技术规范、规程、标准、技术管理制度、上级有关技
7、术工作的指示和决定。2)全面负责项目工程的技术工作,解决工地范围内的技术问题。3)领导和组织施工组织设计和施工技术准备工作计划的编制,主持技术会议,负责解决施工中的重大技术问题,审批施工技术措施。4)深入现场指导施工,督促检查,及时解决所发现的技术和质量问题,掌握施工动 态。5)接受有关设计变更方面的指令,确认后下达到各职能部门及各施工队。6)组织编制施工进度计划,并监督实施,做好工程项目的生产调度工作。7) 组织编制并审核施工技术,按照施工技术档案管理制度的要求组织建立施 工档案。2施工技术员1)贯彻执行各项技术政策、技术规范、规程、标准、技术管理制度、上级有关技术 工作的指示和决定。2)负
8、责所承担工程项目的技术工作。3)参加编制所承担工程项目的施工组织设计和具体施工方案,按局安全、质量管理 的有关规定编制安全、质量施工技术措施,并组织实施。4)负责向班组进行施工前的专业技术交底和作业交底工作。5)参加施工计划的编制,制定确保完成计划和达到各项技术经济指标的实施措施。6)编写施工技术总结,负责施工技术档案中各项技术资料的收集整理工作。7)承担本专业施工责任范围内施工技术日记工作。3工程部1)贯彻执行各项技术政策、技术规范、规程、标准、技术管理制度、上级有关技术工作的指示和决定。2)负责项目实施过程中的施工技术管理、计划控制、生产调度、工程技术文件与资 料管理。3) 接受有关设计变
9、更方面的指令确认后下达到各职能部门及各施工队。4)组织进行项目工程的技术交底工作,监督施工人员严格按照交底要求施工。5)负责对一般施工方案进行审核,对指导书进行审批。负责提供技术工程文件,并 按技术文件和有关质量标准对现场施工进行监控,对工程施工记录进行搜集、整 理。收集整理保存施工技术总结。6)检查监督安全技术措施的落实情况,并采取调整措施。4施工技术交底制度施工技术交底是施工工序中首要环节,应坚决执行,未经技术交底不得施工。技术交底工作由技术负责人负责组织和进行交底。交底内容一般包括:工程内容和施工范围,工程特点和设计意图,主要质量标准和保 证质量的主要措施,施工顺序和主要施工方案,保证施
10、工安全的主要措施,主要物资供应 要求,其它施工注意事项。施工技术员负责作业指导书交底, 对象为班组成员。交底内容包括:操作方法和保证 质量安全的措施,技术检验和检查验收要求, 施工图纸解释,设计变更,经批准的施工方 案和作业指导书,技术记录内容和要求,其它施工注意事项。5施工日记制度施工日记是在建设工程整个施工期间的施工技术方面的记录,是质量评定、工程结算、技术总结的重要依据及资料。施工日记要逐日记录,人员调动应办理交接手续,以保持其完整性。6施工技术档案管理制度建立施工技术档案是施工单位保存施工原始记录和积累经验的重要手段。设置技术档案管理专责,加强档案管理和利于工作。施工技术档案的主要内容
11、有:1)施工组织设计,作业指导书;2)永久水准点和控制桩的测量记录;定位放线测量记录;3)试验报告;4)施工技术记录5)图纸收集;7填方工程1)填方工程开始前,应对填方区域进行全面的检查,清除基底的树墩、主根及其它 杂物,如填方区有积水时,必须设置排水措施,将积水排除,方可进行施工。2)严格控制土料质量,通过控制土料含水量,保证回填质量。保证土料含水量的最 优含水量范围内。如土料含水量过高,压实时易产生橡皮土,此时,应将土料翻 检晾干至最优含水量时,再进行回填,若含水量小于最优含水量,可采用淋水和 加压实遍数的方法。3)填方施工前,应根据回填土料的土力学的性质设计压实系数,确定碾压机具及铺土厚
12、度、压实遍数可通过现场试验来确定。如使用环刀法,检测回填土的密实度, 然后根据定有关参数,最后再进行大规模施工。4)保证碾压质量。本工程碾压采用推土机及平碾压路机进行压实工作。碾压时,轮迹应互相搭接,防止漏压,设定铺土厚度为300-500mm。碾压遍数为68次第八章 安全施工管理8.1 安全管理方针、目标8.1.1 安全管理方针贯彻 “安全第一,预防为主 ”的安全生产方针;遵循安全管理制度化、人员规范化、 安全设施标准化、物料堆放定置化的原则。建立 YYYY国际项目安全管理体系,实行文 件化、程序化的安全管理,并依靠文件体系指导和控制安全管理,进行危险辨识和控制, 从而实现事故的预防和施工全过
13、程的安全管理。8.1.2 安全管理目标(1)确保项目安全运行,保证人员、设备安全;(2)杜绝群伤事故;(3)不发生重大机械设备事故;(4)文明施工达标,争创一流水平。8.2 安全组织机构与职责:8.2.1 组织机构:安全组织机构由本项目第一安全责任人及直接安全责任人(项目经理) 、工程部负 责人及安全监察人员组成。 建立以项目经理为首的行政保证体系, 以项目总工为首的技术 保证体系,以工程部为首的安全监察体系。8.2.2 职责运作:1)第一安全责任人(项目总指挥) :对本项目安全生产负全面领导责任。认真贯彻 执行国家有关安全生产的方针、 政策、法令、法规和上级的有关的规定。负责组织制定与 审批
14、企业安全管理的年度工作计划与目标, 研究和决策重大安全管理措施方案, 推动安全 管理工作的深入开展。 确保安全技术措施经费的提取和使用及安全奖励专用基金的建立和 使用。组织参加本单位的安全施工大检查。2)直接安全责任人(项目副总指挥) :对本项目的安全施工负直接领导责任。认真 贯彻执行国家有关安全生产的方针、 政策、法令、法规和上级的有关的规定。负责组织安 全施工的教育工作。 组织参加本单位的安全施工大检查, 组织实施整改措施。 负责实施安 全施工与经济挂钩的管理办法。3)项目部工程部门:认真贯彻执行国家有关安全生产的方针、政策、法令、法规和 上级的有关的规定。 制定年度安全工作计划目标。 汇
15、总年度安全技术措施计划。 组织开展 安全施工的宣传教育。 总结推广安全施工经验。 及时检查、布置施工中的安全工作。审查 施工组织设计、 专业施工组织设计和单位工程重大施工项目、 危险性作业以及特殊作业的 安全施工措施, 审查安全施工作业票, 并监督措施的执行。 协助领导定期组织并参加安全 大检查。负责组织安全活动。 贯彻落实安全奖惩办法, 制订和实施安监人员业务培训计划。 负责人身伤亡事故的统计、分析和上报。4)安全监察人员: 是该项目的安全管理执法人员, 执行第一责任人对安全生产的决 策,认真贯彻执行国家有关安全生产的方针、政策、法令、法规和上级的有关的规定。进 行执法安全监察工作, 负责监
16、督、 检查本工程施工场所的安全施工、文明施工情况,对查 出的事故隐患, 应立即督促班组进行整改。 参加开工前的安全措施交底及其他安全技术措 施的审批, 布置与检查每周的安全活动。 开展安全施工的宣传教育。 并对企业安全管理工 作进行总结、 评价。执行安全管理的安全决策指令, 根据国家安全管理方针、 法规、法令, 推动安全管理方法。5)作业员工: 工作时遵章守纪, 遵守作业规章制度, 严格按安全操作规程进行作业, 严禁冒险蛮干及擅自违章作业; 自觉参加安全教育培训; 增强自我保护意识, 保证作业中 的安全;对违章指挥及没有安全措施的,有权拒绝施工。8.3 安全管理制度 为加强现场安全管理,我局将
17、坚持安全管理工作 “严、细、务实 ”的工作作风。严格 执行国家有关安全的标准和规范, 严格按国家建筑安全施工管理规定 的要求进行管理。 同时根据当地建设安全管理要求和合同条款制定以下安全管理制度,并在工作中落实执 行:1)部门、岗位安全责任制度 :落实各级安全生产责任制,明确各级安全职责,保 证安全管理工作有效性与持续实效性。2)安全设施标准及实施指南 :对安全设施的制作、 布设、使用等各环节实行有效 控制。3)安全奖惩制度 :制订对违章行为的处罚标准,规定项目的安全奖惩政策,制 订对各类事故的处理办法。4)文明施工考核管理办法 :为实现人机、环境的优化匹配,达到科学化、规范 化、标准化的管理
18、目标。5)安全检查制度:制定检查时间、检查项目,并对查出的问题及时进行整改。6)安全例会、安全活动制度 :制定例会、活动的频率、要求。7)安全技术措施计划和安全施工措施编制制度 :制定安全技术措施计划和安全 施工措施编制要求及审批要求。8)安全用电管理制度 :制定施工用电的技术要求、 施工线路的布设标准,从而规 范现场用电管理。9)安全施工作业票实施细则 :规定危险性施工、关键工序、关键工程、一定要 按要求填写施工作业票,以确保施工的安全。10)劳动安全、劳动卫生管理手册 :制定劳动安全、劳动卫生管理规定,确保施 工过程中人身伤害。11)安全教育培训制度 :确保员工安全教育培训工作正常开展。1
19、2)机械设备安全管理规定 :制定机械设备的安全管理要求、安全技术要求,以 确保施工能安全运行。13)事故调查、处理、统计、报告制度 :制定事故调查、处理、统计、报告程序、 要求,以确保事故调查、处理、统计、报告的及时性、准确性。8.4 安全活动 每周一为安全活动日, 活动时间为 1 小时,由安全专责组织,全体人员参加。 班组实 行“站班会 ”,班组长履行好自己的职责,每天在工作前开 “站班会 ”,进行 “三查”、“三交” (交任务、交安全、交技术) ,强调正确使用工器具和过去保护用品,加强员工的遵章守 纪。活动要求要有内容、有记录。活动情况记入 “安全活动记录表 ”,安全主管、安全专责 将不定
20、期组织抽查。8.4.1 安全检查1)工程开工前,由安监部门组织,技术负责人、施工员、质检员、施工班组长参加。对现场安全防护设施是否具备开工条件进行全面检查。2)月中旬,由第一安全责任人、安监专职和相关部室负责人,对施工现场进行综合性安全、文明施工大检查,检查按照 “ JGJ59- 99标准执行。3)安监人员负责对现场的监督及巡查, 每天下班前半小时必须对工地进行全面检查, 发现问题应立即安排处理,对违章人员进行教育,必要时实行经济处罚。4)安全检查查出的问题,由安监部门负责将查出的问题以安全隐患整改通知单 的形式下发有关班组, 并监督存在问题的班组按期限整改, 问题整改完毕后, 责任班组以 安
21、全隐患整改反馈单的形式向安监部门反馈,安监部门负责检查验证。8.4.2 安全奖惩1)项目部对安全、文明、卫生做出突出成绩的班组和个人按照考核标准进行奖励2)处罚:a、 对违章作业人员按安全监察处罚通知单进行处罚。b、对事故责任班组、事故责任人按项目安全管理制度进行处罚。8.5 安全技术管理措施8.5.1安全交底安全交底覆盖率必须 100%,层层贯彻落实。坚持安全施工作业票制度,定期安全大 检查,坚持开工前的安全措施交底, 开展安全施工的宣传教育, 严格按安全操作规程进行 作业,严禁冒险蛮干及擅自违章作业。8.5.2 施工用电管理施工用电严格按电力行业 DL50091 92标准执行,设置应有设计
22、并经有关部门审核 批准后方可施工,竣工后经验收合格方可投入使用, 并严格执行 “三相五线制 ”供用电规定。8.6 现场交通安全管理规定1 )司机、机手必须严格遵守施工现场各种规章制度,做到服从调度,不私拉乱运。2)入施工区,严格控制车速。白天,路幅宽阔段不得超过 30k 窄路、交叉路口不得 超过15km/h ;阴暗地段,路况不清,夜间行车不得超过 510km/h。场地狭小,运输繁 忙的地段应设置临时交通指挥。3)严禁超截。应不超过规定吨位,装载应注意分布均匀。4)严禁在施工道路超车。5)同向行驶的车辆,应保持 3m 以上的安全距离。6)汽车、重机在行驶中发生故障时,须移至不妨碍车辆通行的地点。
23、制动器,转向 器,灯光等发生故障时,须修复后方准行驶。7)损坏的汽车, 只准被牵引一辆, 牵引的车辆必须转向有效, 须由正式驾驶员操作, 并不准载人。8)相对方向车辆相遇时,支路车让干路车先行,左转弯的让直线车先行,空车让重 车先行。让行车辆,须停车或减速,确认安全后方准通行。9)会车有困难时,有让路条件的一方让对方先行;在有障碍的路段,有障碍的一方 让对方先行。10)在施工道路旁设置交通指示标志,接近路面障碍物标记牌、安全界限牌,危险 地区设“危险”禁止通行等警告标志。11)车辆停放必须停放在停车场或准许停车的地点,不准随意停置在运输道路上。12)夜间行驶遇到施工信号灯,应减速慢行,施工路况不清的情况应停车查看,弄 清情况再行驶。13)夜间行驶倒车、调车时,必须看清进、倒地形,四周的安全界限,并在进倒中 多留余地。14)卸料时,车厢上空和附近应无障碍物。 向基坑等地卸料时, 必须和坑边保持 50cm 以上的安全距离,防止塌方翻车。严禁在斜坡侧向倾卸。顶升卸碴应选择在平坦的地方。15)汽车转弯要做
温馨提示
- 1. 本站所有资源如无特殊说明,都需要本地电脑安装OFFICE2007和PDF阅读器。图纸软件为CAD,CAXA,PROE,UG,SolidWorks等.压缩文件请下载最新的WinRAR软件解压。
- 2. 本站的文档不包含任何第三方提供的附件图纸等,如果需要附件,请联系上传者。文件的所有权益归上传用户所有。
- 3. 本站RAR压缩包中若带图纸,网页内容里面会有图纸预览,若没有图纸预览就没有图纸。
- 4. 未经权益所有人同意不得将文件中的内容挪作商业或盈利用途。
- 5. 人人文库网仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对用户上传分享的文档内容本身不做任何修改或编辑,并不能对任何下载内容负责。
- 6. 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。
- 7. 本站不保证下载资源的准确性、安全性和完整性, 同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失。
最新文档
- 业务连续性与风险策略考题及答案
- 2023-2025北京高二(上)期末数学汇编:常用逻辑用语(人教B版)
- 高中跨学科教学策略与实施路径探讨
- 废水处理站EPC总承包项目可行性分析报告
- 高三数学高效复习技巧试题及答案
- 信息处理技术员考试策略与技巧题及答案
- 钢厂安全事故心得体会(7篇)
- 计算机二级VB课程内容详细概述题及答案
- 高考数学高频练习题及答案
- 加油站股份协议书
- 2025届金融公司校招笔试真题及答案
- 村干部公务员试题及答案
- 汽车救援考试题及答案
- 高血压与饮食健康宣教课件
- 2025年北京市石景山区九年级初三一模语文试卷(含答案)
- 三极管电路失效案例分析-全面剖析
- 护工考试题及答案
- 毫针操作基本技术
- 2025-2030年中国CAE软件行业市场行情监测及发展前景研判报告
- 江苏南京历年中考作文题(2002-2024)
- 高中家长会 共筑梦想,携手未来课件-高二下学期期末家长会
评论
0/150
提交评论
